旅館の客室改装費用の決め方|工事範囲の4層仕分けと7手順【2026年9月】

旅館の客室改装費用の決め方|工事範囲の4層仕分けと7手順【2026年9月】

結論: 旅館の客室改装費用は、内装の好みや設備の値段ではなく「どこまで手を入れるか」でほぼ決まります。仕上げだけを替えるのか、給排水や電気まで触るのか、間仕切りを動かすのか、露天風呂を足して面積を増やすのか。この4層のどこで止めるかによって、必要な法手続きも、休業しなければならない日数も、そして総額も別物になります。相場を調べる前に、自館の工事範囲を仕分けてください。

この記事の要点 対象読者: 客室の老朽化が気になり、単価を上げる改装を検討している旅館・ホテル・小規模宿の経営者や後継者。業者から見積を取り始めた段階で、金額の妥当性を自分で判断したい方 読了後にできること: 改装内容を4層に仕分け、必要な法手続きと休業日数を先に確定し、12区分の費用台帳と資本的支出・修繕費の区分表を作って「発注してよい範囲」を判断できる

「1室200万円くらいのつもりだったのに、見積が倍になっていた——。」

客室改装を検討し始めて、この種のずれに戸惑ったことはないでしょうか。壁紙と畳と照明を替えるつもりだった工事に、配管の更新、消防設備の移設、電気容量の増設、そして工事期間中の休業による売上減が積み上がっていく。どれも後から足されたのではなく、最初から必要だったものが見積に入っていなかっただけです。

原因は業者側にあるとは限りません。多くの場合、発注する側が工事範囲を決めないまま金額を聞いていることに原因があります。範囲が決まっていない見積は、業者ごとに前提が違うので、そもそも比較できません。

検索で出てくる「旅館のリフォーム費用は1室◯万円が相場」という数字が当てにならないのも同じ理由です。その数字が仕上げだけの工事なのか、水回りの更新を含むのか、建築確認や消防の手続き費用を含むのか、休業補償を含むのかが書かれていません。異なるものを数えた平均値は、自館の予算には使えません。

この記事では、観光地の宿や店舗のSNS運用・集客支援に取り組む立場から、旅館の客室改装費用を相場ではなく自館の金額として確定する手順をまとめます。中心になる成果物は、工事範囲の4層仕分け票、法手続きの当たり表、見積条件の統一票、12区分の費用台帳、資本的支出・修繕費の区分表の5つです。手元に改装したい客室の図面を1枚用意しながら読み進めてください。

本文の法令・税務・統計は2026年9月16日に公式情報で確認しました。法令の適用、必要な手続き、税務上の処理は、建物、所在地、工事内容によって変わります。管轄の建築部局、消防、保健所、税務署や建築士・税理士へ、図面と見積を見せて確認してください。

目次
  1. まず結論:旅館の客室改装費用を確定する7ステップ
  2. 旅館の客室改装とは|修繕・リフォーム・リノベーションの違いと、費用が分かれる4層
  3. 旅館の客室改装費用を出す7ステップ(完全版)
    1. ステップ1:改装の目的を「単価・定員・稼働」の数字で置く
    2. ステップ2:工事範囲を4層に仕分け、「触らない部分」を図面に書く
    3. ステップ3:法手続きの当たりを取る(建築・消防・旅館業・排水・石綿・建設リサイクル)
    4. ステップ4:見積条件を統一し、同じ土俵で比べる
    5. ステップ5:客室露天風呂の後付けは「浴槽の価格」で判断しない
    6. ステップ6:12区分の費用台帳に集約する(休業の逸失利益を必ず入れる)
    7. ステップ7:資本的支出と修繕費を分け、資金の確定度を判定する
  4. 「旅館 リフォーム 費用 相場」が当てにならない4つの理由
  5. 【要注意】客室改装の費用が膨らむ5つの失敗パターン
    1. 失敗1:範囲を決めずに見積を取り、金額だけで比べる
    2. 失敗2:工期と休業日数を金額に換算しない
    3. 失敗3:古い建物で石綿と現況図面の確認を後回しにする
    4. 失敗4:消防と旅館業の手続きを「工事が終わってから」と考える
    5. 失敗5:露天風呂を「設置費用」だけで判断する
  6. 着工前チェックリスト|8項目がそろうまで発注しない
  7. 旅館の稼働率38.4%と、退出267件のうち14.6%に見える「老朽化」
  8. よくある質問
    1. Q. 旅館の客室改装費用は、結局1室いくらですか?
    2. Q. 旅館のリフォーム費用の相場は、どう使えばいいですか?
    3. Q. 客室に露天風呂を後付けする費用は、どこまで見ればいいですか?
    4. Q. 客室の壁紙と畳を替えるだけでも、建築確認は必要ですか?
    5. Q. 改装費用は、その年の経費にできますか?
    6. Q. 営業しながら改装するのと、休館して一気にやるのは、どちらが得ですか?
    7. Q. 業者はどうやって選べばいいですか?
    8. Q. 改装に補助金は使えますか?
  9. まとめ:今日から始める3つのアクション
  10. 参考・出典

まず結論:旅館の客室改装費用を確定する7ステップ

最初に全体像です。順番の要点は、見積を取る前にステップ1〜3を終えることにあります。範囲と手続きが決まっていない段階で集めた金額は、比較にも予算にも使えません。

ステップ 決める・集めるもの 完了の判定
1. 改装の目的を数字で置く 改装後の単価、定員、稼働の想定と、回収の考え方 「なぜこの客室か」を1文で書ける
2. 工事範囲を4層に仕分ける 内装仕上げ/設備更新/間取り変更/増築のどこまで 触らない部分を図面に明記できた
3. 法手続きの当たりを取る 建築、消防、旅館業、排水、石綿、建設リサイクル法 各窓口の回答日を記録した
4. 見積条件を統一する 数量、仕様、支給品、仮設、養生、工期、休業日 全社に同じ条件書を渡せた
5. 露天風呂等の追加要素を判定 浴槽本体以外に発生する工事と毎年の維持費 やる/やらないを金額で決められる
6. 12区分の費用台帳を作る 工事費以外の費用と、休業による逸失利益 未見積もりの行が0件になった
7. 税務区分と資金の確定度 資本的支出か修繕費か、確定した資金はいくらか 未確定分を除いても支払える範囲が出た

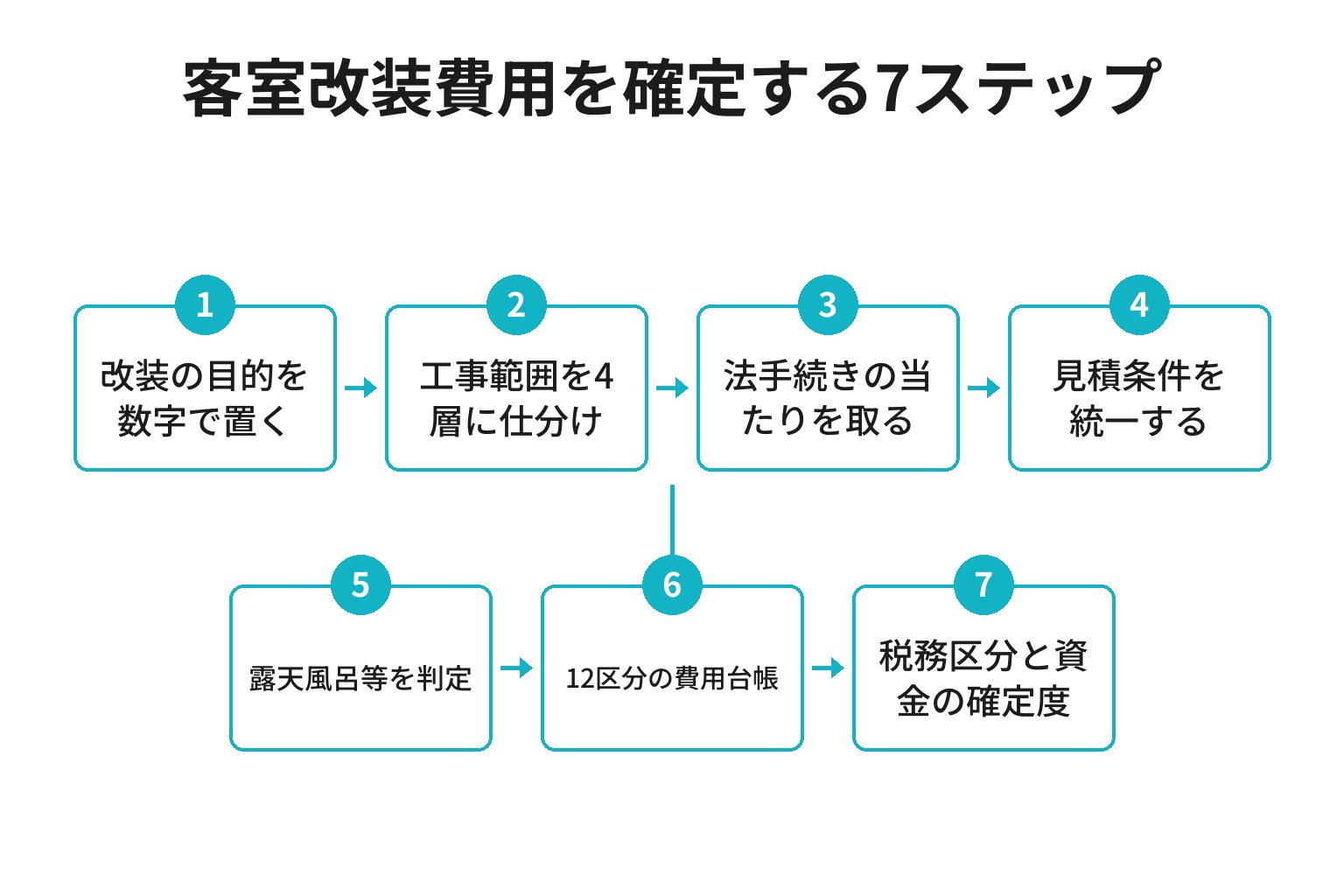

旅館の客室改装費用を確定する七つの手順

もう一つの要点は、未確認を0円にしないことです。金額が分からない項目は「未見積もり」と書いて残します。不要だと業者や行政から確認できた項目だけを0円にします。撤去して出る廃棄物、工事期間中に止まる客室の売上、改装後に増える保守点検も、行を消さずに記録してください。

所要期間の目安は、ステップ1〜2が2〜4週間、ステップ3が1〜2か月、ステップ4〜7が1〜2か月です。繁忙期を外して工事をしたい場合は、ここから逆算して動き出す時期が決まります。工事期間中に何室が何日止まるかは、そのまま売上の数字になるので、小さな宿のRevPAR計算|4室・7日間の記入表とADR・稼働率の検算の記入表で先に試算しておくと判断が早くなります。

旅館の客室改装とは|修繕・リフォーム・リノベーションの違いと、費用が分かれる4層

言葉の整理から始めます。日常会話では「改装」「リフォーム」「リノベーション」「大規模修繕」がほぼ同じ意味で使われますが、費用の話をするときは分けて考える必要があります。分ける軸は、見た目の新しさではなく建物のどこに手を入れるかです。

本記事では、旅館の客室改装を次の4層に分けます。層が1つ上がるごとに、必要な法手続きと休業日数が増え、金額の桁が変わります。

  • 第1層:内装仕上げ——クロス、畳、襖、カーペット、照明器具、家具、寝具の更新。設備の位置は変えない
  • 第2層:設備更新——ユニットバスや洗面、トイレの入替え、給排水管や電気配線の更新、空調の更新。壁や床を部分的に開ける
  • 第3層:間取り変更——間仕切りの移動や撤去、2室を1室にする、水回りを新設して客室内に移す。客室数や定員が変わることがある
  • 第4層:増築・外部工事——バルコニーへの露天風呂の新設、テラスの増設、既存の建物に床面積を足す工事

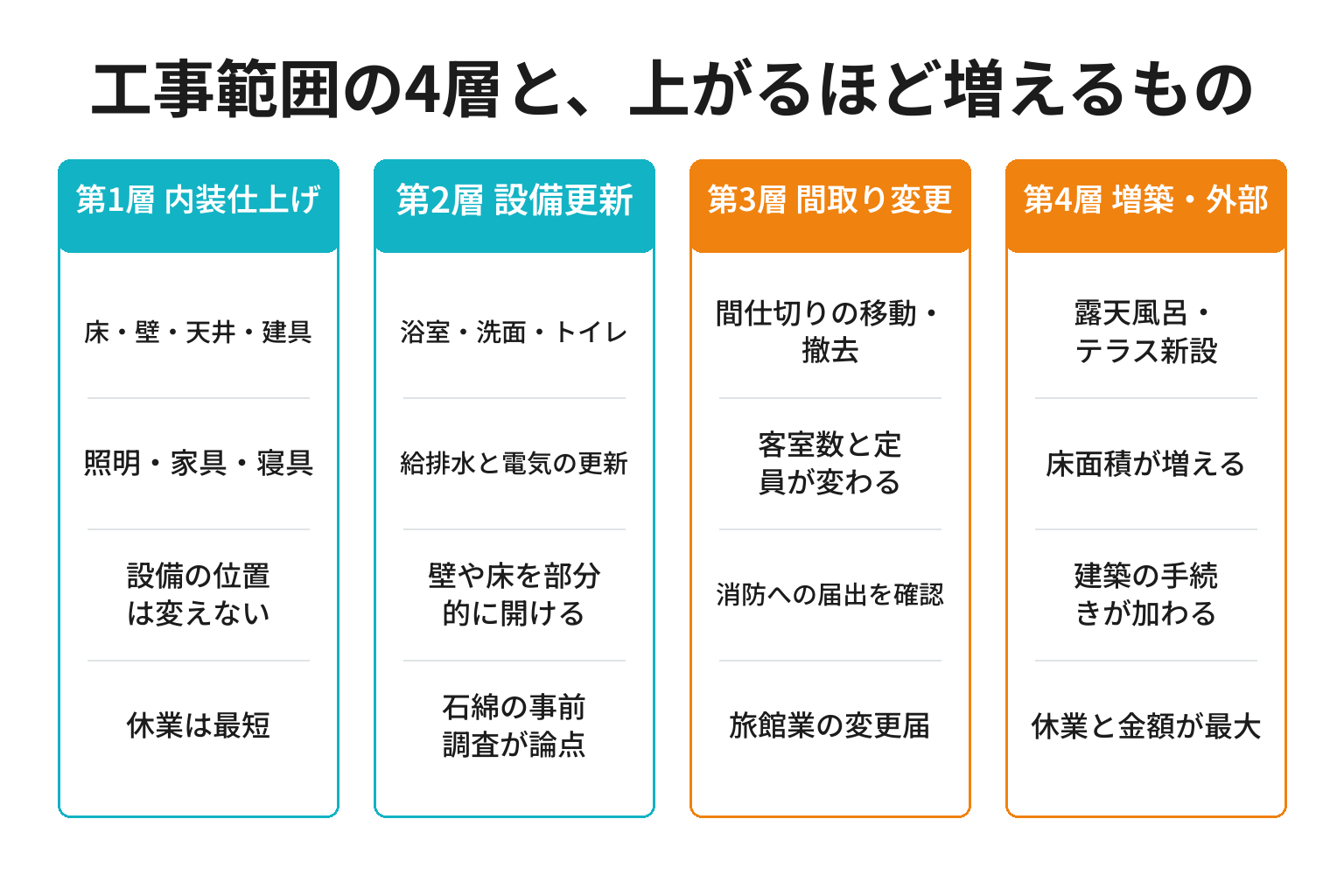

旅館の客室改装を工事範囲の4層に仕分ける図

そのうえで、客室改装の費用は次の3つの分岐点で大きく変わります。

  1. どの層まで手を入れるか:第1層で止めるか、第2層以上に進むか
  2. 建物の履歴:築年、図面と現況の一致、過去の増改築、石綿含有建材の有無
  3. 営業しながら工事するか:全館休業、フロア単位の部分休業、1室ずつの順次施工

3つ目は見落とされやすい論点です。営業しながらの工事は、騒音・振動の時間制限、仮設の養生、資材搬入の動線確保が必要になり、同じ工事内容でも工期と金額が伸びます。一方、全館休業にすれば工期は縮みますが、その期間の売上はゼロになります。どちらが安いかは、自館の稼働率と単価を入れてみないと分かりません。

以降の7ステップは、この3つの分岐点を順番に固定していく作業です。

旅館の客室改装費用を出す7ステップ(完全版)

ここからが本体です。各ステップの実務票は、そのままノートや表計算ソフトに写して使えます。金額欄は空欄のままで構いません。空欄が「まだ確認していない」という情報そのものになります。

ステップ1:改装の目的を「単価・定員・稼働」の数字で置く

最初に決めるのは、デザインでも予算でもなく、改装後にその客室で何が変わるかです。ここが曖昧だと、工事範囲がどこまでも広がります。

【客室改装の目的票】版: 作成日: 対象客室:

対象とする客室:号室/室数/現在の定員/現在の販売単価
現状の問題:(設備の故障/内装の劣化/口コミの指摘/売れ残り等)
その問題は何件の予約機会を失っているか(根拠となる記録):

改装後の想定:
 販売単価(平日/休日/繁忙期):
 定員と客室数の変更:あり/なし(あるなら変更後の数)
 想定稼働率と、その根拠:
 主に誰に売る客室か(2名旅行/家族/インバウンド/法人等):

変えない部分(触らないと決めたもの):
判断の期限と、その理由:
この改装をやらなかった場合に起こること:

※そのままコピーして使えます

注意点は、「古くなったから」だけを理由にしないことです。老朽化は事実でも、それだけでは第1層で止めるか第3層まで進むかを決められません。「2名利用の単価を上げたい」「浴室の口コミ評価を上げたい」のように到達点を書くと、工事範囲の判断が自動的に絞られます。単価と稼働の設計をもう少し詰めたい場合は、旅館の貸切プラン料金の決め方|最低利用額・定員・取消条件【実務編】の検討票が使えます。

ステップ2:工事範囲を4層に仕分け、「触らない部分」を図面に書く

見積のばらつきは、ほとんどがこの工程の不足から生まれます。業者に「いい感じにお願いします」と伝えると、各社が違う前提で拾うので、金額の差が工事内容の差なのか単価の差なのか分からなくなります。

【工事範囲 4層仕分け票】対象客室: 図面の版:

第1層 内装仕上げ
 床(畳/カーペット/フローリング):更新する/しない
 壁・天井(クロス/塗装/板張り):
 建具(襖・障子・扉・網戸):
 照明器具・カーテン・家具・寝具:
 既存を再利用するもの(そのまま残す物の一覧):

第2層 設備更新
 浴室・洗面・トイレ:入替え/部分補修/触らない
 給水・給湯・排水の配管:更新する/しない(範囲)
 電気配線・コンセント・弱電(Wi-Fi・TV・鍵):
 空調・換気:
 消防設備(感知器・スプリンクラー・誘導灯)の移設:

第3層 間取り変更
 間仕切りの移動・撤去:あり/なし(どの壁か)
 客室数・定員の変更:あり/なし
 水回りの新設・移設:あり/なし

第4層 増築・外部
 露天風呂・テラス・バルコニーの新設:あり/なし
 床面積の増加:あり/なし(増加する面積)
 屋根・外壁・サッシ:

■ 触らないと決めた部分(図面に赤で囲んで明記):
■ 営業方針:全館休業/フロア休業/1室ずつ順次
■ 工事可能な時間帯と、禁止する作業(宿泊客がいる場合):

※そのままコピーして使えます

注意点は、「触らない部分」を書く欄を必ず埋めることです。範囲の上限が書かれていない図面は、見る人によって解釈が変わります。赤で囲んで「ここから先は今回やらない」と明示すると、見積の前提がそろい、追加工事の交渉も事実ベースでできます。

ステップ3:法手続きの当たりを取る(建築・消防・旅館業・排水・石綿・建設リサイクル)

客室改装で費用も日程も動かすのは、工事そのものより手続きです。第2層以上に進む場合は、見積を取る前に次の6系統を確認してください。

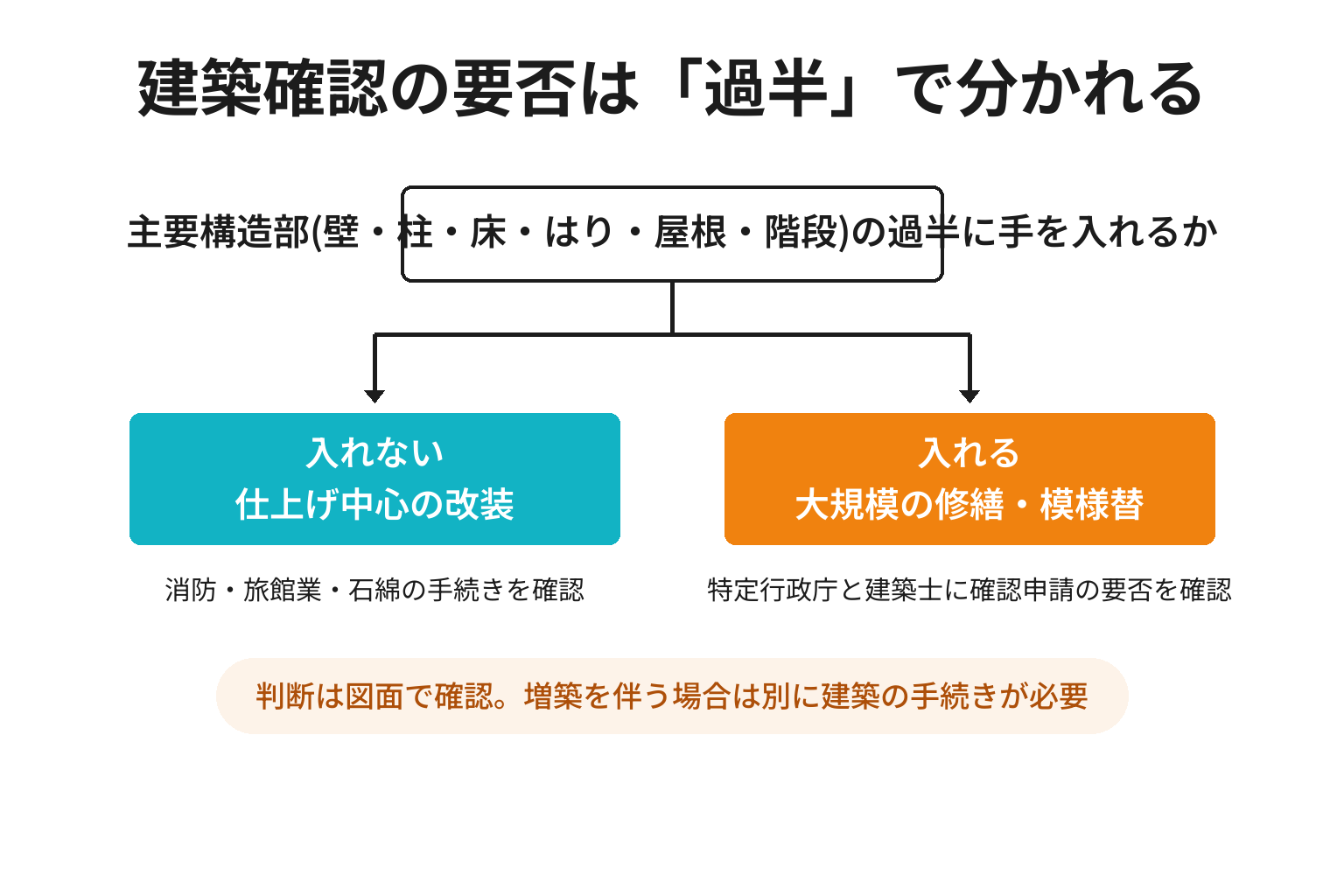

建築では、その工事が建築基準法上の「大規模の修繕・模様替」に当たるかが分岐点です。塩尻市の大規模リフォーム工事における建築確認申請の取扱いについては、大規模の修繕・模様替を「建築物の主要構造部(壁、柱、床、はり、屋根または階段)の一種以上について行う過半の改修等の工事」と説明し、構造上重要でない間仕切り壁、間柱、付け柱、小梁、ひさしは主要構造部に含まれないとしています。過半の判断は、壁・床・屋根は面積比、柱・はりは本数比、階段はその階ごとの総数比で行うとされ、令和7年4月の法改正後は「構造によらず、階数が2以上または床面積200平方メートル超の建築物」で確認申請が必要になると案内されています。客室内の間仕切りを動かす程度なら該当しないことが多い一方、床や壁を広範囲に作り替える計画では該当し得ます。判断は特定行政庁と建築士に図面で確認してください。

旅館の客室改装で建築確認の要否を2分岐で示した図

消防では、建築確認が不要な工事でも届出が必要になる場合があります。東京消防庁の防火対象物の工事等計画の届け出をしようは、指定防火対象物において建築確認申請や計画通知が不要な建築・修繕・模様替・用途変更に係る工事等について、工事等を始める7日前までに管轄消防署へ届け出る必要があると案内しています。間取りや天井高さを変更する場合、客席や避難通路を変更する場合が例として挙げられています。消防用設備等そのものを移設・増設する工事では、これとは別の届出が必要になることがあるため、どの届出を誰がいつ出すのかを施工者と分担表で確認してください。

旅館業では、施設の構造設備が変わった場合の届出があります。和歌山県の旅館、興行場に関することは、施設の小規模改修時に変更届が必要で、変更が生じてから10日以内に、変更の内容を証する書類を添えて提出するよう案内しています。客室数や定員が変わる改装は、事前に管轄保健所へ相談してください。同ページでは簡易宿所営業の客室延床面積の基準(33平方メートル以上、宿泊者10人未満の場合は3.3平方メートル×宿泊者数以上)も示されており、間取り変更が基準に影響しないかの確認が必要です。

排水は、浴室や厨房を新設・移設する場合に効いてきます。和歌山県の旅館業法については、公共用水域へ排水する場合や下水道へ排出する場合について、水質汚濁防止法・下水道法に基づく届出が旅館業開始の60日前までに必要だと案内しています。既存施設の改装でも、排水の量や経路が変わる場合は担当窓口へ確認してください。

石綿(アスベスト)は、築年が古い建物では必ず論点になります。厚生労働省の石綿総合情報ポータルサイト工事の元請業者のみなさまへは、解体・改修工事を行う際は規模の大小にかかわらず工事前に石綿含有の有無の事前調査(文書調査と目視調査)が必要で、改修工事は請負金額100万円以上(解体工事は解体部分の延べ床面積80平方メートル以上)が調査結果の報告対象になると案内しています。事前調査は建築物石綿含有建材調査者などの一定の要件を満たす者が行う必要があり、建築物・船舶は2023年10月から必須とされています。調査の結果、含有建材が見つかれば除去の工法と費用が追加されます。

建設リサイクル法は、撤去物の量が多い工事で関わります。環境省の建設リサイクル法の概要によれば、対象建設工事の規模基準は、建築物の解体工事が床面積80平方メートル以上、新築・増築が床面積500平方メートル以上、修繕・模様替え等は請負代金1億円以上、工作物の解体・新築等が請負代金500万円以上で、対象になる場合は工事着手の7日前までに発注者から都道府県知事へ分別解体等の計画を届け出る義務があります。客室単位の改装で1億円を超えることは多くありませんが、フロア全体や全館の改装では該当し得ます。発注者側の義務の全体像は内装工事の産業廃棄物と建設リサイクル法|発注者の義務7ステップと確認リストにまとめています。

【法手続き 当たり表】図面の版: 工事範囲:第 層まで

系統      |窓口・担当|相談日|回答内容|期限|書面の有無
建築(確認の要否):
消防(工事等計画届・着工届):
旅館業(変更届・事前相談):
排水(水質汚濁防止法・下水道法):
石綿(事前調査・報告・除去):
建設リサイクル法(届出の要否):

同じ版の図面を渡した窓口:
図面を修正した場合、再提示した窓口と日付:
回答が口頭のみの項目(書面をもらう期限):
着工前に完了していなければならない手続き:
開業(再開)日から逆算した最終期限:

※そのままコピーして使えます

注意点は、図面の版を揃えることです。1つの窓口の指摘で間取りを変えたら、他の窓口にも同じ版を再提示します。版が違う図面で得た回答を重ねると、どの回答が生きているのか分からなくなります。

ステップ4:見積条件を統一し、同じ土俵で比べる

範囲と手続きが決まったら、見積を取ります。ここで各社に渡すのは「お願い」ではなく条件書です。

【見積条件書】版: 提出期限: 現地確認日:

■ 共通条件(全社に同じ内容を渡す)
対象客室:号室/室数/各室の面積
添付する図面:平面図(版: )/展開図/設備図/現況写真
工事範囲:4層仕分け票のとおり(触らない部分を赤で明記)
仕様の指定:メーカー・品番を指定する項目/同等品可の項目
発注者支給品:(家具・寝具・備品など、自分で買うもの)
仮設・養生・駐車場・資材置場の条件:
工事可能時間帯・騒音作業の制限・宿泊客の有無:
工期の希望と、動かせない日(繁忙期・団体予約):
廃棄物の処理区分と、マニフェスト写しの提出:
石綿事前調査の実施主体と費用の扱い:

■ 見積書に必ず分けて書いてもらう項目
 仮設工事/解体・撤去/廃棄物処分/内装仕上げ/設備/電気
 消防関連/諸経費/設計監理/申請図書作成/予備費
 数量と単価(一式表記にしない範囲)

■ 相見積の条件
社数:  社(建設業許可の有無と業種を確認)
質問の受付方法と、回答を全社に共有するか:

※そのままコピーして使えます

注意点は、「一式」の多用を避けてもらうことです。数量と単価が分かれていない見積は、追加工事が出たときに増減の根拠を検証できません。あわせて、業者の許可も確認してください。和歌山県の建設業許可申請の概要は、許可が不要な軽微な建設工事を、建築一式工事では請負代金1,500万円未満または延べ床面積150平方メートル未満の木造住宅工事、建築一式工事以外では請負代金500万円未満(いずれも消費税を含む)と説明しています。この範囲を超える工事を発注するなら、相手が該当業種の建設業許可を持っているかを確認するのが基本です。

ステップ5:客室露天風呂の後付けは「浴槽の価格」で判断しない

客室に露天風呂を後付けする改装は、単価を上げる手として人気があります。ただし費用の大半は浴槽本体ではありません。建物側の工事、法手続き、そして毎年の維持費の3つが本体です。

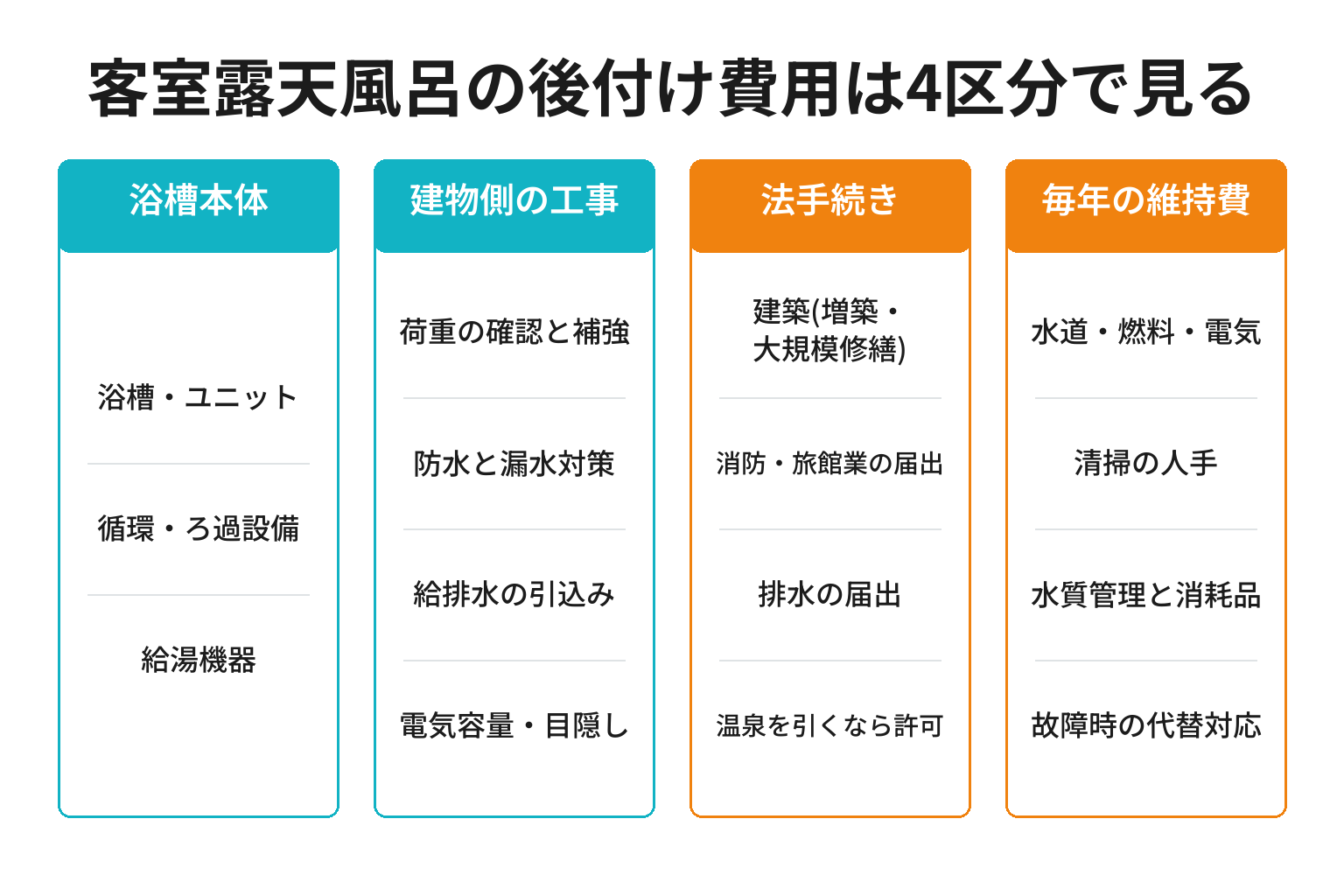

客室露天風呂の後付け費用を4区分で棚卸しする図
【客室露天風呂 後付け判定票】対象客室: 検討日:

■ 設置場所と建物側の条件
設置する場所:バルコニー/専用庭/既存浴室の拡張/増築
床面積は増えるか:増える(  ㎡)/増えない
荷重(浴槽+湯+人)に躯体が耐えるか:構造の確認者と回答日:
防水の納まりと、下階への漏水対策:
給水・給湯の能力(既存ボイラーで足りるか):
排水の経路と、既存の処理能力:
電気容量の余裕(ポンプ・循環・照明・凍結防止):
目隠し・視線・騒音への配慮と、隣室との関係:

■ 法手続き(該当するものに回答日を記録)
建築確認の要否(増築・大規模の修繕等):
消防(工事等計画届・設備の移設):
旅館業の変更届(構造設備の変更):
排水の届出(水質汚濁防止法・下水道法):
温泉を引く場合の許可:
浴槽水の衛生管理の方法(換水・消毒・循環の別):

■ 毎年かかる費用
水道・燃料・電気の増加分(1室あたり/月):
清掃と点検の人手(1室あたり/日):
水質検査・薬剤・消耗品:
故障時の代替対応(提供できない期間の扱い):

■ 判定
この客室の単価をいくら上げれば、何年で回収できるか:
上げた単価で売れる根拠(近隣の同等客室・自館の問合せ記録):
やらない場合の代替案(貸切風呂・時間制の家族風呂等):

※そのままコピーして使えます

温泉を客室の浴槽に引く計画なら、手続きが1段増えます。環境省の温泉法の概要は、温泉の掘削・増掘や動力の装置には都道府県知事の許可が必要であること、温泉を公共の浴用・飲用に供しようとする場合は都道府県知事または保健所設置市(区)長の許可が必要であることを示しています。さらに、利用の許可を得た施設では温泉の成分・禁忌症等の掲示が必要で、その掲示は登録分析機関による温泉成分分析の結果(10年に一度の定期的な分析を要する)に基づくことが必要とされています。和歌山県内では、温泉の掘削等の申請についてのとおり各保健所が窓口になっています。

もう一つ、循環式にする場合は衛生管理の負担が毎年発生します。浴槽水の管理は国の指針と所在地の条例に沿って行う必要があり、露天風呂付き客室を増やした分だけ管理対象も増えます。検査の頻度と費用の考え方は温泉のレジオネラ検査|費用・頻度の決め方と小さな宿の年間管理実務にまとめています。露天風呂付き客室は「作って終わり」ではなく、1室増えるごとに毎日の清掃と毎年の検査が増える商品です。そこまで含めて回収年数を計算してください。

ステップ6:12区分の費用台帳に集約する(休業の逸失利益を必ず入れる)

ステップ1〜5で出てきたものを、一つの台帳に集めます。区分を決めておく理由は、抜けを見つけるためです。金額の欄より、根拠と状態の欄が重要です。

【客室改装 費用台帳】版: 作成日: 対象客室:

区分          |金額|根拠|状態|支払時期|負担者
1 調査・設計(現況調査・図面作成・設計監理):
2 申請・手続き(確認申請・消防・旅館業・排水・図書作成):
3 石綿(事前調査・報告・除去・処分):
4 仮設・養生・搬入動線・仮設トイレ等:
5 解体・撤去と廃棄物処分(マニフェスト費用を含む):
6 内装仕上げ(床・壁・天井・建具):
7 設備(浴室・洗面・便器・給排水・給湯・空調・換気):
8 電気・弱電(配線・容量変更・Wi-Fi・TV・客室鍵):
9 消防設備(移設・増設・届出・試験):
10 家具・寝具・備品・アメニティ・サイン:
11 再開準備(清掃・写真撮影・OTA掲載変更・販促):
12 休業による逸失利益(止める室数×日数×平均単価):

状態の記号:見積済/概算/未見積もり/不要確認済
根拠の書き方:見積番号/条例・公式ページ/窓口の回答日
負担者:自社/施工者/貸主/保険/未定

未見積もりの件数:  件(0件になるまで発注しない)
支払が集中する月と金額:
工事中に発生し続ける固定費(人件費・返済・保守):

※そのままコピーして使えます

区分12を入れる理由は、これが最も忘れられ、かつ最も大きくなり得るからです。1泊2万円で売れている客室を3室、30日止めれば、稼働率を7割としても126万円分の売上機会が消えます。工事費だけを比べて「安いほうの業者」を選んだ結果、工期が2週間延びて逸失利益が増える、という逆転はよく起こります。工期は金額の一部だと考えて見積を比べてください。

ステップ7:資本的支出と修繕費を分け、資金の確定度を判定する

最後は税務と資金です。同じ工事でも、支出した年に全額を費用にできるか、資産に計上して耐用年数で分けていくかで、手元のお金の動きが変わります。

国税庁のNo.5402 修繕費とならないものの判定は、修繕費か資本的支出かは名目ではなく実質で判定するとしたうえで、形式的な基準を示しています。「一つの修理や改良などの金額が20万円未満の場合またはおおむね3年以内の期間を周期として行われることが既往の実績その他の事情からみて明らかな修理、改良などである場合は、その支出した金額を修繕費とすることができます」とされ、区分が明らかでない場合については「その支出した金額が60万円未満のときまたはその支出した金額がその固定資産の前事業年度終了の時における取得価額のおおむね10パーセント相当額以下であるときは修繕費とすることができます」と案内されています。

資本的支出になる部分の償却年数は、資産の区分によって変わります。国税庁の耐用年数(建物/建物附属設備)では、建物附属設備の「給排水・衛生設備、ガス設備」が15年、「電気設備(照明設備を含む)」はその他のもので15年(蓄電池電源設備は6年)とされ、建物では旅館用・ホテル用の鉄骨鉄筋コンクリート造・鉄筋コンクリート造がその他のもので41年、木造・合成樹脂造が17年などと示されています。実際の区分と適用は工事内容で変わるため、見積の内訳を税理士へ見せて判定してください。

【資本的支出・修繕費の区分表+資金の確定度】判定日:

■ 工事項目ごとの区分(見積の内訳の行を写す)
項目|金額|原状回復か価値増加か|想定区分(修繕費/資本的支出)|根拠
 例)畳・クロスの張替え:
 例)ユニットバスの入替え:
 例)露天風呂の新設:
 例)配管の全面更新:
税理士へ確認した日と、回答:

■ 資金(確定=金額と実行日が決まっているもの)
自己資金(口座で確認できる額):
融資(実行日・金額・条件が確定):
交付決定済みの支援制度(決定通知の日付):
確定合計:

■ 未確定(残高に加算しない)
審査中の融資(申込日・回答予定日):
申請予定の支援制度(公募要領で確認した締切):
未確定合計:

■ 判定
費用台帳の合計(未見積もり・逸失利益を含む):
確定合計-費用台帳合計=    (不足額)
未確定が全部不成立でも支払える範囲:
その範囲を超える発注を止める期限:
不足時に見直す順番:範囲/時期/室数(具体的に)

※そのままコピーして使えます

補助金・助成金を当てにする場合の注意は2つです。1つ目は、公募年度ごとに対象経費・補助率・上限額・締切が変わるため、公式の公募要領で確認できた内容だけを資金計画に入れ、確認できないものは最新の公募要領をご確認くださいという扱いにすること。2つ目は、交付決定前に発注した経費が対象外となる制度があることです。採択は保証されません。宿泊業向けの制度の見方は観光の省力化投資補助金|宿泊業の対象・補助率と申請の段取りで確認できます。なお当社は申請の代行を請け負う立場ではなく、申請サポートが必要な場合は提携する専門家におつなぎする形になります。

「旅館 リフォーム 費用 相場」が当てにならない4つの理由

検索すると1室あたりの金額や坪単価が並んでいます。それらが自館の予算に使えないのは、次の4つが揃っていないからです。

相場情報に書かれていないこと なぜ金額が変わるのか 自館で確認する場所
どの層までの工事か 仕上げだけか設備更新を含むかで工種の数が変わる 4層仕分け票(ステップ2)
手続き費用と設計監理費を含むか 申請図書の作成と監理は工事費とは別に発生する 費用台帳の区分1・2(ステップ6)
建物の履歴 築年・石綿・図面と現況のずれが工法と工期を変える 法手続き当たり表(ステップ3)
休業日数と逸失利益を含むか 止めた客室の売上は翌日に取り戻せない 費用台帳の区分12(ステップ6)

相場の数字にまったく用がないわけではありません。自館の見積が桁として妥当かを見る当たりにはなります。使い方は「相場が200万円だからうちも200万円」ではなく、「うちの見積が相場から大きく離れているなら、離れている理由を内訳で説明できるか」を確かめることです。理由が説明できるなら、その金額は高くありません。説明できないなら、内訳の粒度が足りていません。

もう一つ、相場の比較で忘れられがちなのが発注のまとめ方です。同じ内容でも、1室ずつ4回に分けて発注するのと、4室まとめて発注するのでは、仮設・養生・現場管理・職人の移動が重複する分だけ前者が割高になります。逆に、まとめると休業が長くなって逸失利益が増える場合もあります。ここでも判断材料は稼働率と単価です。

【要注意】客室改装の費用が膨らむ5つの失敗パターン

失敗1:範囲を決めずに見積を取り、金額だけで比べる

❌ よくある間違い:図面を渡さず口頭で要望を伝え、出てきた3社の総額だけを並べて安い会社を選ぶ。

⭕ 正しいアプローチ:4層仕分け票と「触らない部分」を明記した図面を全社に同じ版で渡し、数量と単価を分けた見積を求めます。

なぜ重要か:前提が違う見積の差額は、値引きではなく工事内容の差です。安い見積ほど、後から必要だった工事が追加で出てきます。

失敗2:工期と休業日数を金額に換算しない

❌ よくある間違い:工事費だけを比較し、工期の長短は「多少の差」として扱う。

⭕ 正しいアプローチ:止める室数×日数×平均単価×想定稼働率を費用台帳の区分12に書き、工事費と合計して比べます。

なぜ重要か:客室は在庫を持ち越せない商品です。止まった日の売上は翌日に取り戻せません。工期の差が工事費の差を上回ることは珍しくありません。

失敗3:古い建物で石綿と現況図面の確認を後回しにする

❌ よくある間違い:図面が見つからないまま概算で発注し、壁を開けてから調査と設計変更が発生する。

⭕ 正しいアプローチ:着工前に現況調査と石綿の事前調査を行い、その費用を費用台帳の区分1・3に独立して計上します。

なぜ重要か:厚生労働省の案内では、事前調査は工事の規模の大小にかかわらず必要で、改修工事は請負金額100万円以上が報告対象とされています。含有建材が見つかれば工法も工期も変わるため、着工後の発覚は最も高くつきます。

失敗4:消防と旅館業の手続きを「工事が終わってから」と考える

❌ よくある間違い:内装工事なので届出は不要だろうと判断し、完成後に消防の指摘で設備をやり直す。

⭕ 正しいアプローチ:間取り・避難通路・天井高が変わる工事は、着工前に管轄消防へ相談し、届出の要否と期限を確認します。客室数や定員が変わるなら保健所にも事前に相談します。

なぜ重要か:東京消防庁の案内では、建築確認が不要な工事でも防火対象物工事等計画届出書は工事開始の7日前までとされています。手続きの漏れは、やり直し工事と再休業という二重の損失になります。

失敗5:露天風呂を「設置費用」だけで判断する

❌ よくある間違い:浴槽とユニットの価格を見て「思ったより安い」と判断し、1室に露天風呂を付ける。

⭕ 正しいアプローチ:後付け判定票で、建物側の工事、法手続き、そして毎年の水道光熱費・清掃の人手・水質管理まで書き出し、単価の引上げ幅と回収年数を計算します。

なぜ重要か:露天風呂付き客室は、作った翌日から毎日の運用コストが発生する商品です。単価が上がっても、清掃時間が伸びて客室の回転や人員配置に影響するなら、収支は改善しません。

着工前チェックリスト|8項目がそろうまで発注しない

判断は「もう進めたから」ではなく、これから払う金額と残る不確実性で行います。当てはまるものにチェックを入れてください。

  • □ 改装後の単価・定員・稼働の想定を数字で書いた
  • □ 工事範囲を4層に仕分け、「触らない部分」を図面に明記した
  • □ 建築・消防・旅館業・排水・石綿・建設リサイクル法の6系統に当たり、回答日を記録した
  • □ 全社に同じ版の図面と条件書を渡し、数量と単価が分かれた見積を受け取った
  • □ 発注予定の金額に対し、施工者が必要な建設業許可を持っていることを確認した
  • □ 露天風呂等を追加する場合、毎年の維持費と回収年数を書き出した
  • □ 費用台帳に休業の逸失利益を入れ、未見積もりの行が0件になっている
  • □ 資本的支出と修繕費の区分を税理士へ確認し、未確定の資金を除いても支払える

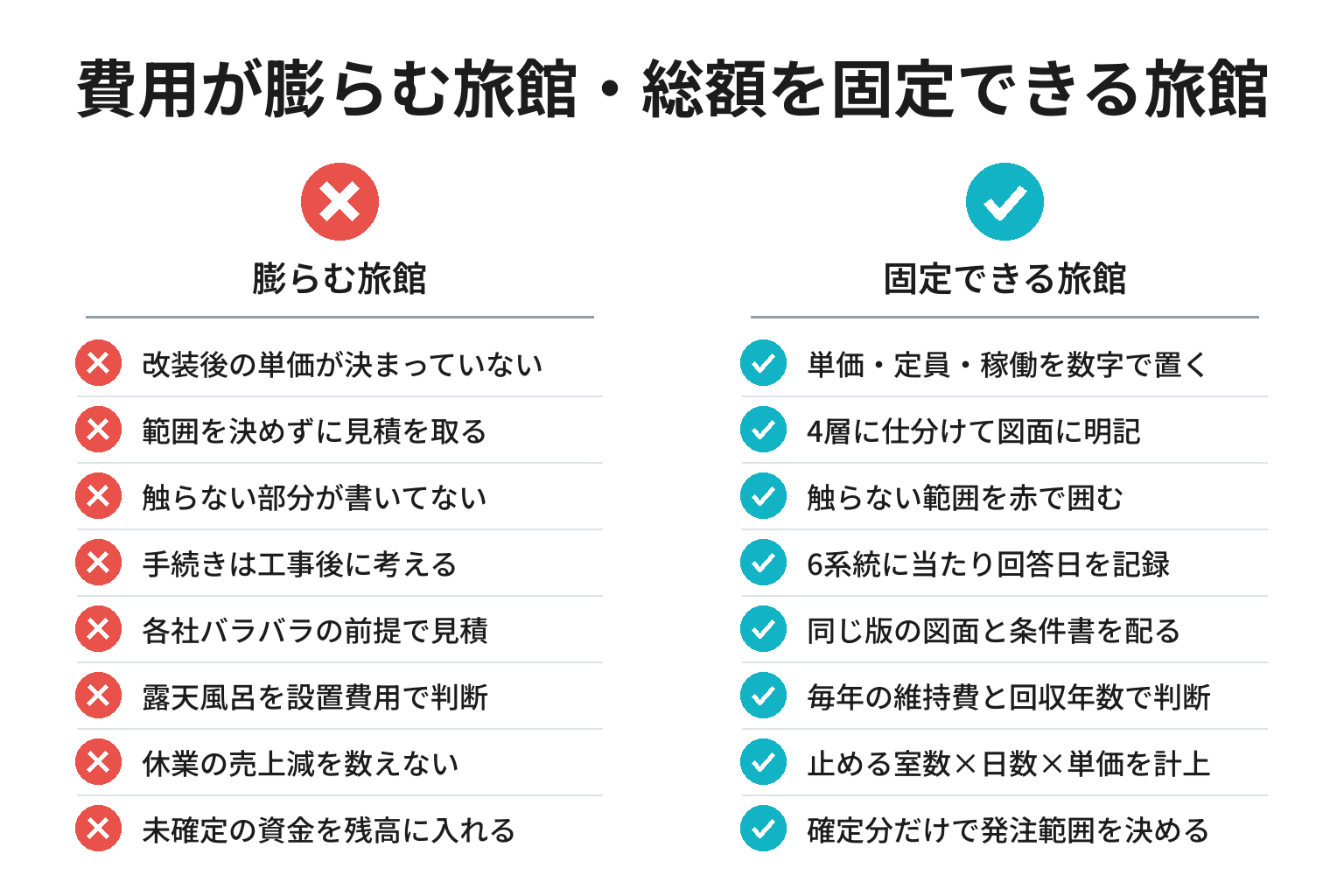

旅館の客室改装で着工前に確認する8項目のチェックリスト図解

チェックが埋まらない項目があるうちは、「条件付き」で進めてください。条件付きとは、未確認のまま着工することではなく、「消防の回答が書面で出たら発注」「石綿調査の結果が出たら本契約」のように、条件が満たされるまで次の支出を止める判定です。口頭の期待を条件達成に置き換えないでください。

旅館の稼働率38.4%と、退出267件のうち14.6%に見える「老朽化」

改装をやるかやらないかで迷っているなら、2つの公表データを並べてみてください。

まず需要側です。観光庁が2026年2月27日に公表した宿泊旅行統計調査(2025年・年間値(速報値))によると、2025年の延べ宿泊者数は6億5,348万人泊で前年比0.8%減、うち外国人は1億7,787万人泊で前年比8.2%増、日本人は4億7,561万人泊で前年比3.8%減でした。客室稼働率は全体61.8%で、施設タイプ別では旅館38.4%、リゾートホテル56.9%、ビジネスホテル75.3%、シティホテル74.2%です。旅館は施設タイプの中で最も稼働率が低く、外国人が増えている一方で日本人が減っているという構図が数字に出ています。

次に退出側です。帝国データバンクが2026年2月6日に公表した「宿泊業」の倒産・休廃業解散動向(2025年)によると、2025年の宿泊業の倒産は89件(前年78件から14.1%増)、休廃業・解散は178件で、合計267件が市場から退出しました。倒産の集計は負債1,000万円以上の法的整理によるものです。同レポートは、要因に「老朽化」や「修繕」、「故障」などが含まれるケースが直近5年間で58件・14.6%判明したとしており、倒産・廃業の75.3%が三大都市圏を除く「地方」で発生したとも報告しています。

この2つを重ねると、改装の意思決定はこう整理できます。設備の老朽化を放置することにも費用がかかっており、その費用は決算書には出てこないということです。売れない客室、下がる口コミ評価、修繕できずに営業を続けられなくなる将来。一方で、回収の見通しを立てずに借入で大規模改装に踏み切ることも、同じレポートが示す「投資体力を失って退場する」経路に近づきます。

だからこそ、ステップ1で改装後の単価と稼働を数字で置き、ステップ6で休業の逸失利益まで含めた総額を出し、ステップ7で未確定の資金を除いた支払能力を判定する。やる・やらないの二択ではなく、「いくらまでなら、どの範囲でやるか」に問いを変えるのが、この記事の狙いです。地域の基幹旅館が大規模改装に踏み切ったときに周辺の宿がどう動くかは、ホテル浦島の40億円改装|那智勝浦の宿泊単価が動く前に見直す7手順でも扱っています。

よくある質問

Q. 旅館の客室改装費用は、結局1室いくらですか?

建物を見ずに全国共通の金額は出せません。同じ「客室改装」でも、内装仕上げだけの第1層と、給排水を更新する第2層、間取りを変える第3層では、必要な工事も手続きも別物です。4層仕分け票で範囲を決め、12区分の費用台帳で未見積もりを0件にした合計が、あなたの旅館の金額です。未見積もりが残る段階の合計は、確定予算ではありません。

Q. 旅館のリフォーム費用の相場は、どう使えばいいですか?

自館の見積が桁として妥当かを見る当たりとして使ってください。相場と離れているなら、離れている理由を内訳で説明できるかを確認します。説明できるなら問題ありません。説明できないなら、見積の粒度が足りていないか、範囲の前提が業者と一致していません。

Q. 客室に露天風呂を後付けする費用は、どこまで見ればいいですか?

浴槽本体のほかに、躯体の荷重確認、防水、給排水の引込み、給湯能力、電気容量、目隠しや動線の工事が必要になります。増築に当たる場合は建築の手続きが、温泉を引く場合は温泉法に基づく許可が加わります。さらに、毎年の水道光熱費・清掃の人手・水質管理の費用が続きます。設置費用ではなく、回収年数で判断してください。

Q. 客室の壁紙と畳を替えるだけでも、建築確認は必要ですか?

仕上げの張替えだけであれば、建築基準法上の「大規模の修繕・模様替」には通常当たりません。判断の軸は、主要構造部(壁、柱、床、はり、屋根、階段)の一種以上について過半に手を入れるかどうかです。ただし、天井高や間取り、避難通路が変わる場合は消防への届出が別に必要になり得るため、着工前に管轄消防へ確認してください。

Q. 改装費用は、その年の経費にできますか?

内容によります。国税庁は、修繕費か資本的支出かは名目ではなく実質で判定するとしたうえで、1回の支出が20万円未満の場合やおおむね3年以内の周期で行われることが明らかな場合は修繕費にできると案内しています。区分が明らかでない場合の60万円未満・前事業年度末の取得価額のおおむね10%以下という基準も示されています。見積の内訳を税理士へ見せて判定してください。

Q. 営業しながら改装するのと、休館して一気にやるのは、どちらが得ですか?

自館の稼働率と単価によります。営業しながらなら売上は止まりませんが、騒音制限や養生で工期が伸び、工事費が上がります。休館すれば工期は縮みますが、その期間の売上はゼロです。止める室数×日数×平均単価×想定稼働率を費用台帳の区分12に入れて、両案の総額で比べてください。

Q. 業者はどうやって選べばいいですか?

金額の前に、同じ条件書で見積を出せるかを見てください。数量と単価を分けて出す、触らない部分を確認しに現地へ来る、法手続きの要否について「確認します」と言える。この3つができる会社は、追加工事の説明も事実ベースでできます。発注予定額が軽微な建設工事の範囲を超えるなら、該当業種の建設業許可の有無も確認してください。

Q. 改装に補助金は使えますか?

制度によります。公募年度ごとに対象経費・補助率・上限額・締切が変わり、採択は保証されません。交付決定前に発注した経費が対象外となる制度もあるため、資金計画には交付決定済みのものだけを入れ、それ以外は最新の公募要領をご確認ください。宿泊業向けの制度の見方は観光の省力化投資補助金|宿泊業の対象・補助率と申請の段取りにまとめています。

まとめ:今日から始める3つのアクション

  1. 今日:改装したい客室の図面を1枚出し、4層仕分け票の「触らないと決めた部分」を赤で囲む。
  2. 今週:法手続き当たり表を作り、建築・消防・旅館業の3系統に電話で1次相談を入れて、回答日と担当者名を記録する。
  3. 発注前:12区分の費用台帳に休業の逸失利益まで入れ、未見積もりを0件にしたうえで、未確定の資金を除いても支払える範囲を出す。

旅館の客室改装費用は、相場を当てる問題ではありません。範囲を決め、手続きの期限を押さえ、止まる日の売上まで数えれば、金額は自然に確定します。安く仕上げることよりも、改装後に回収できる範囲を先に決めてください。

参考・出典

以下は2026年9月16日に確認した一次情報です。法令・税務・統計は改定や更新があります。着工前に、施設所在地を所管する窓口と、建築士・税理士の最新の見解を確認してください。本稿の実務票7本と着工前チェックリストは編集上の管理様式であり、各機関の公式様式ではありません。

  • 塩尻市「大規模リフォーム工事における建築確認申請の取扱いについて」:大規模の修繕・模様替の定義(主要構造部の一種以上について行う過半の改修等)、主要構造部の範囲と対象外の例、過半の判断(壁・床・屋根は面積比、柱・はりは本数比、階段は階ごとの総数比)、令和7年4月以降の確認申請の対象を確認(参照日:2026年9月16日)
  • 東京消防庁「防火対象物の工事等計画の届け出をしよう」:建築確認申請等が不要な建築・修繕・模様替・用途変更に係る工事等について、工事開始の7日前までに管轄消防署へ届け出ることを確認(参照日:2026年9月16日)
  • 和歌山県「旅館、興行場に関すること」:施設の小規模改修時の変更届(変更が生じてから10日以内)、簡易宿所営業の客室延床面積33平方メートル以上の基準、新規許可申請22,000円・承継承認申請7,400円(和歌山県証紙)を確認(参照日:2026年9月16日)
  • 和歌山県「旅館業法について」:申請前の消防法令適合通知書の取得と添付、水質汚濁防止法・下水道法に基づく旅館業開始60日前までの届出、増改築・用途変更の問い合わせ先を確認(参照日:2026年9月16日)
  • 厚生労働省 石綿総合情報ポータルサイト「工事の元請業者のみなさまへ」:規模の大小にかかわらず必要な事前調査(文書調査と目視調査)、報告対象(解体工事は延べ床面積80平方メートル以上、改修工事は請負金額100万円以上)、有資格者による調査(建築物は2023年10月から)、記録の3年間保存を確認(参照日:2026年9月16日)
  • 環境省「建設リサイクル法の概要」:対象建設工事の規模基準(解体80平方メートル以上、新築・増築500平方メートル以上、修繕・模様替え等は請負代金1億円以上、工作物は請負代金500万円以上)、工事着手7日前までの発注者による都道府県知事への届出義務を確認(参照日:2026年9月16日)
  • 和歌山県「建設業許可申請の概要」:軽微な建設工事の範囲(建築一式工事は請負代金1,500万円未満または延べ床面積150平方メートル未満の木造住宅工事、建築一式工事以外は請負代金500万円未満。いずれも消費税を含む)を確認(参照日:2026年9月16日)
  • 環境省「温泉法の概要」:掘削・増掘・動力装置への都道府県知事の許可、公共の浴用・飲用に供する場合の利用許可、成分・禁忌症等の掲示と登録分析機関による10年ごとの成分分析を確認(参照日:2026年9月16日)
  • 和歌山県「温泉の掘削等の申請について」:掘削・増掘・動力装置設置および利用許可の申請窓口が各保健所であることを確認(参照日:2026年9月16日)
  • 国税庁「No.5402 修繕費とならないものの判定」:実質による判定、20万円未満またはおおむね3年以内の周期の場合の取扱い、区分が明らかでない場合の60万円未満または前事業年度終了時の取得価額のおおむね10%以下の取扱いを確認(参照日:2026年9月16日)
  • 国税庁 確定申告書等作成コーナー「耐用年数(建物/建物附属設備)」:建物附属設備の給排水・衛生設備、ガス設備15年、電気設備(照明設備を含む)のその他のもの15年・蓄電池電源設備6年、旅館用・ホテル用建物の耐用年数(鉄骨鉄筋コンクリート造等のその他のもの41年、木造・合成樹脂造17年)を確認(参照日:2026年9月16日)
  • 観光庁「宿泊旅行統計調査(2025年・年間値(速報値))」(2026年2月27日公表):延べ宿泊者数6億5,348万人泊、外国人1億7,787万人泊、日本人4億7,561万人泊、客室稼働率全体61.8%、旅館38.4%、リゾートホテル56.9%、ビジネスホテル75.3%、シティホテル74.2%を確認(参照日:2026年9月16日)
  • 帝国データバンク「「宿泊業」の倒産・休廃業解散動向(2025年)」(2026年2月6日公表):2025年の倒産89件(前年78件)、休廃業・解散178件、合計267件、倒産は負債1,000万円以上の法的整理による集計、要因に「老朽化」「修繕」「故障」などが含まれるケースが直近5年間で58件・14.6%、地方での発生が75.3%を確認(参照日:2026年9月16日)

あわせて読みたい

※本記事の費用区分・実務票は一般的な考え方をまとめたものです。実績は代表およびメンバー個人としての活動を含みます。

ASK AI

この記事を、いつものAIで深掘りする。

記事タイトルとURLを含む質問文が自動で入り、要点・自社への当てはめ・実行手順・注意点を相談できます。

※記事タイトルとURLを含む質問文を自動入力します。自動入力に対応していない場合は質問文をクリップボードへコピーしてAIを開きます。相談内容の保存・利用は各サービスの規約と設定に従い、株式会社Tipが会話内容を取得することはありません。

河原将太の写真

河原 将太株式会社Tip 代表取締役社長

東京都立大学在学中に事業を開始し法人化。大手エネルギー関連企業へのAIコンサルティング、上場企業を含む20社以上へのコンサルティング提供、1投稿で1億回以上再生されたSNSコンテンツの企画に携わる(実績は代表およびメンバー個人としての活動を含む)。現在は和歌山の企業・観光事業者へのSNS・AI・DX支援と、県内のホテル・リゾート開発構想に取り組む。詳しいプロフィール

本記事は、株式会社Tipが公開情報・一次情報・実務での検証結果をもとに作成し、必要に応じて更新しています。掲載内容は最終更新日時点の情報です。

公開日: 2026.09.16 最終更新日: 2026.09.16
