内装工事の産業廃棄物と建設リサイクル法|発注者の義務7ステップと確認リスト【2026年9月】

内装工事の産業廃棄物と建設リサイクル法|発注者の義務7ステップと確認リスト【2026年9月】

結論: 客室や客席の内装工事では、廃棄物を運び出すのも産業廃棄物管理票(マニフェスト)を切るのも元請業者の仕事です。それでも発注する側に残る義務が3つあります。建設リサイクル法の届出(着工7日前まで・発注する側が出す)、石綿を含む吹付け材などを除去する工事の届出(作業開始14日前まで・これも発注する側が出す)、そして工事前から建物にあった什器や家電の処分です。届出が必要になる線引きは「工事費がいくらか」ではなく「建物の骨組みを壊すかどうか」で先に決まります。

この記事の要点 対象読者: 客室・客席・厨房の改装を業者に発注する宿や飲食店のオーナー、テナントを借りて内装工事や原状回復を行う店舗経営者 読了後にできること: 自分が発注しようとしている工事が建設リサイクル法・石綿関係の届出対象かを見積書の段階で判定し、契約前に業者へ確認すべき項目を書き出せる状態になる

「壁と天井をはがすだけなのに、行政に出す書類があるんですか——。」

改装の見積書を前に、そう感じたことはないでしょうか。日程も費用も業者と詰め終えて、あとは押印するだけ。その段階になって初めて「届出」という言葉が出てきて、着工日を動かすことになる。

無理もありません。インターネットで「内装工事 産業廃棄物」と調べると、出てくるのは解体業者や産廃処理業者に向けた記事ばかりです。マニフェストの書き方、許可の区分、収集運搬の手続き。どれも施工する側の話で、「発注する自分は何をすればいいのか」に答えてくれるページがほとんどありません。

しかし建設リサイクル法(正式には「建設工事に係る資材の再資源化等に関する法律」)を読むと、届出義務が課されているのは施工業者ではなく発注者です。環境省の解説でも、対象になる工事では「工事着手の7日前までに発注者から都道府県知事に対して分別解体等の計画等を届け出ることを義務付け」ていると明記されています(建設リサイクル法の概要|環境省)。石綿を含む吹付け材や保温材を除去する工事の届出も、大気汚染防止法第18条の17により発注者の義務です。つまり「お任せ」では済まない部分が確かに残っています。

やっかいなのは、内装工事のほとんどはこの届出の対象外だということです。対象外なのに全部確認しようとすると仕事が止まり、対象なのに気づかないと罰則が科されうる。だから必要なのは「うちの工事はどちらなのか」を短時間で見分ける物差しです。

この記事では、観光地の宿や店舗の集客支援に取り組む立場から、環境省・国土交通省・和歌山県が公開している一次情報だけを根拠に、内装工事を発注する宿・店舗オーナーがやる7ステップと、そのままコピペで使える8本の確認プロンプト、そして発注前に見るチェックリストをまとめます。手元に見積書か工事の概要メモを1枚用意して、読み進めてください。

目次
  1. まず結論:内装工事を発注する側がやる7ステップ(即効テンプレ)
  2. 内装工事の「発注者の義務」とは|施工業者の義務との違い
  3. 内装工事を発注する側の7ステップ(完全版)
    1. ステップ1: 工事内容を「解体」か「修繕・模様替」かで仕分ける
    2. ステップ2: 届出が必要な規模かを判定する
    3. ステップ3: 石綿(アスベスト)の事前調査を段取りに入れる
    4. ステップ4: 契約前に「事前説明」を書面で受ける
    5. ステップ5: 契約書面に4項目が入っているかを確認する
    6. ステップ6: 残置物(什器・家電・在庫)を自分で処分する
    7. ステップ7: 完了報告とマニフェストの写しを突き合わせる
  4. 工事タイプ別の「届出が要る・要らない」の目安
  5. 【要注意】内装工事の発注でつまずく4つの失敗パターン
    1. 失敗1: 「工事のことは業者に全部任せた」で届出を落とす
    2. 失敗2: 建設リサイクル法が対象外だからと石綿も飛ばす
    3. 失敗3: 残置物を「工事ごみ」と一緒にしてしまう
    4. 失敗4: 完了報告を受け取らないまま次の改修に進む
  6. 適正に発注できる事業者・トラブルになる事業者の違い(チェックリスト)
  7. 建設廃棄物の97%は再資源化、それでも不法投棄の件数の6割は建設系|今こそ確認する理由
  8. よくある質問
    1. Q. 内装工事は建設リサイクル法の対象になりますか?
    2. Q. 建設リサイクル法の届出は、施工業者がやってくれるのではないですか?
    3. Q. 「修繕・模様替え等」と「解体工事」の違いは何ですか?
    4. Q. 見積金額は税込と税抜のどちらで判定しますか?
    5. Q. 工事を分けて発注すれば、届出は不要になりますか?
    6. Q. 産業廃棄物のマニフェストは、発注者も作る必要がありますか?
    7. Q. 古い建物の内装をはがすとき、アスベストの調査は必ず必要ですか?
    8. Q. 改装のあと、営業許可の届出も必要になりますか?
  9. まとめ:今日から始める3つのアクション
  10. 参考・出典

まず結論:内装工事を発注する側がやる7ステップ(即効テンプレ)

最初に全体像です。7つを順に進めれば、着工前に必要な判断がひととおり終わります。

ステップ やること いつまでにやるか
1. 工事内容の仕分け 壁・柱・床版など骨組みを壊すかを確認する 見積書を受け取った日
2. 届出要否の判定 80㎡・1億円・500万円の基準に当てはめる 契約前
3. 石綿の段取り 事前調査の費用と日程を見積に入れてもらう 契約前
4. 事前説明を受ける 分別解体等の計画を書面で説明してもらう 契約前
5. 契約書面の確認 費用と搬入先を含む4項目が書いてあるか見る 契約時
6. 残置物の処分 什器・家電・在庫を自分で片付ける 着工前
7. 完了報告の受領 報告書とマニフェストの写しを突き合わせる 工事完了後

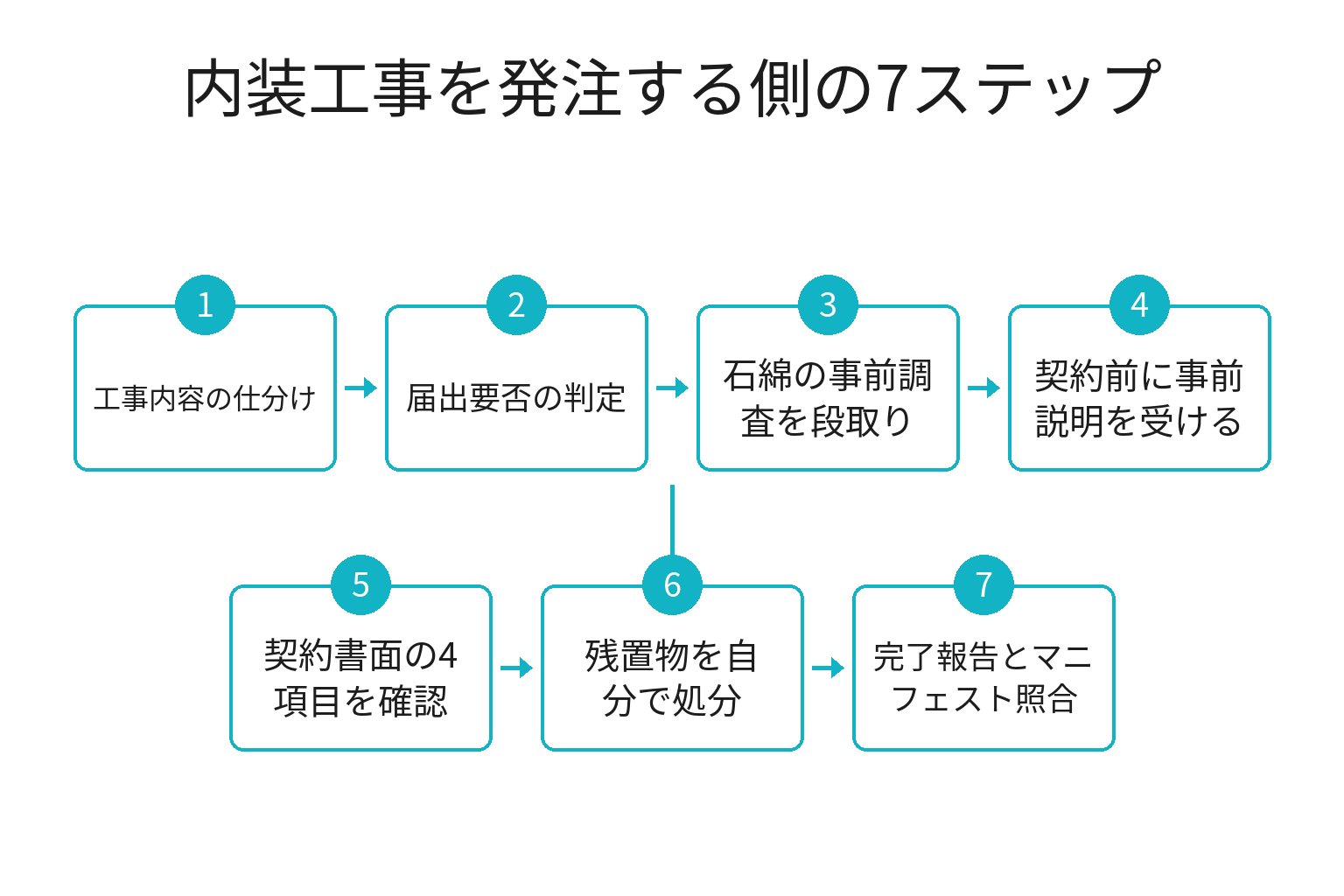

内装工事の発注者が着工前後にやる7ステップのフロー図

ポイントは、ステップ1〜5がすべて契約前に集中していることです。建設リサイクル法の届出書には元請業者の商号を書く欄があるため、契約していない段階では提出そのものができません(国土交通省建設業課建設リサイクル法 質疑応答集(案) Q50)。一方で届出は着工の7日前まで。契約から着工までが1週間を切ると、日程が物理的に成立しなくなります。

所要時間の目安は、ステップ1〜2が合わせて30分、ステップ3〜5は業者との打ち合わせに含めれば追加の手間はほぼゼロ、ステップ6が半日から数日、ステップ7が15分です。難しいのは判断ではなく、契約を急いでしまって確認の順番が崩れることのほうです。

内装工事の「発注者の義務」とは|施工業者の義務との違い

本記事で言う発注者の義務とは、施工業者に委任できず、発注した側の名前で行政に対して果たす必要がある義務を指します。廃棄物を分別する、運ぶ、リサイクル施設へ持ち込む——これらはすべて施工業者側の義務であり、発注者がやることではありません。

まず、産業廃棄物そのものの責任の所在を押さえます。廃棄物処理法上、建設工事から出る廃棄物の排出事業者は、発注者ではなく元請業者です。環境省の建設工事等から生ずる廃棄物の適正処理について(建設廃棄物処理指針)でも「建設工事等における排出事業者には、原則として元請業者が該当する」とされています。つまりマニフェストを交付するのも保存するのも元請業者であって、宿や店舗のオーナーが伝票を切る場面はありません。

そのうえで、発注者に残るものは次の4つに整理できます。

  • 建設リサイクル法の届出: 対象規模の工事は、着工7日前までに発注者が都道府県知事へ届け出る
  • 石綿(アスベスト)関係の届出: 吹付け石綿や石綿含有保温材などを除去する工事は、作業開始14日前までに発注者が都道府県等へ届け出る
  • 費用の適正な負担と条件設定: 分別解体やリサイクル、石綿の事前調査に必要な費用を工期・工事費の条件で潰さない
  • 工事前からあった廃棄物の処分: 什器・家電・在庫など、建物に残っていた物は発注者が排出者として処分する

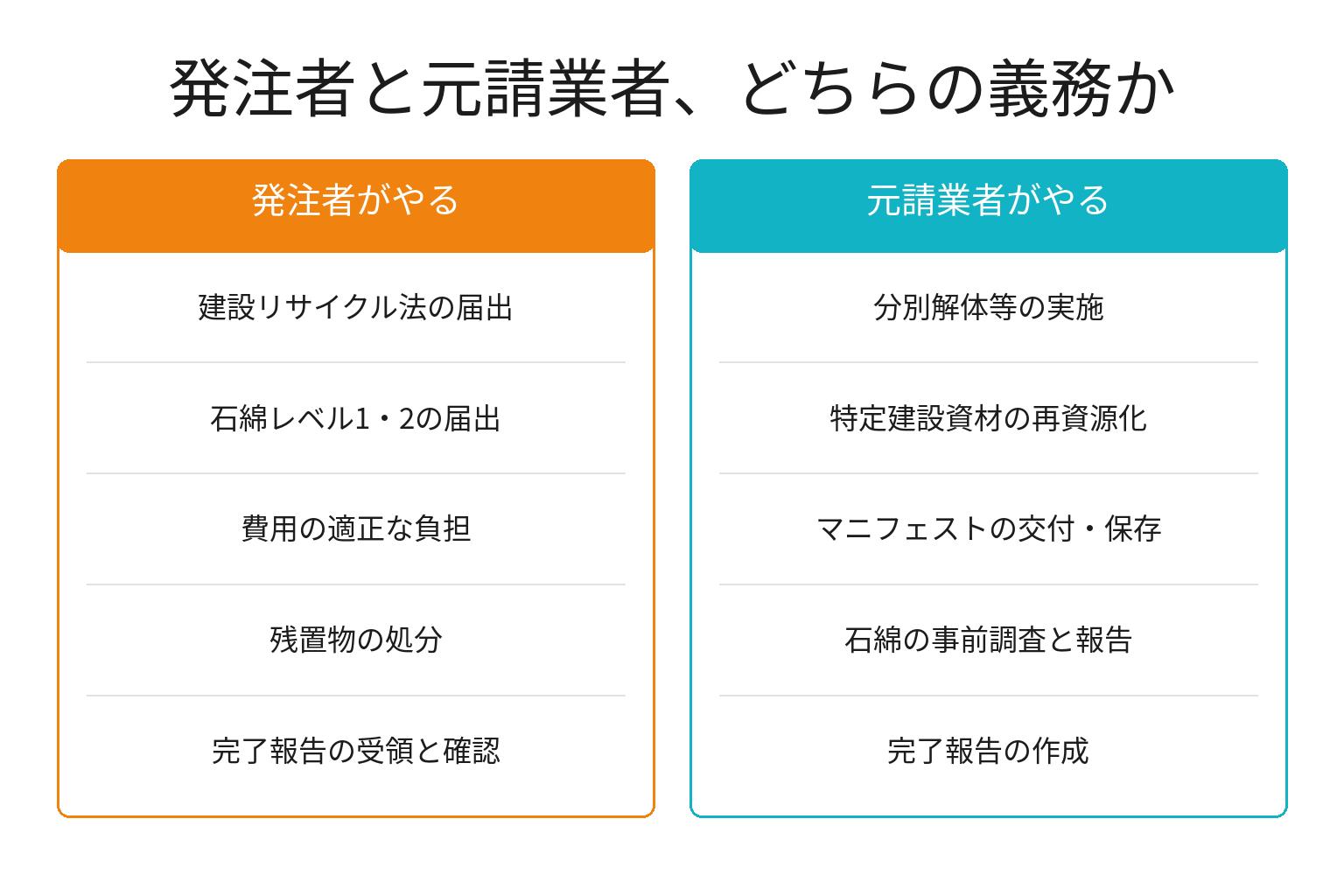

内装工事で発注者と元請業者の義務を対比した図解

発注者の責務は、建設リサイクル法だけの話でもありません。環境省の建設廃棄物処理指針は、発注者の責務として次の6点を挙げています。

  1. 設計での配慮: 廃棄物の発生抑制と再生利用を考慮した設計に努める
  2. 条件の明示: 廃棄物処理の条件を明示する
  3. 図書への記載: 設計図書に処理方法・処分場所等を記載する
  4. 費用の計上: 適正な処理費用を積算に計上する
  5. 計画書の入手: 元請業者に廃棄物処理計画書の提出を求める
  6. 完了時の確認: 工事完了時の適正処理を確認する

小さな宿や店舗の改装で「設計図書」「積算」と言われてもピンとこないかもしれません。実務に翻訳すると、見積書の中に廃棄物処分費が独立した行として載っているか、そして工事が終わったときに処分先が分かる書類を受け取っているか、この2点に集約されます。以降の7ステップは、この2点にたどり着くための順番です。

内装工事を発注する側の7ステップ(完全版)

ここからが本体です。各ステップのプロンプトは、ChatGPTなどの対話型AIに貼り付けて使います。使ったことがない方は、スマホのアプリストアで公式アプリを入れ、メールアドレスで登録し、下の文章をコピーして( )を自分の工事の内容に書き換えるだけで動きます。無料版で十分です。

なお、AIが出した判定はあくまで下書きです。最終的な可否は、後述する和歌山県の窓口など、工事場所を管轄する行政に確認してください。

ステップ1: 工事内容を「解体」か「修繕・模様替」かで仕分ける

最初の分岐がすべてを決めます。建設リサイクル法で言う「解体工事」とは、建築基準法施行令第1条第3号に定める構造耐力上主要な部分(基礎、基礎ぐい、壁、柱、小屋組、土台、斜材、床版、屋根版、横架材)の全部または一部を取り壊す工事のことです。国土交通省の質疑応答集は、この点をはっきり書いています。「建築物の一部を解体する工事であっても、構造耐力上主要な部分の解体を行わない工事については、建築物の修繕・模様替等工事として取り扱う」(同 Q24)。

内装工事の実務に置き換えると、クロスの貼り替え、床仕上げ材の張り替え、天井材の交換、造作家具の撤去、間仕切りのうち構造に関係しない壁の撤去は「修繕・模様替等工事」です。一方、客室をつないで広げるために構造壁を抜く、床版に穴を開ける、屋根版を全部交換するといった工事は「解体工事」に分類されます。

あなたは建設リサイクル法の実務に詳しいアドバイザーです。以下の工事内容を「解体工事」と「修繕・模様替等工事」に仕分けてください。

【材料】
・建物の用途と構造: (例: 木造2階建ての民宿)
・工事する場所: (例: 1階の客室2室と廊下)
・撤去するもの: (例: 壁紙、じゅうたん、天井材、造作の押入れ、間仕切り壁1枚)
・新しく作るもの: (例: 洋室への変更、ユニットバス設置)

判定の基準: 建築基準法施行令第1条第3号の「構造耐力上主要な部分」(基礎・基礎ぐい・壁・柱・小屋組・土台・斜材・床版・屋根版・横架材)を取り壊すかどうか。

出力: ①工事項目ごとの仕分け表 ②構造に関わるか判断がつかない項目のリスト ③施工業者に聞くべき質問3つ。事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、判断がつかない項目を無理に決めないことです。「この間仕切りは構造壁ですか」と施工業者に聞けば、図面を見て即答してもらえます。そのひと言が、次のステップの計算をまるごと変えます。

ステップ2: 届出が必要な規模かを判定する

仕分けが終わったら規模の基準に当てはめます。環境省が示す対象建設工事の規模は次の4つです。

  1. 建築物の解体工事: 床面積の合計80㎡以上
  2. 建築物の新築または増築の工事: 床面積500㎡以上
  3. 建築物の修繕・模様替え等の工事: 請負代金1億円以上
  4. 建築物以外の工作物の解体工事または新築工事等: 請負代金500万円以上
建設リサイクル法の届出が必要な規模を2分岐で示した図解

ここで多くの内装工事は対象から外れます。骨組みを壊さない改装は3番の枠に入り、基準が1億円だからです。客室10室の宿の全面改装でも、この金額に届く契約は多くありません。逆に、構造壁を抜く工事が入った瞬間に1番の枠へ移り、基準は床面積80㎡に下がります。木造2階建ての1フロアをまとめて触るような工事なら、現実的に届きうる数字です。

判定で見落とされやすい細かい取り扱いも、質疑応答集で明記されています。請負金額は税込で判断すること(Q42)。発注者が材料を支給した場合は、支給した材料の市場価格を請負金額に加算して判断すること(Q43)。建築設備だけを単独で発注する工事は、すべて修繕・模様替等工事とみなして1億円以上かで判断すること(Q25)。そして、同じ工事箇所を正当な理由なく別契約に分けても、規模の判定は逃れられないこと(Q26)。

あなたは建設リサイクル法の届出要否を整理するアシスタントです。以下の材料から、対象建設工事に当たるかを判定してください。

【材料】
・工事の分類(ステップ1の結果): (例: 修繕・模様替等工事)
・解体する部分の床面積: (解体工事がある場合のみ。例: 45㎡)
・請負代金(税込): (例: 1,200万円)
・発注者が支給する材料の市場価格: (ある場合のみ)
・同じ場所で別契約にしている工事: (ある場合はその内容と金額)

規模の基準: 建築物の解体は床面積80㎡以上/新築・増築は床面積500㎡以上/修繕・模様替え等は請負代金1億円以上/建築物以外の工作物は請負代金500万円以上。金額はすべて税込。

出力: ①該当・非該当の判定と理由 ②判定が変わりうる条件 ③行政窓口に確認すべき点。断定できない場合は「要確認」と明記し、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

対象だと分かったら、届出先は工事場所を管轄する窓口です。和歌山県の場合、建設リサイクル法の届出書受付(お問い合わせ)窓口一覧|和歌山県に区域ごとの受付先が載っています。田辺市と西牟婁郡(すさみ町を除く)の建築物は西牟婁振興局建設部建築課(0739-26-7922)、すさみ町・串本町・古座川町は東牟婁振興局串本建設部総務用地課(0735-62-0755)、新宮市と東牟婁郡(串本町・古座川町を除く)は東牟婁振興局新宮建設部総務調整課(0735-21-9623)が窓口です。様式は届け出書等の様式|和歌山県からダウンロードできます。

あなたは行政窓口への相談メモを整えるアシスタントです。以下の材料から、電話相談用の要点メモを作ってください。

【材料】
・工事場所(市町村と地番がわかる範囲):
・建物の用途・構造・階数:
・工事の内容と工事する範囲:
・工事の分類と規模(ステップ1・2の結果):
・着工予定日と工事完了予定日:
・迷っている点: (例: 間仕切り壁が構造壁か判断できない)

出力: ①1分で読み上げられる状況説明 ②聞くことの箇条書き(届出の要否/様式/添付書類/提出先) ③電話中にメモする欄。材料にない情報は書かず、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

なお、届出は工事着手の7日前までですが、この「工事着手」とは実際に現場で解体等の工事を始める日を指し、仮設が必要な場合は仮設工事を始める日です(Q51)。除草などの準備工事は含めなくてよいとされています。また、届出を受理してから7日以内に変更命令がなければ、変更命令はないものと理解してよいと整理されています(Q57)。「受理されました」という連絡は来ないので、待ち続けないでください。

ステップ3: 石綿(アスベスト)の事前調査を段取りに入れる

建設リサイクル法の届出が不要でも、石綿の手続きは別に走ります。ここを混同すると段取りが崩れます。

大気汚染防止法により、2022年4月1日から、一定規模以上の工事は石綿含有建材の有無にかかわらず事前調査結果を都道府県等へ報告することが義務化されました。報告が必要になる規模は、建築物の解体は対象の床面積の合計が80㎡以上、建築物の改造・補修や工作物の解体・改造・補修は請負金額の合計が100万円以上(税込)です(環境省大気汚染防止法が改正されました(リーフレット))。報告するのは元請業者または自主施工者で、石綿事前調査結果報告システム|厚生労働省から労働基準監督署への報告とあわせて電子で行います。

つまり、建設リサイクル法では1億円まで対象外だった内装工事が、石綿のほうでは100万円で報告対象に入るわけです。宿や店舗の改装は、ほぼこの線を超えます。

内装工事の石綿手続きで発注者と元請の分担を示した図解

そのうえで、発注者に直接かかる義務が3つあります。

  • 事前調査への協力(第18条の15第2項): 調査に要する費用を適正に負担し、調査に協力する
  • 条件設定への配慮(第18条の16第1項): 元請業者に対し、施工方法・工期・工事費などで作業基準の遵守を妨げるおそれのある条件を付さない
  • 特定粉じん排出等作業の届出(第18条の17第1項): 吹付け石綿や石綿含有の保温材・断熱材・耐火被覆材を除去、封じ込め、囲い込みする工事は、作業開始の14日前までに発注者が都道府県等へ届け出る

見落とされやすいのは、石綿が内装材に非常に多く使われてきたという事実です。環境省の資料は、石綿含有成形板が「内装材(壁、天井、床、間仕切り)」に多用されてきたと明記し、石綿含有ビニル床タイル、化粧せっこうボード、ロックウール吸音板などを例示しています。古い建物の内装をはがす工事ほど、事前調査は避けて通れません。

あなたは建設工事の見積書を読み解くアシスタントです。以下の材料から、石綿(アスベスト)の事前調査について施工業者へ送る確認メールの文案を作ってください。

【材料】
・建物の建築年(わかる範囲): (例: 昭和55年ごろ)
・工事内容と請負金額(税込): (例: 客室内装の改修・税込380万円)
・見積書に石綿関係の項目があるか: (ある/ない/わからない)

条件: 責める調子にせず、①事前調査を誰がいつ行うか ②調査費用が見積のどこに入っているか ③報告の要否と報告者 ④レベル1・2の建材が見つかった場合に当方が行う届出の日程、の4点を質問する。丁寧語で300字以内。事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、レベル1・2の建材が見つかったときの届出は発注者が出すため、作業開始の14日前という日程を自分の予定表に持っておく必要があることです。業者が代理で書類を作ってくれる場合でも、名義は発注者です。

ステップ4: 契約前に「事前説明」を書面で受ける

対象建設工事に当たる場合、契約の前に、直接工事を請け負おうとする業者から発注者へ説明する義務があります(建設リサイクル法第12条)。質疑応答集は「契約前に説明することが求められている」と整理しています(Q71)。説明されるべき内容は決まっており、様式は定められていないものの、第10条の届出様式が項目を網羅しているため、それを使って説明してもよいとされています(Q72)。

  • 解体工事の場合: 解体する建築物等の構造
  • 新築工事等の場合: 使用する特定建設資材の種類
  • 工事着手の時期および工程の概要
  • 分別解体等の計画
  • 解体工事の場合: 解体する建築物等に用いられた建設資材の量の見込み

石綿のほうにも同様の仕組みがあり、事前調査の結果は作業開始前(届出対象の工事なら工事開始の14日前まで)に、元請業者等から発注者へ書面で説明することになっています。

あなたは工事の打ち合わせ記録を整えるアシスタントです。以下の材料から、契約前の事前説明で確認できた内容と、まだ説明を受けていない項目を仕分けてください。

【材料】
・受け取った書面の名称: (例: 建設リサイクル法の届出様式の写し)
・説明を受けた内容のメモ: (箇条書きで貼り付け)

確認する項目: ①解体する建築物等の構造 ②使用する特定建設資材の種類 ③工事着手の時期と工程の概要 ④分別解体等の計画 ⑤解体する建築物等に用いられた建設資材の量の見込み ⑥石綿の事前調査結果

出力: ①確認済み・未確認の一覧表 ②未確認項目を業者に依頼する短い依頼文。材料にない項目は「説明なし」と書き、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、この説明が「契約を急かされる場面」と重なりやすいことです。説明を受けたその日に押印まで進める必要はありません。書面を持ち帰って翌日読み直すだけで、次のステップ5の確認が落ち着いてできます。

ステップ5: 契約書面に4項目が入っているかを確認する

建設リサイクル法第13条により、対象建設工事の請負契約書面には、建設業法第19条第1項の記載事項に加えて次の4項目が必要です(Q77)。

  • 分別解体等の方法
  • 解体工事に要する費用
  • 再資源化等をするための施設の名称および所在地
  • 再資源化等に要する費用

このうち「分別解体等の方法」は、工程ごとに「手作業」か「手作業および機械による作業」かを書く形になっており、新築工事や修繕・模様替等工事でも記載が必要とされています(Q79)。「解体工事に要する費用」「再資源化等に要する費用」は、発注者と受注者が合意した金額を書きます(Q80・Q82)。つまり契約書面は、処分費がいくらで、どこへ運ばれるのかを発注者が知るための書類でもあります。

あなたは建設工事の契約書面を点検するアシスタントです。以下の材料から、建設リサイクル法第13条で必要な記載が揃っているかを点検してください。

【材料】
・契約書・見積書の該当部分: (そのまま貼り付け。金額と施設名を含む)
・工事の分類と規模: (ステップ1・2の結果)

点検項目: ①分別解体等の方法(工程ごとに手作業か機械併用か) ②解体工事に要する費用 ③再資源化等をするための施設の名称および所在地 ④再資源化等に要する費用

出力: ①項目ごとの記載あり・なし ②記載はあるが具体性が足りない箇所 ③追記を依頼する文案。材料に書かれていないことは「記載なし」とし、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、対象建設工事でない内装工事にはこの4項目の記載義務がないことです。それでも、処分費と搬入先を見積書に書いてもらう依頼は問題なくできます。義務ではなく取引条件として頼めばよい、という切り分けを持っておくと会話がスムーズになります。

ステップ6: 残置物(什器・家電・在庫)を自分で処分する

ここが、発注側でもっとも見落とされ、もっとも揉める項目です。

工事前から建物の中にあった物——古い冷蔵庫、テレビ、客室の家具、厨房の什器、在庫、私物——は、工事から出た廃棄物ではなく、置いていた人が出す廃棄物です。国土交通省の質疑応答集は「家具や家電製品については、工事の発注者が、その排出者として事前に処分しておくべきものである」とし、残っている場合は「発注者に対して事前に撤去するよう依頼しなければならない」と施工側の対応まで書いています(Q39)。環境省の建設廃棄物処理指針も、発注者の責務として「建設工事等を行う以前からの廃棄物(例えば、解体予定建築物中に残置された家具等の廃棄物)を適正に処理すること」を挙げています。

事業として使っていた宿や店舗の什器は、原則として事業活動に伴って生じた廃棄物です。家電リサイクル法の対象品目(エアコン、テレビ、冷蔵庫・冷凍庫、洗濯機・衣類乾燥機)は別ルートになります。処分の頼み先や区分の考え方は、産業廃棄物の処分を和歌山で頼む方法|業者の探し方7ステップと確認リスト【2026年9月】で詳しく整理しています。

あなたは事業所の片付けを整理するアシスタントです。以下の材料から、着工前に処分する残置物の棚卸し表を作ってください。

【材料】
・施設の種類と規模: (例: 客室8室の民宿)
・工事する範囲: (例: 客室4室と廊下)
・残っている物: (例: 冷蔵庫3台、テレビ4台、鏡台、布団、食器、書類)
・工事の着工予定日:

出力: ①品目/数量/想定される区分(産業廃棄物・家電リサイクル法対象・売却可能・自分で持ち帰る)/期限、の4列表 ②着工日から逆算した片付けの日程案 ③施工業者に「残置物は自分で処分する」と伝える一文。区分が判断できない品目は「要確認」と書き、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、「業者がついでに持っていってくれる」という口約束を当てにしないことです。追加費用でもめる典型的な場面であり、そもそも排出者が違います。棚卸し表を作って着工日から逆算するだけで、この揉め事はほぼ消えます。まだ使える什器や厨房機器は、売却できることもあります。テナントの原状回復と造作の扱いについては、白浜のテナントの探し方|同名地に埋もれない7ステップと内見チェック【2026年9月】でも触れています。

ステップ7: 完了報告とマニフェストの写しを突き合わせる

工事が終わったら、対象建設工事では元請業者から発注者へ書面で報告が来ます(建設リサイクル法第18条)。書面の様式は定められていませんが、次の3点が書かれていればよいとされています(Q95)。

  • 再資源化等が完了した年月日
  • 再資源化等をした施設の名称および所在地
  • 再資源化等に要した費用

ここでマニフェストが登場します。質疑応答集は「再資源化等が完了した日は、マニフェストに記載されている再資源化を行う施設における処分を終了した年月日と考えてよいか」という問いに「差し支えない」と答えています(Q96)。完了報告書の日付は、マニフェストの処分終了日と一致するはずだということです。だから発注者は、報告書とマニフェストの写しを並べるだけで整合を確認できます。

マニフェストの交付・保存義務は元請業者にあり、発注者にはありません。それでも写しの提出を契約条件として頼むことはできますし、環境省の建設廃棄物処理指針が発注者の責務に「工事完了時の適正処理を確認する」を挙げている以上、確認の求めには根拠があります。

あなたは工事完了時の書類を点検するアシスタントです。以下の材料から、完了報告とマニフェストの写しの整合を点検してください。

【材料】
・完了報告書の記載: (再資源化等が完了した年月日/施設の名称と所在地/要した費用)
・マニフェスト(またはその写し)の記載: (処分終了年月日/処分業者名/処分場所/品目と数量)
・契約書面に書かれていた搬入先:

出力: ①一致している項目 ②食い違っている項目 ③業者に確認する質問文。材料にない項目は「未提出」と書き、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

受け取る書類は、完了報告書、マニフェスト(最終処分まで確認できるE票)の写し、石綿の除去作業を行った場合はその結果の報告書の3点です。石綿の作業結果については、元請業者が発注者に対し書面で遅滞なく報告することが大気汚染防止法で定められています。ステップ3で送った確認メールに、この3点を工事完了時に提出してほしいと一行足しておけば、完了後の依頼は不要になります。

注意点は、書類を受け取ったら次の改修まで保管しておくことです。同じ建物を再び触るとき、前回の石綿の事前調査結果や搬入先の記録があると、見積の精度も日程の読みも一段上がります。

工事タイプ別の「届出が要る・要らない」の目安

同じ「内装工事」でも、手を入れる場所によって結論が変わります。自分の工事に近い行から確認してください。

工事の内容 建設リサイクル法の扱い 発注前に確認すること
壁紙・床材・天井材の張り替え 修繕・模様替等(1億円以上で対象) 石綿の事前調査(税込100万円以上で報告)
造作家具・什器の撤去と新設 修繕・模様替等(1億円以上で対象) 残置物と工事廃材の切り分け
構造に関係しない間仕切りの撤去 修繕・模様替等(1億円以上で対象) その壁が構造壁でないことの図面確認
構造壁・床版を壊す客室の間取り変更 解体工事(床面積80㎡以上で対象) 解体部分の床面積と着工7日前の届出
厨房・空調など設備のみの更新 設備単独発注は修繕・模様替等(1億円以上) 建物本体工事と同一契約かどうか
屋根ふき材の交換 修繕・模様替等(屋根版を替えるなら解体+新築) 屋根版まで交換するかどうか
外構のブロック塀・看板の撤去 建築物以外の工作物(500万円以上で対象) 建築物に付属しているかどうか

判断の根拠は、いずれも質疑応答集の記載に対応しています。設備単独工事の扱いはQ25、屋根ふき材と屋根版の違いはQ100の一覧、建築物に付属する門・塀の扱いはQ32です。

とくに紛らわしいのが最後の2行です。屋根ふき材そのものは構造耐力上主要な部分ではないため修繕・模様替等ですが、屋根版まで交換すると解体工事+新築工事になります。塀や看板も、建築物に付属していれば建築物として、付属していなければ工作物として扱われ、基準額が変わります。

なお、届出が不要でも建築基準法の除却届が別に必要な場合があります。質疑応答集は「建設リサイクル法に定められた事前届出を行えば、建築基準法で定められている除却届は提出しなくてもよいのか」という問いに対し、除却届は「これまで通り提出する必要がある」と答えています(Q62)。制度は重なりません。

【要注意】内装工事の発注でつまずく4つの失敗パターン

7ステップを踏んでも、次の4つに当てはまると同じところでつまずきます。

失敗1: 「工事のことは業者に全部任せた」で届出を落とす

❌ よくある間違い: 見積・契約・着工まで一括で任せ、届出という言葉を一度も聞かないまま工事が始まる。

⭕ 正しいアプローチ: 見積書を受け取った日にステップ1・2を回し、対象かどうかを自分の口で言えるようにする。対象なら、届出書の名義が自分になることを最初に確認する。

なぜ重要か: 建設リサイクル法第10条第1項の届出義務は発注者に課されており、届出をしなかった場合の罰則は20万円以下の罰金です(建設リサイクル法に違反した場合の罰則|東京都都市整備局)。変更命令に従わなかった場合は30万円以下の罰金です。業者に代理で書いてもらうこと自体は問題ありませんが、法律上の名宛人が誰かは変わりません。

失敗2: 建設リサイクル法が対象外だからと石綿も飛ばす

❌ よくある間違い: 「1億円もかからないから届出は不要」と判断し、そのまま石綿の話も終わりにしてしまう。

⭕ 正しいアプローチ: 2つの制度を別々に判定する。改修工事の石綿事前調査結果の報告は、請負金額の合計が税込100万円以上で必要になる。

なぜ重要か: 基準額が100倍違うからです。建設リサイクル法で対象外の工事の大半が、石綿のほうでは報告対象に入ります。しかも石綿含有建材は内装材(壁・天井・床・間仕切り)に非常に多く使われてきました。ここを飛ばすと、工期の途中で調査のために工事が止まります。

失敗3: 残置物を「工事ごみ」と一緒にしてしまう

❌ よくある間違い: 客室の古い家具や厨房の什器を残したまま引き渡し、工事の廃材と一緒に運んでもらう前提でいる。

⭕ 正しいアプローチ: 着工前に棚卸し表を作り、自分の責任で処分する物と工事から出る物を分けて、日程まで決めておく。

なぜ重要か: 排出者が違うからです。工事前からあった物の排出者は発注者であり、元請業者ではありません。混ぜてしまうと、追加費用の交渉になるだけでなく、廃棄物の区分と委託ルートまで崩れます。白浜への移住準備で地域の事業者の方と話す中でも、片付けは工事が決まってから慌てやすい作業だと感じます。品目が多いほど、着工日から逆算する時間が要ります。

失敗4: 完了報告を受け取らないまま次の改修に進む

❌ よくある間違い: 工事が終わって現場がきれいになった時点で満足し、書類を求めないまま精算する。

⭕ 正しいアプローチ: 完了報告書とマニフェストの写しを受け取り、日付・施設名・費用を突き合わせてから精算する。

なぜ重要か: 適正処理の確認は発注者の責務として建設廃棄物処理指針に明記されており、対象建設工事なら報告の記録に関する違反には10万円以下の罰金も定められているからです。加えて実務的な利点があります。次の改修のとき、前回の書類が残っていれば「どこへ何を運んだか」を一から調べ直さずに済みます。

ここまでの内容は、行政の公開資料と業者への質問だけで完結します。それでも「見積書のどこを見ればいいか分からない」「工事と並行して集客の準備も進めたい」という宿や店舗があるのも事実です。私たちは白浜(和歌山)への移住準備を進めながら、観光地の宿や店舗のSNS運用・集客支援に取り組んでいます(宮古島・伊豆へも現地訪問で対応)。無料ヒアリングは最大60分、ご用意いただくのは見積書か工事の概要メモだけで、契約前提の営業はいたしません。提案が不要なら30分の情報交換のみでも歓迎です。

適正に発注できる事業者・トラブルになる事業者の違い(チェックリスト)

見積書と工程表を手元に置いて、当てはまるものにチェックを入れてください。

  • □ 壊す壁や床が構造耐力上主要な部分かどうかを、図面で確認した
  • □ 建設リサイクル法の届出が必要か不要か、理由まで説明できる
  • □ 石綿の事前調査を誰がいつ行うか、費用がどこに入っているかを把握している
  • □ 契約前に分別解体等の計画の説明を書面で受けた
  • □ 見積書に廃棄物の処分費が独立した行として載っている
  • □ 廃材の搬入先(施設の名称と所在地)を聞いている
  • □ 残置物の棚卸し表を作り、着工前の処分日を決めた
  • □ 完了報告書とマニフェストの写しを受け取る約束をしている

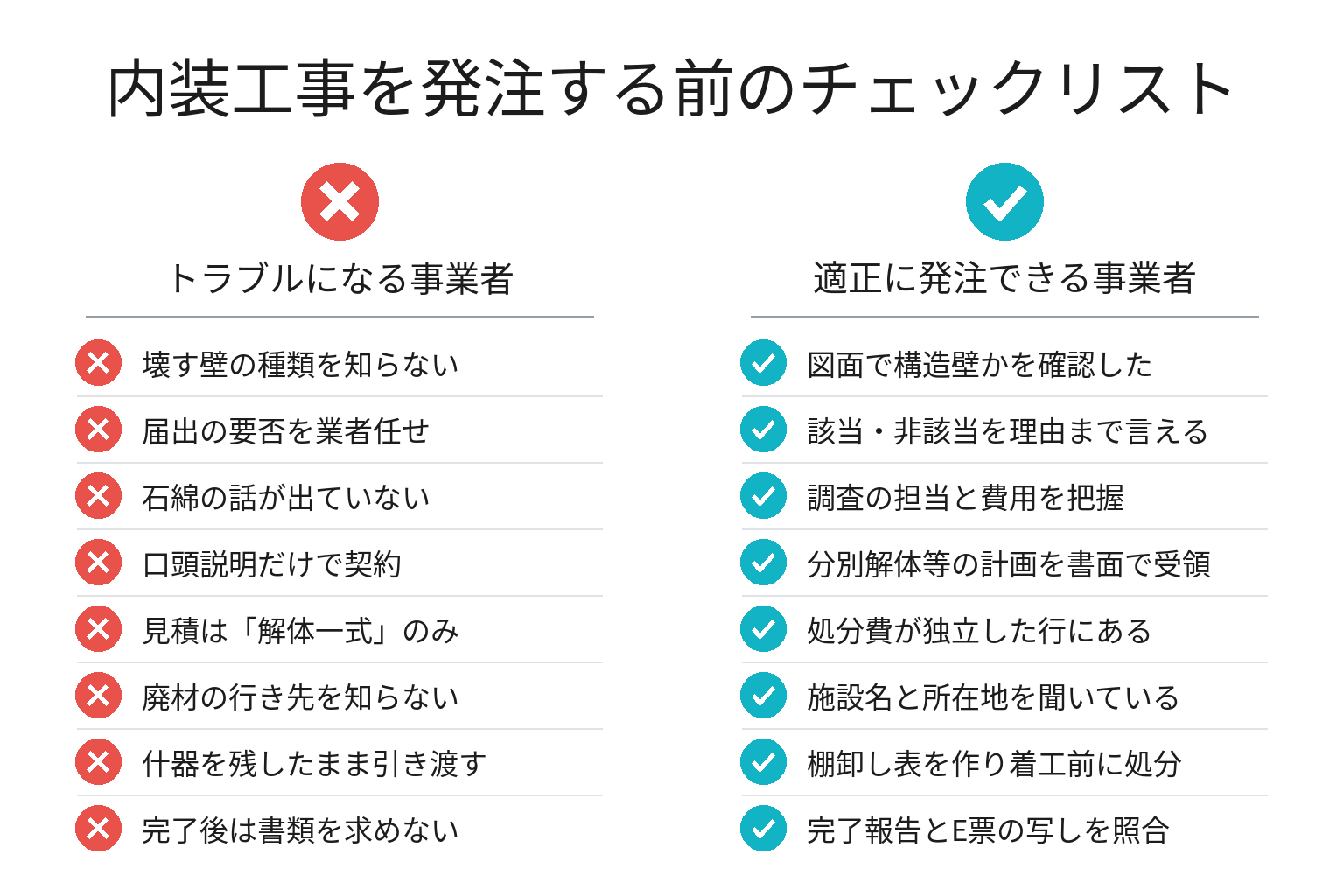

内装工事を発注する前のチェックリスト図解

特に見落とされやすいのが、5つ目の「処分費が独立した行として載っているか」です。「解体工事一式」とだけ書かれた見積書では、分別解体やリサイクルにいくら充てられているのかが誰にも分かりません。建設リサイクル法第6条が発注者に求める「費用の適正な負担」とは、質疑応答集によれば金額の絶対水準ではなく、見積や協議を経た双方の合意に基づいて決まっていることを指します(Q19)。内訳が見えて初めて、その合意が成立します。

チェックが3つ未満でも心配はいりません。この記事の7ステップは、上から順に進めればチェックが1つずつ埋まる構成です。

建設廃棄物の97%は再資源化、それでも不法投棄の件数の6割は建設系|今こそ確認する理由

「そこまで神経質にならなくても、業者はちゃんとやってくれるのでは」と感じるかもしれません。データは、その感覚が半分正しく、半分危ういことを示しています。

まず、業界全体の水準は高いです。国土交通省の建設副産物実態調査の概要によると、建設廃棄物の再資源化・縮減率は2018年度に97.2%となっており、2008年度の93.7%、2012年度の96.0%から上昇を続けています。多くの現場では、分別もリサイクルも当たり前に回っているということです。

一方で、残りの部分は今も残っています。環境省が2025年12月19日に公表した産業廃棄物の不法投棄等の状況(令和6年度)についてによると、令和6年度に新規で判明した不法投棄は106件・1.4万トン、不適正処理は113件・6.0万トンでした。廃棄物の種類別に件数を見ると、最も多いのはがれき類の32件(30.2%)と建設混合廃棄物の32件(30.2%)で同数です。この2種類だけで、新規判明した不法投棄の件数の6割強を占めている計算になります。さらに実行者別では、件数が最も多いのは排出事業者の35件(33%)、投棄量では8,843トン(61.4%)を占めています。

つまり、リサイクルは進んでいるのに、抜け落ちる案件は排出側の段階で生まれているということです。発注者にできる予防は難しくありません。搬入先を契約書面で確認し、完了報告とマニフェストを突き合わせる。この2つだけで、自分が出した廃材の行き先が記録に残ります。

南紀では、大規模な改装が現実に動いています。那智勝浦町のホテル浦島は、4館・総客室数365室という規模で、約40億円を投じた大規模改装を実施し、2026年8月1日に日昇館をリニューアルオープンしました(トラベルボイスの取材記事)。この規模の投資が地域の基幹施設で行われれば、周辺の宿や店舗も改装を検討する流れが生まれます。実際の影響と打ち手は、ホテル浦島の40億円改装|那智勝浦の宿泊単価が動く前に見直す7手順【2026年9月】で整理しました。

改装を考える宿や店舗が増えるほど、発注側の確認の質が地域全体の廃棄物の行き先を左右します。制度を知っている発注者から順に、確認を求められる側の仕事も丁寧になっていきます。

よくある質問

Q. 内装工事は建設リサイクル法の対象になりますか?

多くの場合は対象外です。骨組み(構造耐力上主要な部分)を壊さない内装工事は「建築物の修繕・模様替え等の工事」に分類され、対象になるのは請負代金1億円以上のときだからです。ただし構造壁や床版を壊す工事が含まれると「解体工事」に変わり、基準は床面積80㎡以上に下がります。まずステップ1の仕分けから始めてください。

Q. 建設リサイクル法の届出は、施工業者がやってくれるのではないですか?

法律上の届出義務者は発注者です。書類の作成や提出を業者や行政書士に代行してもらうことはできますが、名義は発注者のままです。質疑応答集でも、デベロッパーが間に入って実際の工事をゼネコンに発注する形であっても「施主が発注者として届出を行う必要がある」とされています。

Q. 「修繕・模様替え等」と「解体工事」の違いは何ですか?

建築基準法施行令第1条第3号の構造耐力上主要な部分(基礎・基礎ぐい・壁・柱・小屋組・土台・斜材・床版・屋根版・横架材)を取り壊すかどうかが分岐点です。取り壊すなら解体工事、取り壊さないなら修繕・模様替等工事として扱われます。建築物の一部だけを壊す工事でも、この基準で判定します。

Q. 見積金額は税込と税抜のどちらで判定しますか?

税込です。質疑応答集は、請負金額で規模が定められている工事(建築物以外の工作物の工事、建築物の修繕・模様替等工事)について「税込である」と明記しています。なお、発注者が材料を支給する場合は、その材料の市場価格を請負金額に加算して判定します。

Q. 工事を分けて発注すれば、届出は不要になりますか?

なりません。発注者も受注者も同じで工事箇所も同じ場合、別契約にしても、施行令第2条第2項ただし書きの正当な理由に該当するかどうかで判断されます。正当な理由の例としては、住宅を建て替える際に仮移転先がなく半分ずつ壊す場合などが挙げられており、単に基準を下回らせる目的の分割は該当しません。

Q. 産業廃棄物のマニフェストは、発注者も作る必要がありますか?

必要ありません。建設工事から出る廃棄物の排出事業者は原則として元請業者であり、マニフェストの交付も保存も元請業者の義務です。ただし対象建設工事では、工事完了後に元請業者から発注者へ再資源化等の完了報告が届きます。その日付はマニフェストの処分終了日と一致するため、写しを添えてもらえば整合を確認できます。委託の仕組みそのものは、産業廃棄物の処分を和歌山で頼む方法|業者の探し方7ステップと確認リスト【2026年9月】で解説しています。

Q. 古い建物の内装をはがすとき、アスベストの調査は必ず必要ですか?

事前調査そのものは、規模にかかわらず解体・改修工事を行う前に必要です。そのうえで、調査結果を都道府県等と労働基準監督署へ報告する義務が生じるのは、建築物の解体で床面積80㎡以上、改修で請負金額100万円以上(税込)のときです。石綿含有建材は内装材に多用されてきたため、古い建物ほど工程に組み込んでおくほうが安全です。

Q. 改装のあと、営業許可の届出も必要になりますか?

施設の構造や設備を変更した場合、営業許可の内容によっては変更の手続きが必要になることがあります。範囲は業種と変更内容で変わるため、工事の計画段階で保健所に相談してください。飲食店は和歌山の飲食店営業許可の取り方|田辺・新宮保健所の7ステップと手数料【2026年9月】、宿泊施設は和歌山の旅館業許可の取り方|簡易宿所の7ステップと手数料【2026年9月】で、それぞれの窓口と流れを整理しています。

まとめ:今日から始める3つのアクション

  1. 今日やること: 見積書を開き、ステップ1のプロンプトで「解体」か「修繕・模様替」かを仕分ける
  2. 今週中にやること: ステップ2で届出の要否を判定し、迷う点を管轄の振興局建設部へ電話で確認する
  3. 今月中にやること: 残置物の棚卸し表を作り、契約書面に処分費と搬入先が書かれているかを確認する

7つすべてを一度にやる必要はありません。最初の仕分けが終わっていれば、あとの6つは打ち合わせの中で自然に片付きます。

次回予告: 改装後の集客をどう立て直すかは、民宿・ペンションの集客方法|予約を増やす7ステップとコピペ文例集【2026年8月】で解説しています。

参考・出典

あわせて読みたい

※本記事は2026年9月9日時点の公開情報に基づく一般的な整理です。個々の工事が対象建設工事に当たるかどうかの最終判断は、工事場所を管轄する行政窓口にご確認ください。実績は代表およびメンバー個人としての活動を含みます。

ASK AI

この記事を、いつものAIで深掘りする。

記事タイトルとURLを含む質問文が自動で入り、要点・自社への当てはめ・実行手順・注意点を相談できます。

※記事タイトルとURLを含む質問文を自動入力します。自動入力に対応していない場合は質問文をクリップボードへコピーしてAIを開きます。相談内容の保存・利用は各サービスの規約と設定に従い、株式会社Tipが会話内容を取得することはありません。

河原将太の写真

河原 将太株式会社Tip 代表取締役社長

東京都立大学在学中に事業を開始し法人化。大手エネルギー関連企業へのAIコンサルティング、上場企業を含む20社以上へのコンサルティング提供、1投稿で1億回以上再生されたSNSコンテンツの企画に携わる(実績は代表およびメンバー個人としての活動を含む)。現在は和歌山の企業・観光事業者へのSNS・AI・DX支援と、県内のホテル・リゾート開発構想に取り組む。詳しいプロフィール

本記事は、株式会社Tipが公開情報・一次情報・実務での検証結果をもとに作成し、必要に応じて更新しています。掲載内容は最終更新日時点の情報です。

公開日: 2026.09.11
