結論: 宿泊施設の開業スケジュールは、「開業日」からではなく「販売を開始したい日」から逆算します。繁忙期の予約は本番の2〜3か月前に動くため、繁忙期に間に合わせるには、その3か月前に旅館業の許可証が手元にある必要があります。そして許可申請には消防法令適合通知書の写しが要り、確認申請の対象になった施設では建築の検査済証の写しも要ります。この2つはそれぞれ別の検査に合格しないと出ません。逆算の起点は開業日ではなく、いちばん動かせない「検査の日程」です。
この記事の要点 対象読者: 旅館・ホテル・簡易宿所・一棟貸しなどの宿泊施設をこれから開業する予定で、いつ何を始めればよいか工程が引けていない個人・法人の方 読了後にできること: 目標の繁忙期から逆算した12か月の工程表を作り、法定の処理日数が決まっている手続きを日付で固定した状態にできる
「夏に間に合わせるつもりが、許可が下りたのはお盆明けでした。」
宿泊施設の開業でいちばん多い失敗は、資金でも立地でもなく、この「1か月の遅れ」です。1か月ずれただけに見えても、宿の場合は繁忙期をまるごと1年分逃すことになります。工事の遅れが1週間、消防の検査待ちが1週間、書類の差し替えが1週間。それぞれは小さくても、直列に並ぶと1か月半になります。
原因ははっきりしています。開業の手続きが「並行」ではなく「直列」で並んでいることを、工程表に反映していないからです。建築の完了検査に合格して検査済証が出なければ、旅館業の許可申請に必要な書類が揃いません。消防の検査に合格しなければ、消防法令適合通知書は交付されません。つまり許可申請は、工事が終わってからでないと本格的に動かせない構造になっています。
しかも、それぞれの手続きには法律で決まった処理日数があります。建築確認は受理から35日以内、完了検査は申請から7日以内、消防法令適合通知書は検査後おおむね1週間、旅館業の許可証は施設調査で適合が確認されてから1週間程度。この「動かせない日数」を先に工程表へ置いてしまえば、逆算は驚くほど簡単になります。
この記事では、宿泊施設の開業を繁忙期から逆算する5ステップと、そのままコピペで使える8つのプロンプト、そして開業日に間に合う計画と間に合わない計画を分けるチェックリストを、南紀(田辺・白浜・串本)の実際の申請窓口とあわせて公開します。カレンダーと、目標にしている開業月のメモを手元に置きながら読み進めてください。
目次

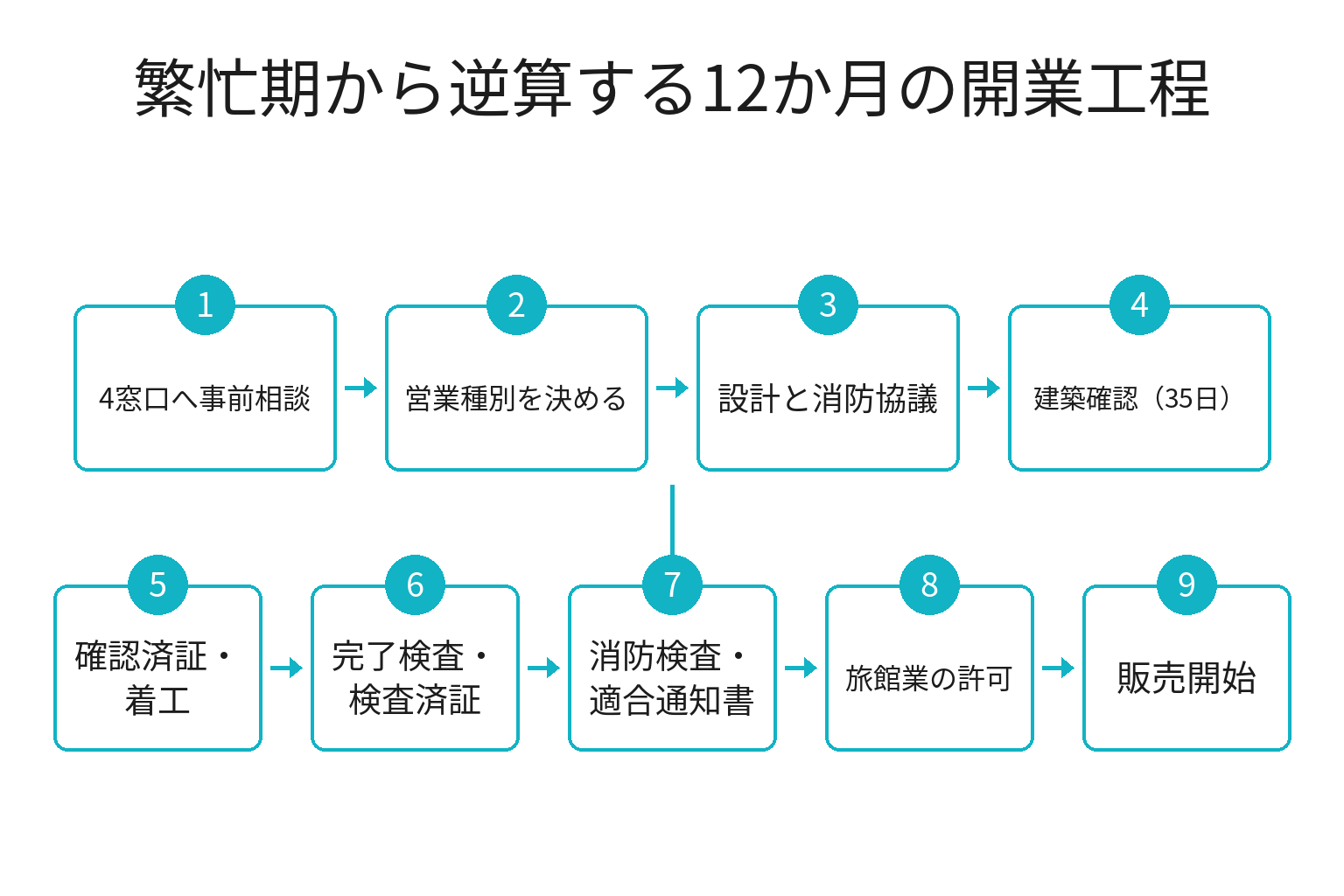

まず結論:繁忙期から逆算する12か月の開業スケジュール(即効テンプレ)
最初に全体像です。下の表は、7月開業(夏の繁忙期に間に合わせる)を目標にした場合の標準的な逆算工程です。3列目には「その時期にやる理由」、つまり日程を動かせない根拠を入れました。
| 時期 | やること | 日程を動かせない根拠 |
|---|---|---|
| 開業12か月前 | 事業計画と資金の骨格を固め、候補地・候補物件の地番を控える | 開発許可や農地転用が必要な場合、そこだけで数か月かかる |
| 11か月前 | 保健所・建築・消防・都市計画の4窓口へ事前相談する | 保健所が「計画がある場合は事前に相談を」と案内している |
| 10か月前 | 営業種別(旅館・ホテル営業/簡易宿所営業/住宅宿泊事業)を決める | 種別で構造設備の基準と営業日数の上限が変わる |
| 9〜8か月前 | 基本設計、消防との設備協議、必要なら開発許可・農地転用を申請 | 周囲400メートル以内に学校等があると協議申出が加わる |
| 7か月前 | 建築確認を申請する(和歌山県へ出す場合は市町村役場経由) | 新2号建築物の行政審査は受理から35日以内 |
| 6か月前 | 確認済証の交付を受けて着工する | 確認済証がなければ着工できない |
| 3か月前 | 消防用設備の工事に着手する(着工届は着手の10日前まで) | 消防法第17条の14 |
| 2か月前 | 工事完了、完了検査を申請(完了日から4日以内)し検査済証を受ける | 建築基準法第7条。検査は申請から7日以内に実施 |
| 6〜7週前 | 消防用設備等設置届(設置後4日以内)と消防検査、消防法令適合通知書の交付申請 | 通知書の交付は検査後おおむね1週間 |
| 4〜6週前 | 旅館業の許可を申請(手数料22,000円)し、施設調査を受ける | 適合が確認されてから1週間程度で許可証が交付される |
| 1か月前 | 許可証を受けて販売を開始する(予約サイト登録・料金設定・研修) | 繁忙期の予約は本番の2〜3か月前から動く |

ポイントは、表の下から3行です。完了検査・消防検査・施設調査という3つの検査は、いずれも「工事が終わっていること」が前提で、しかも順番に並びます。ここを2週間ずつ短く見積もると、それだけで1か月半のずれになります。
もう一つのポイントは、いちばん上の行です。土地の造成をともなう新築なら12か月、既存の建物を改修するだけなら6〜8か月が目安になります。ただし用途変更(住宅や店舗を宿泊施設にすること)は、規模によって建築確認が必要になるため、「改修だから短い」と決めつけないでください。土地から始めるケースの詳しい前工程は、グランピング開業の許可と費用|手続き7ステップとチェックリスト【2026年9月】で整理しています。
宿泊施設の開業手続きとは|「許可」と「届出」の違いと7つの関門
本記事で言う「開業手続き」とは、宿泊料を受けて人を泊めるために法律上そろえなければならない許可・届出・検査の総称です。まず押さえるべきは、宿泊事業には性格の異なる2つの入口があるという点です。
- 旅館業法の許可: 都道府県知事(保健所設置市では市長)の許可制。審査と現地の施設調査があり、営業日数の上限はありません
- 住宅宿泊事業法の届出(民泊): 届出制で手続きは軽いものの、和歌山県の案内でも年間の提供日数は180日が上限とされています
通年で営業して繁忙期以外も回すなら、選ぶのは旅館業の許可です。どちらを選ぶかで工程の長さが変わるため、この判断は開業10か月前までに終わらせてください。判断材料は簡易宿所と民泊の違い|許可要件の比較表と選び方チェックリスト【2026年9月】にまとめています。

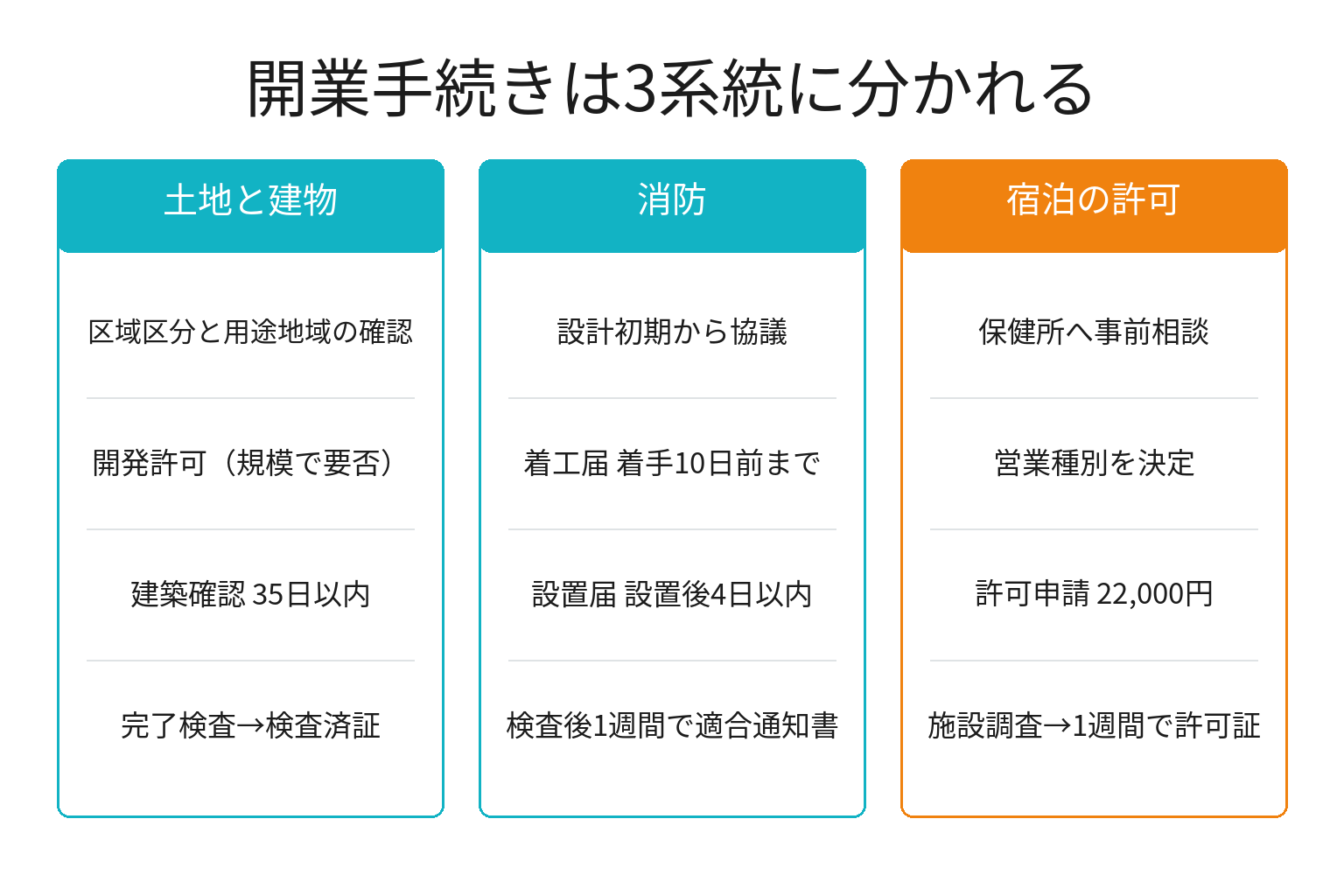

そのうえで、旅館業の許可を取るまでに通る関門は、次の7つです。
- 区域と用途の確認: 都市計画の区域区分と用途地域。和歌山県は「用途地域の指定を受けている区域では営業が制限される区域がある」と注意喚起しています
- 開発許可(必要な場合): 和歌山県では市街化区域1,000平方メートル以上、非線引き都市計画区域3,000平方メートル以上、都市計画区域外10,000平方メートル以上が対象です
- 建築確認: 新築はもちろん、特殊建築物への用途変更で200平方メートルを超える部分がある場合も対象になります
- 完了検査と検査済証: 旅館業の許可申請に「検査済証の写し」が必要になります
- 消防の協議と検査: 着工届・設置届・検査を経て、消防法令適合通知書の交付を受けます
- 旅館業の許可申請と施設調査: 申請後、環境衛生監視員が施設を調査し、適合が確認されて許可証が交付されます
- 付随する許可・届出: 食事を出すなら食品衛生法の営業許可、温泉を浴用に使うなら温泉法の利用許可などが加わります

7つのうち、3・4・5・6は前の手続きが終わらないと次に進めない直列関係です。工程表を引くときは、この4つを最後にひとかたまりで置き、残りをその手前に並べてください。
繁忙期から逆算する5ステップ(完全版)
ここからが本体です。各ステップのプロンプトは、ChatGPTなどの対話型AIに貼り付けて使います。工程表づくりは情報を並べ替える作業なので、AIが最も力を発揮する領域のひとつです。ただし出てきた日数はあくまで下書きで、確定させるのは窓口の回答だという前提は崩さないでください。
ステップ1: 起点を「開業日」ではなく「販売開始日」に置く
最初に決めるのは、開業日ではありません。予約の受付を始める日です。宿泊業は、予約が入ってから宿泊するまでに時間差があります。夏休みや連休の予約は本番の2〜3か月前から動き始めるため、繁忙期の初日に開業しても、その繁忙期はほぼ空室で終わります。
そこで逆算はこうなります。目標の繁忙期の3か月前に販売を開始したいなら、その時点で許可証が手元にある必要があります。7月の海水浴シーズンを取りに行くなら、販売開始は4月、許可取得は3月末。開業日そのものは6月に置き、6月を「試運転とオペレーションの調整期間」に充てるのが安全です。
あなたは宿泊施設の開業計画の工程管理を支援するアドバイザーです。以下の材料から、逆算スケジュールの骨格を作ってください。
【材料】
・施設の種類と規模: (例: 客室6室の一棟貸し/延床220平方メートル)
・狙いたい繁忙期: (例: 7〜8月の海水浴シーズン)
・想定する工事: (例: 空き家を改修/新築)
・現在の状況: (例: 物件は候補段階、まだ契約していない)
出力: ①販売開始日・許可取得日・開業日の3つの目標日 ②そこから逆算した月単位の工程表(月/作業/窓口/完了の判定基準) ③この計画で最も遅れやすい工程を3つ。日数は目安である旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
注意点は、繁忙期を思い込みで決めないことです。全国の傾向を見ると、観光庁の宿泊旅行統計調査では2025年8月の延べ宿泊者数は6,682万人泊で、同年の年間値6億5,348万人泊を単純に12で割った月平均(約5,446万人泊)を2割以上上回っています。ただし地域によって山の位置は違います。和歌山県は市町村別・月別の観光客数を観光客動態調査として公開しているので、候補地の実際の繁閑をここで確かめてください。
あなたは観光地の需要分析を手伝うアシスタントです。以下の材料から、開業時期の候補を検討する材料を整理してください。
【材料】
・候補地の市町村名: (例: 和歌山県西牟婁郡白浜町)
・手元にある月別データ: (例: 県の観光客動態調査から転記した月別の観光客数)
・施設のターゲット: (例: 30〜40代の家族連れ、2泊以上)
・避けたいこと: (例: 開業直後に閑散期が来ること)
出力: ①月別データから読み取れる繁忙期と閑散期 ②販売開始をいつに置くべきかの考え方 ③開業月の候補を2つと、それぞれの利点・リスク。データにない月は「データなし」と書き、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
ステップ2: 保健所への事前相談で、営業種別と構造設備を確定する
工程の起点になるのが保健所です。和歌山県内の保健所は「旅館業の許可申請のご計画がある場合には、事前にご相談ください」と明示し、建築基準法・消防関係法令・公害関係法令との連携があり各種申請が同時進行すると案内しています。つまり事前相談は、単なる挨拶ではなく工程を組むための情報収集の場です。
このとき決まるのは3つです。営業種別(旅館・ホテル営業か簡易宿所営業か)、条例に基づく構造設備の基準、そして周辺施設との関係です。和歌山県の岩出保健所の案内では、予定地の半径400メートル以内に学校・保育所・図書館・公民館などの施設がある場合、許可申請の前に「建設等協議申出」という手続きが必要とされています。この一手が工程に数週間から数か月を足すことがあるため、最初の相談で必ず確認してください。
あなたは宿泊施設の許認可に詳しいアドバイザーです。以下の材料から、保健所への事前相談で聞くべき質問リストを作ってください。
【材料】
・施設の所在地(市町村まで): (例: 和歌山県西牟婁郡白浜町)
・施設の形態と規模: (例: 木造2階建て、客室6室、延床220平方メートル)
・想定する営業種別: (例: 簡易宿所営業を想定しているが未確定)
・入浴・食事の提供: (例: 各室にユニットバス、朝食のみ提供予定)
・周辺の状況: (例: 200メートル先に小学校がある)
出力: ①事前相談で聞くべき質問を12個(営業種別/構造設備/周辺施設との協議/必要書類の4分類) ②相談に持参すべき資料 ③この計画で追加の手続きが発生しそうな論点。判断は保健所が行う旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
現地に持っていく図面は、手描きでかまいません。むしろ完成した実施設計図を持ち込む前に相談したほうが、直しの手間が小さくて済みます。
必要書類も、この段階で一覧化しておきます。和歌山県の田辺保健所が案内している添付書類には、申請書、構造設備の説明書、平面図、付近見取図、登記事項証明書、所有権を証する書類、そして消防法令適合通知書が含まれます。和歌山市の案内では、これに加えて確認申請の対象となった施設は建築基準法の検査済証の写しが必要とされています。この2点が、工程を直列にしている正体です。
あなたは申請書類の抜け漏れチェックが得意なアシスタントです。以下の材料から、旅館業の許可申請に向けた書類の準備表を作ってください。
【材料】
・営業種別: (例: 簡易宿所営業)
・申請先の保健所: (例: 和歌山県田辺保健所)
・建物の状況: (例: 既存住宅を改修、確認申請の対象)
・すでに手元にある書類: (例: 登記事項証明書、平面図)
・未取得の書類: (例: 検査済証、消防法令適合通知書)
出力: ①書類ごとの準備表(書類名/取得先/取得に要する期間/前提となる手続き) ②他の書類の取得を待たないと着手できない書類 ③取得順の推奨。書類の要否は保健所の指示が優先である旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
ステップ3: 建築確認と完了検査の法定日数を、工程に固定する
建築の工程は、法律で日数が決まっている数少ない部分です。ここは推測せず、条文どおりの日数を工程表に置いてください。
2025年4月1日施行の改正建築基準法により、従来の4号建築物の区分が廃止され、新2号建築物(2階以上、または平屋で延べ面積200平方メートル超)と新3号建築物(平屋で延べ面積200平方メートル以下)に整理されました。北九州市の案内によれば、新2号建築物に該当する場合、行政審査の法定審査期間は「7日以内」から「35日以内」に変わります。木造2階建ての宿泊施設は、ほぼこの新2号に入ります。
完了検査も同様です。三郷市の案内では、完了検査は「工事完了日から4日以内に申請」し、検査は「完了検査の申請日から7日以内に実施」すると示されています。つまり工事が終わってから検査済証が出るまで、順調でも2週間前後は見ておく必要があります。
和歌山県で特に注意したいのが、提出のルートです。県は「県(和歌山市を除く)に提出する場合は、建築予定地の市町村役場に建築確認申請を提出してください」と案内しています。市町村役場を経由するぶん、日数の起点がずれる可能性があります。急ぐ場合に民間の指定確認検査機関を選ぶ判断もありますが、いずれにせよ「いつを起点に何日か」は申請先に直接確認してください。
あなたは建築の工程管理を支援するアシスタントです。以下の材料から、建築確認から検査済証までの工程を日付入りで整理してください。
【材料】
・建物の規模と構造: (例: 木造2階建て、延床220平方メートル)
・新築か改修か: (例: 既存住宅の改修+用途変更)
・申請先の予定: (例: 和歌山県/民間の指定確認検査機関、未定)
・目標の着工日と工事期間: (例: 着工は開業6か月前、工期4か月)
・省エネ関係の書類の準備状況: (例: 未着手)
出力: ①建築確認申請から検査済証交付までの工程表(作業/想定日数/根拠となる条文や案内) ②着工可能日と検査済証取得日の目安 ③工程が延びる要因を3つと、それぞれの予備日数の置き方。日数は目安であり申請先の運用が優先である旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
注意点は、省エネ関係の書類です。2025年4月からは原則としてすべての新築住宅・非住宅に省エネ基準への適合が義務付けられ、確認申請の際に省エネ関係の図書を提出することになりました。設計者の作業量が増える部分なので、設計契約の段階で「省エネ関係の図書の作成を含むか」を確認しておくと、申請直前の手戻りを避けられます。

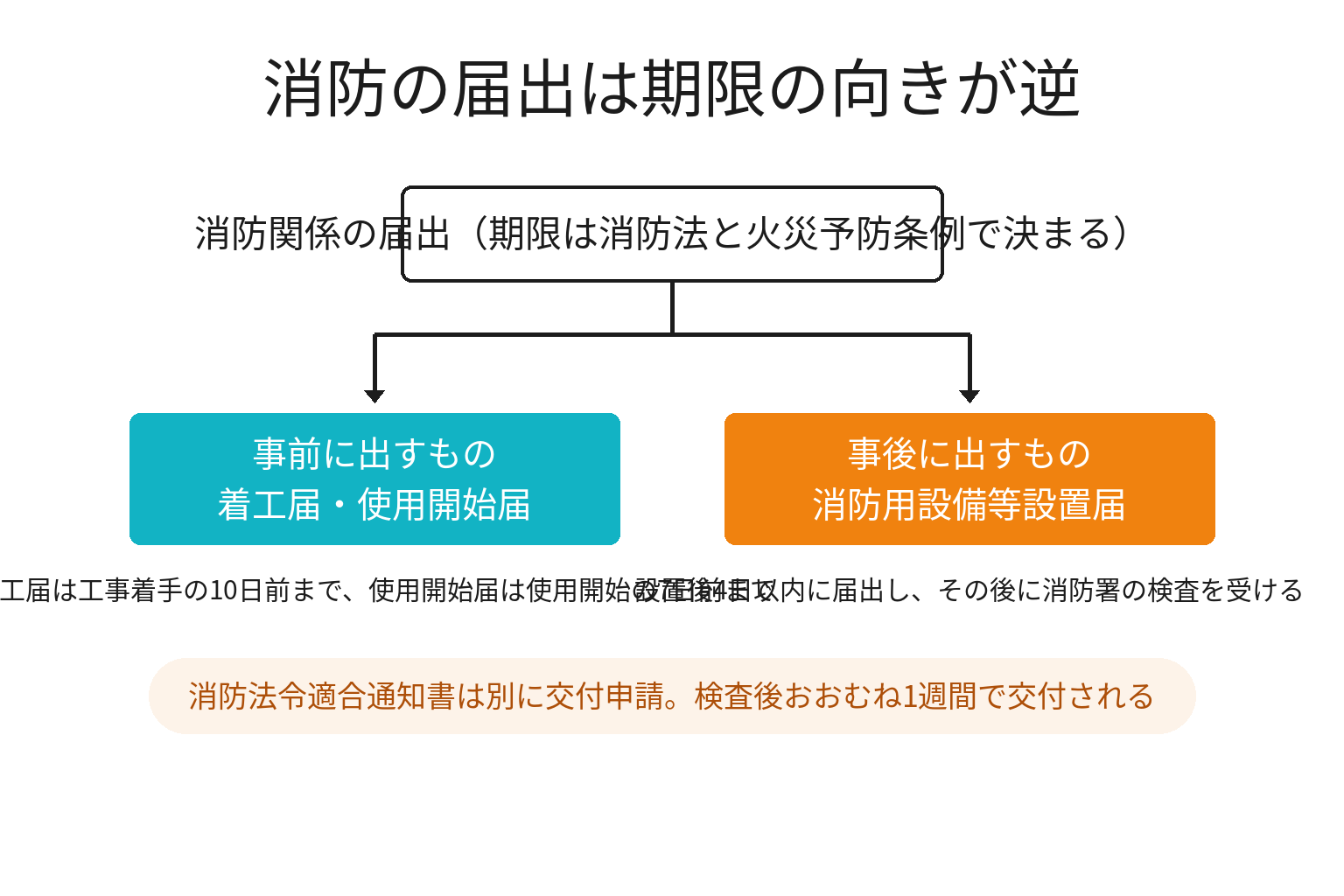

ステップ4: 消防の届出を「事前」と「事後」に分けて並べる
消防関係でつまずく理由の大半は、届出の期限が2方向を向いていることにあります。工事の前に出すものと、工事の後に出すものが混在しているのです。
- 工事整備対象設備等着工届出書: 甲種消防設備士が、工事に着手しようとする日の10日前までに提出します(消防法第17条の14)
- 消防用設備等設置届出書: 消防用設備等を設置したあと、4日以内に提出します(消防法第17条の3の2)。届出後、原則として消防署の検査を受けます
- 防火対象物使用開始届出書: 建物やその部分の使用を開始する日の7日前までに届け出ます。根拠は各市町村の火災予防条例で、東京都の場合は火災予防条例第56条の2です

そして、旅館業の許可申請に必要な消防法令適合通知書は、これらとは別に交付申請をします。京都市消防局は、消防法令適合通知書の交付には「消防署の検査後、1週間程度の期間を要します」と案内しています。設置届を出して検査を受け、そこから1週間。この流れを工程表に書き込めば、旅館業の申請日が自動的に決まります。
あなたは宿泊施設の消防手続きに詳しいアドバイザーです。以下の材料から、消防関係の届出を時系列に並べた工程表を作ってください。
【材料】
・施設の所在地と管轄消防本部: (例: 白浜町/白浜町消防本部)
・建物の規模と収容人員: (例: 木造2階建て、宿泊者最大18名+スタッフ2名)
・設置予定の消防用設備: (例: 自動火災報知設備、誘導灯、消火器)
・工事のスケジュール: (例: 設備工事は開業3か月前に着手、2か月前に完了)
・目標の使用開始日: (例: 開業日の2週間前)
出力: ①届出ごとの工程表(届出名/期限の向き(事前・事後)/提出期限/提出者) ②消防法令適合通知書の交付申請を出すべき日 ③期限の向きを取り違えると何が起きるか。設備の要否と運用は消防本部の判断が優先である旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
もう一つ、工程を左右するのが防火管理者です。旅館・ホテル・宿泊所は不特定多数が出入りする特定用途の防火対象物にあたり、一定の収容人員を超えると防火管理者の選任が必要になります。講習は地域によって年に数回しか開催されないことがあるため、開催日程を先に押さえ、その日程に工程を合わせるくらいの気持ちで動いてください。
あなたは開業準備の段取りを整理するアシスタントです。以下の材料から、日程が外部に握られている項目の一覧を作ってください。
【材料】
・開業予定日: (例: 2027年6月1日)
・受講が必要そうな講習: (例: 防火管理講習、食品衛生責任者養成講習)
・検査が必要な手続き: (例: 完了検査、消防検査、旅館業の施設調査)
・申請先の窓口: (例: 田辺保健所、白浜町消防本部、和歌山県西牟婁振興局)
出力: ①自分では日程を決められない項目の一覧(項目/決めるのは誰/確認方法/確認の期限) ②いつまでに日程を押さえないと開業日に間に合わないかの逆算 ③日程が取れなかった場合の代替案。実際の開催日程は各実施機関の公表情報で確認する旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
ステップ5: 旅館業の許可を、開業の30日前に着地させる
最後が旅館業の許可申請です。和歌山県内では、申請から許可証交付までの流れは「(必要な場合は)建設等協議申出 → 許可申請 → 環境衛生監視員による施設調査 → 許可証交付」となっており、岩出保健所の案内では「施設調査において基準に適合していることが確認されてから1週間程度で許可証が交付されます」とされています。
手数料は和歌山県証紙で22,000円です(営業者の地位承継や相続人の承認申請は7,400円)。金額そのものは小さいのですが、重要なのは施設調査の日程です。調査は施設が完成していることが前提で、不適合があればその是正と再確認の時間が上乗せされます。ここに最低2週間の予備日を置いてください。
あなたは宿泊施設の開業前チェックを支援するアシスタントです。以下の材料から、施設調査に向けた自主点検リストを作ってください。
【材料】
・営業種別: (例: 簡易宿所営業)
・客室の構成: (例: 6室、延床のうち客室部分は約90平方メートル)
・入浴設備: (例: 各室ユニットバス、共用の浴室なし)
・洗面・便所・換気の状況: (例: 各室に洗面と便所、機械換気)
・受付の運用: (例: スタッフ常駐なし、ICTで本人確認)
出力: ①調査前に自分で確認できる項目のチェックリスト(項目/確認方法/不備があった場合の対応) ②当日そろえておく書類 ③是正が発生しやすい箇所を3つ。最終的な適否は保健所が判断する旨を明記し、事実に基づかない推測は「仮説」と明記してください。
※そのままコピーして使えます
注意点は、許可が下りる前に予約の受付や広告を始めないことです。許可されるまでは営業できません。だからこそ、繁忙期の3か月前に許可を取り、そこから販売を始める逆算が必要になります。開業後にどう予約を集めるかは、民宿・ペンションの集客方法|予約を増やす7ステップとコピペ文例集【2026年8月】で7ステップにまとめています。許可が下りてから集客を考え始めると、最初の数か月を空室で過ごすことになります。

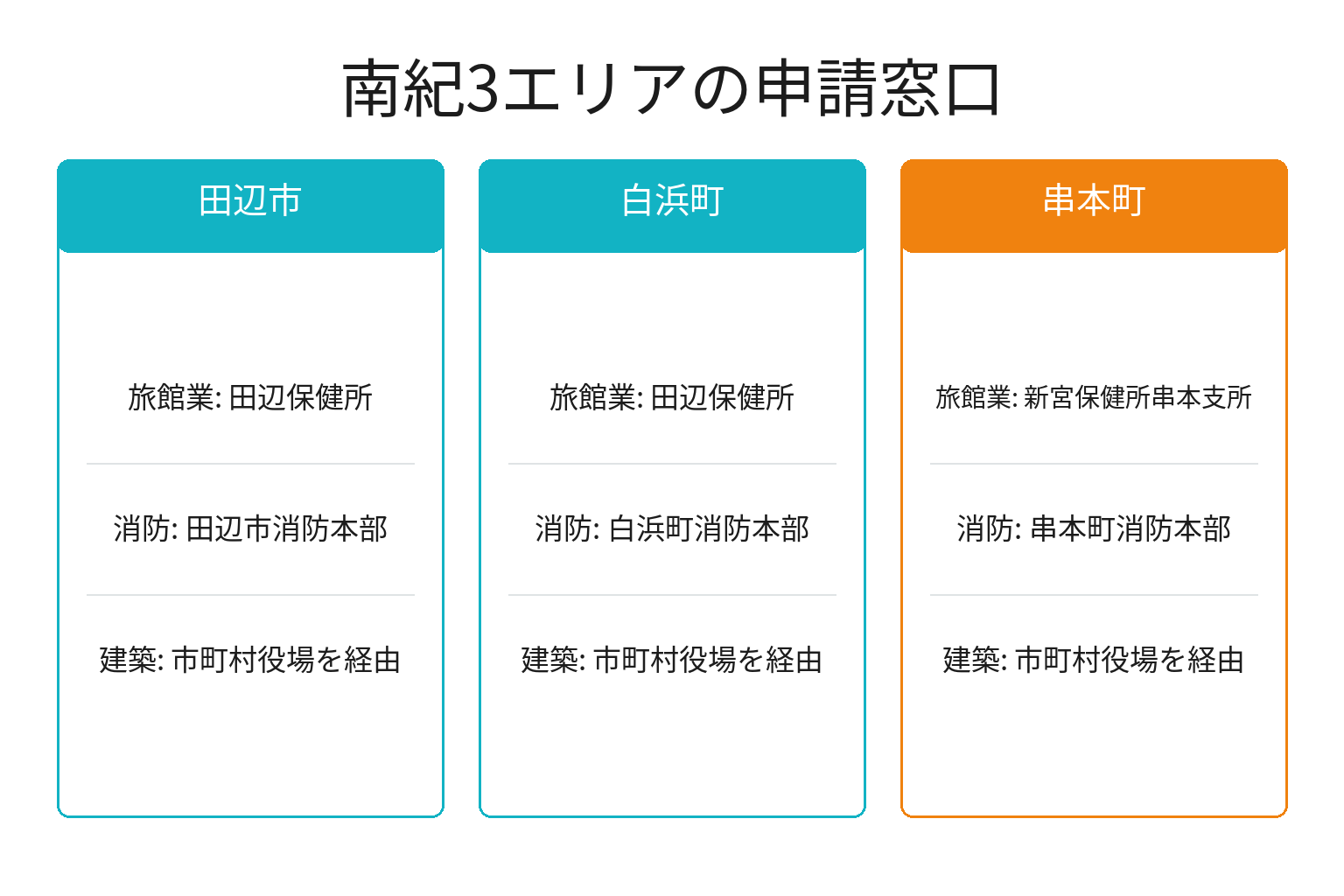

南紀(田辺・白浜・串本)の申請窓口早見表
同じ和歌山県内でも、施設の所在地によって窓口は変わります。特に消防は市町村ごとに消防本部が分かれるため、隣町と同じだと思い込まないでください。
| 施設の所在地 | 旅館業の窓口(保健所) | 消防の窓口(消防本部) |
|---|---|---|
| 田辺市・白浜町・上富田町・すさみ町・みなべ町 | 和歌山県田辺保健所 衛生環境課(田辺市朝日ヶ丘23-1/0739-26-7934) | 白浜町は白浜町消防本部(白浜町1600番地/0739-43-5555)、田辺市は田辺市消防本部 |
| 串本町・古座川町 | 和歌山県新宮保健所 串本支所(串本町西向193/0735-72-0525) | 串本町消防本部(串本町サンゴ台1256-1/0735-62-0119) |
| 新宮市・那智勝浦町・太地町・北山村 | 和歌山県新宮保健所(新宮市緑ヶ丘2-4-8/0735-22-8551) | 所在地の消防本部(那智勝浦町消防本部など) |

建築確認は、和歌山市を除く県内で県に提出する場合、建築予定地の市町村役場に提出します。設計・工事監理を依頼する事務所が決まっていれば、実務はそちらが担当しますが、「どこに、いつ出したか」は事業者側でも記録しておいてください。担当者が交代したときに、この記録が工程を守ります。
上表に載せた電話番号と住所は、いずれも各機関の公開ページに掲載されているものです。ただし組織改編で変わることがあるため、連絡前に公式サイトで最新の情報を確認してください。和歌山県内の保健所の一覧は和歌山県内の保健所一覧、消防本部の一覧は和歌山県「県内消防本部一覧」にまとまっています。
【要注意】開業が繁忙期に間に合わない4つの失敗パターン
工程表を作っても、次の4つのどれかに当てはまると日程は崩れます。順に確認してください。
失敗1: 物件の契約や着工を、事前相談より先に済ませる
❌ よくある間違い: 条件のよい空き家が出たので先に契約し、引き渡しを受けてから保健所と消防に相談に行く。
⭕ 正しいアプローチ: 地番と手描きの間取り図だけを持って、契約前に保健所・建築担当・消防本部・都市計画担当を回る。用途地域の制限や周囲400メートル以内の施設の有無を、契約前に確認する。
なぜ重要か: 和歌山県は「都市計画により用途地域の指定を受けている区域では、営業が制限される区域があります」と明示しています。建物は直せますが、その土地で宿泊業ができるかどうかは買い手の努力では変えられないからです。相談は無料で、必要なのは地図と地番だけです。
失敗2: 消防法令適合通知書の取得を、申請の直前に回す
❌ よくある間違い: 旅館業の申請書を書き始めてから、添付書類に消防法令適合通知書が必要だと気づき、そこから消防本部に連絡する。
⭕ 正しいアプローチ: 設計の初期段階から消防本部と協議し、設置届と検査、通知書の交付申請までを1つの工程として工程表に書き込む。
なぜ重要か: 通知書は書類を出せば出るものではなく、消防署の検査に合格して初めて交付されるからです。交付までは検査後おおむね1週間かかり、指摘があれば是正と再検査が加わります。ここが1か月遅れると、旅館業の申請日そのものが1か月後ろに動きます。
失敗3: 検査済証が出ないまま、旅館業の申請に進もうとする
❌ よくある間違い: 工事が終わったので旅館業の申請書一式を用意したが、完了検査の申請を出していないため検査済証がない。
⭕ 正しいアプローチ: 工事完了日から4日以内に完了検査を申請し、検査(申請から7日以内に実施)に合格して検査済証を受け取るまでを、工事工程の一部として扱う。
なぜ重要か: 確認申請の対象となった施設では、旅館業の許可申請に検査済証の写しが求められるからです。工事の完了と手続きの完了は別物で、この2週間ほどのずれを見落とすと、そのまま開業日がずれます。
失敗4: 開業日を繁忙期の初日に置いてしまう
❌ よくある間違い: 7月1日開業と決め、6月末に許可が下りる前提で工程を組み、そこから予約を取ろうとする。
⭕ 正しいアプローチ: 許可取得を繁忙期の3か月前に置き、開業日はその1〜2か月後に設定する。開業から繁忙期までの期間を、試運転と予約獲得の期間として確保する。
なぜ重要か: 宿泊業は予約と宿泊の間に時間差がある商売だからです。7月1日に許可が下りても、その時点で7月の予約はすでに他の宿へ流れています。設備がどれだけ整っていても、売り出す時期が遅ければその繁忙期は取れません。逆に言えば、開業日を1か月前倒しするより、許可取得を1か月前倒しするほうが売上に効きます。
ここまでの許可と検査は、行政の窓口や有資格者でなければ進められない部分です。株式会社Tipができるのは、その手前にある工程表づくりや窓口記録の整理、そして開業後の集客準備といった段取りの部分に限られます。私たちは白浜(和歌山)への移住準備を進めながら、観光地の宿や店舗のSNS運用・集客支援に取り組んでいます(宮古島・伊豆へも現地訪問で対応)。無料ヒアリングは最大60分、ご用意いただくのは目標の開業月のメモだけで、契約前提の営業はいたしません。提案が不要なら30分の情報交換のみでも歓迎です。

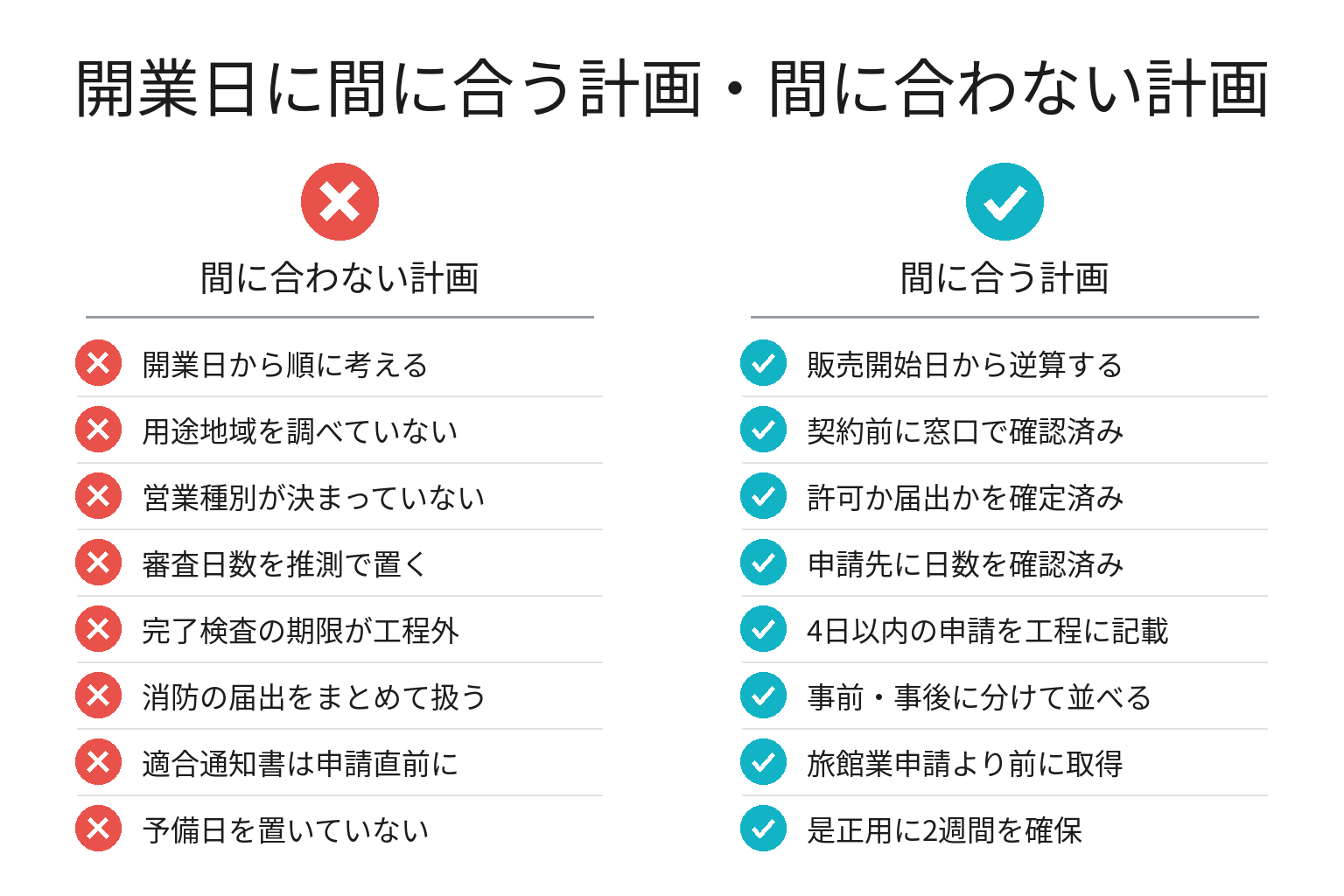

開業日に間に合う計画・間に合わない計画の違い(チェックリスト)
現在地の確認に使ってください。工程表と手元のメモを見ながら、当てはまるものにチェックを入れます。
- □ 開業日ではなく「販売開始日」を先に決め、そこから逆算している
- □ 候補地の用途地域と、周囲400メートル以内の施設の有無を窓口に確認した記録がある
- □ 営業種別(旅館・ホテル営業/簡易宿所営業/住宅宿泊事業)が確定している
- □ 建築確認の申請先と、審査に要する日数を申請先に直接確認している
- □ 完了検査の申請期限(工事完了から4日以内)を工事契約の工程に入れている
- □ 消防の届出を「事前に出すもの」と「事後に出すもの」に分けて並べている
- □ 消防法令適合通知書と検査済証の取得日が、旅館業の申請日より前に置かれている
- □ 施設調査で是正が出た場合の予備日を、2週間以上確保している

特に見落とされやすいのが、上から2つ目の「確認した記録がある」という条件です。聞いたつもりでも、日付・担当者名・回答内容が残っていなければ、担当が代わった時点で最初からやり直しになります。チェックが3つ未満でも問題はありません。この記事の5ステップは、上から順に進めればチェックが1つずつ埋まる構成にしてあります。
8月の宿泊需要は月平均を2割超える|逆算の起点を数字で決める
「開業時期はいつでも同じでは」と感じるかもしれません。数字はそうではないことを示しています。
まず全国の山です。観光庁の宿泊旅行統計調査によると、2025年8月の延べ宿泊者数は6,682万人泊(前年同月比+0.8%)でした。同じ調査の2025年・年間値(速報値)は6億5,348万人泊(前年比マイナス0.8%)で、うち外国人は1億7,787万人泊です。年間値を12で割った月平均は約5,446万人泊ですから、8月は月平均を2割以上上回っていることになります。1か月の遅れで8月を逃すことの重さは、この差に表れています。
次に和歌山県です。県の観光客動態調査(速報値)をもとにした報道によれば、2025年の県内の観光客総数は3,392万6,000人(前年比3.7%増)、宿泊客数は547万人(同8.0%増)、外国人宿泊客数は71万3,562人泊(同39.8%増)で過去最多となりました。宿泊需要そのものは伸びており、参入の余地はあるということです。
一方で、南紀の現場の数字は楽観だけを許しません。白浜温泉旅館協同組合の加盟21施設の2025年7月の宿泊客数は8万8,524人で、前年同月より1万42人少なかったと報じられています。減少の要因としては、パンダの返還、大阪・関西万博、猛暑による海水浴客の減少が挙げられていました。夏でも需要は動くということです。
この2つを合わせると、逆算の結論はこうなります。繁忙期は確実に存在するが、そこに座っているだけでは埋まらない。だからこそ、許可の取得を繁忙期の3か月前に置き、そこから販売と発信の時間を確保する必要があります。開業時期の収支をどう見積もるかは、ヴィラ一棟貸しの経営収支|利回りの計算式と試算7ステップ【2026年9月】で計算式に落としています。
よくある質問
Q. 宿泊施設の開業には、どのくらいの期間がかかりますか?
土地の造成をともなう新築なら12か月前後、既存の建物を改修する場合で6〜8か月が目安です。開発許可や農地転用が必要なら、そこだけで数か月が上乗せされます。ただしこれは順調に進んだ場合の目安で、確定できるのは窓口の回答を集めてからです。
Q. 旅館業の許可は、申請してから何日で下りますか?
和歌山県の保健所の案内では、施設調査で基準に適合していることが確認されてから1週間程度で許可証が交付されるとされています。ただし「申請から1週間」ではありません。申請後に施設調査があり、その日程調整と是正対応の時間が前に付きます。工程表では申請から許可まで4〜6週間を見ておくと安全です。
Q. 旅館業の許可申請には、何が必要ですか?
申請書のほか、構造設備の説明書、平面図、付近見取図、登記事項証明書、所有権を証する書類、そして消防法令適合通知書が必要です。確認申請の対象となった施設では、建築基準法の検査済証の写しも求められます。手数料は和歌山県証紙で22,000円です。詳しい手順は和歌山の旅館業許可の取り方|簡易宿所の7ステップと手数料【2026年9月】で解説しています。
Q. 消防法令適合通知書は、どのくらいで交付されますか?
京都市消防局は、消防署の検査後1週間程度を要すると案内しています。書類提出だけで出るものではなく、検査への合格が前提です。指摘事項があれば是正と再検査が加わるため、旅館業の申請日の3〜4週間前には交付申請を済ませておくのが現実的です。
Q. 建築確認の審査は、どのくらいかかりますか?
行政審査の場合、新2号建築物(2階以上、または平屋で延べ面積200平方メートル超)は受理から35日以内、新3号建築物は7日以内が法定の審査期間です。2025年4月の改正で、従来の4号建築物にあたる木造2階建てが新2号に移ったため、審査期間が長くなった点に注意してください。
Q. 既存の住宅を宿泊施設にする場合、建築確認は必要ですか?
一律には決まりません。特殊建築物への用途変更で、変更に係る部分の床面積が200平方メートルを超える場合は確認申請の対象になります。200平方メートル以下でも、他の法令や条例の要件は残ります。規模と用途を示して、建築の窓口に判断を仰いでください。
Q. 民泊の届出なら、もっと早く開業できますか?
手続きは軽くなりますが、和歌山県の案内では住宅宿泊事業の年間提供日数は180日が上限です。繁忙期だけ営業する計画なら選択肢に入り、通年営業を狙うなら旅館業の許可が現実的です。どちらを選ぶかで工程の長さが変わるので、開業10か月前までに決めてください。
Q. 工程が遅れそうなとき、どこを短縮できますか?
法定の審査日数と検査の日程は短縮できません。短縮できるのは、書類の作成と是正対応にかかる自分側の時間だけです。だからこそ事前相談を早く済ませ、書類の様式と要件を先に確定させることが、結果としていちばん効く時間短縮になります。
まとめ:今日から始める3つのアクション
- 今日やること: 狙う繁忙期の月を書き出し、その3か月前を「許可取得の期限日」としてカレンダーに置く
- 今週中にやること: 施設の所在地から保健所・消防本部・建築の窓口を特定し、事前相談の日程を取る
- 今月中にやること: ステップ1のプロンプトで12か月の逆算工程表を作り、窓口ごとの回答記録シートを用意する
すべてを一度に進める必要はありません。起点となる「許可取得の期限日」が決まれば、その先の日程は法定日数の積み上げで自動的に決まります。
次回予告: 許可が下りたあと、繁忙期までの3か月で予約をどう積み上げるかは、民宿・ペンションの集客方法|予約を増やす7ステップとコピペ文例集【2026年8月】で7ステップにまとめています。
参考・出典
- 和歌山県「旅館業法について」(許可申請は各地域の窓口へ事前相談。田辺保健所の管轄は田辺市・みなべ町・白浜町・上富田町・すさみ町)(参照日: 2026-09-09)
- 和歌山県西牟婁振興局健康福祉部(田辺保健所)「旅館、興行場に関すること」(営業区分、営業許可申請の手数料22,000円、承継承認申請7,400円、添付書類に消防法令適合通知書、用途地域による営業制限の注意)(参照日: 2026-09-09)
- 和歌山県那賀振興局健康福祉部(岩出保健所)「旅館・興行場」(建設等協議申出=予定地の半径400メートル以内に学校等がある場合、許可申請、環境衛生監視員による施設調査、「施設調査において基準に適合していることが確認されてから1週間程度で許可証が交付されます」、和歌山県証紙22,000円)(参照日: 2026-09-09)
- 和歌山市「旅館業の営業を考えられている方へ」(事前相談の案内、消防法令適合通知書の写し・建築基準法の検査済証の写し(確認申請対象の場合)、新規許可申請22,000円、施設完成後の検査を経て許可)(参照日: 2026-09-09)
- 和歌山県内の保健所一覧(田辺保健所: 田辺市朝日ヶ丘23-1/新宮保健所: 新宮市緑ヶ丘2-4-8/新宮保健所串本支所: 東牟婁郡串本町西向193ほか)(参照日: 2026-09-09)
- 和歌山県「県内消防本部一覧」(田辺市消防本部・白浜町消防本部・串本町消防本部・那智勝浦町消防本部などの一覧)/白浜町消防本部(白浜町1600番地、電話0739-43-5555)/串本町消防本部(串本町サンゴ台1256-1、電話0735-62-0119)/田辺市消防本部(申請書ダウンロードあり)(参照日: 2026-09-09)
- 和歌山県「建築確認を受けるには」(「県(和歌山市を除く)に提出する場合は、建築予定地の市町村役場に建築確認申請を提出してください」)/和歌山県「建築確認とは」(1号=床面積200平方メートル超の特殊建築物ほかの区分)(参照日: 2026-09-09)
- 北九州市「令和7年4月1日から『改正建築物省エネ法』・『改正建築基準法』が施行されます」(新2号建築物=2階以上または平屋で延べ面積200平方メートル超、行政審査の法定審査期間が7日以内から35日以内へ、原則すべての新築住宅・非住宅に省エネ基準適合を義務付け)(参照日: 2026-09-09)
- 三郷市「建築確認・完了検査等の手続き」(2号建築物の審査期間は申請日を含む35日以内、3号建築物は7日以内、完了検査は工事完了日から4日以内に申請、検査は申請日から7日以内に実施)(参照日: 2026-09-09)
- 東京消防庁「工事整備対象設備等着工届出書」(消防法第17条の14。工事に着手しようとする日の10日前までに甲種消防設備士が届出)/東京消防庁「消防用設備等(特殊消防用設備等)設置届出書」(法第17条の3の2。設置後4日以内に届出、届出後は原則として検査)/東京消防庁「防火対象物使用開始届出書」(火災予防条例第56条の2。使用を開始する日の7日前までに届出)(参照日: 2026-09-09)
- 京都市消防局「宿泊施設の開設を計画されている関係者の皆様へ(消防法令適合通知書の交付について)」(管轄消防署へ交付申請し検査で適合を確認、「消防法令適合通知書の交付は、消防署の検査後、1週間程度の期間を要します」)(参照日: 2026-09-09)
- 和歌山県「開発行為をするときは」(市街化区域1,000平方メートル以上、非線引き都市計画区域3,000平方メートル以上、都市計画区域外10,000平方メートル以上)(参照日: 2026-09-09)
- 和歌山県「和歌山県で住宅宿泊事業(民泊)を営みたい方へ」(住宅宿泊事業法の年間提供日数は180日が上限、届出は所在地を管轄する窓口へ事前相談のうえ提出)(参照日: 2026-09-09)
- 観光庁「宿泊旅行統計調査(2025年7月・第2次速報、2025年8月・第1次速報)」(2025年8月の延べ宿泊者数6,682万人泊・前年同月比+0.8%、外国人1,353万人泊)/観光庁「宿泊旅行統計調査(2025年12月・第2次速報、2026年1月・第1次速報)及び(2025年・年間値(速報値))」(2025年の年間延べ宿泊者数6億5,348万人泊・前年比マイナス0.8%、外国人1億7,787万人泊)(参照日: 2026-09-09)
- 和歌山県「和歌山県の観光客動態」(市町村別・月別の観光客数の推移。候補地の繁閑の確認に使用)/わかやま新報「外国人宿泊数が過去最多 25年県内、万博効果など」(2026年5月19日)(県観光客動態調査の速報値。2025年の観光客総数3,392万6,000人・前年比3.7%増、宿泊客数547万人・同8.0%増、外国人宿泊客数71万3,562人泊・同39.8%増)(参照日: 2026-09-09)
- 紀伊民報AGARA「宿泊客前年比1万人減 パンダ返還や万博影響か、和歌山県白浜温泉7月」(2025年8月9日)(白浜温泉旅館協同組合の加盟21施設の2025年7月の宿泊客数8万8,524人、前年同月比1万42人減)(参照日: 2026-09-09)
あわせて読みたい
- 和歌山の旅館業許可の取り方|簡易宿所の7ステップと手数料【2026年9月】: この記事のステップ2・5にあたる旅館業の許可申請を、和歌山県内の窓口と必要書類にしぼって手順で解説します
- 簡易宿所と民泊の違い|許可要件の比較表と選び方チェックリスト【2026年9月】: 工程の長さを左右する「営業種別の決定」を、要件の比較表と選び方のチェックリストで判断できるようにまとめます
※本記事の日数・手数料・要件は、執筆時点で確認した公的機関の公開情報に基づく一般的な整理です。処理期間や添付書類の運用は自治体ごとに異なり、改定されることがあります。適用の可否と実際の日程は、所管の保健所・建築の窓口・消防本部が判断しますので、必ず窓口でご確認ください。株式会社Tipは許認可の申請代行や設計・工事を行う事業者ではありません。工程表の日数は目安であり、開業日や許可取得を保証するものではありません。実績は代表およびメンバー個人としての活動を含みます。
