屋外サウナ設置の建築確認申請|要否判定7ステップとチェックリスト【2026年9月】

屋外サウナ設置の建築確認申請|要否判定7ステップとチェックリスト【2026年9月】

結論: 屋外サウナに建築確認申請が要るかは、「土地に定着しているか」「都市計画区域の内か外か」「階数と延べ面積」「新築か増築か」の4点でほぼ決まります。基礎で固定するバレルサウナは建築物として扱われるのが原則ですが、南紀に多い都市計画区域外の土地なら、平屋・延べ面積200㎡以下の新築は確認申請そのものが不要になり得ます。ただし確認が不要でも、建築基準法に適合させる義務までは消えません。

この記事の要点 対象読者: 宿・グランピング施設・貸別荘に、バレルサウナや小屋型サウナなどの屋外サウナを常設したいオーナーと、その計画を任されている担当者 読了後にできること: 自分の土地と設置計画が建築確認申請の対象になるかを自分で仮判定し、特定行政庁と所轄消防への事前協議に持っていく質問リストを作れる状態になる

「バレルサウナを1台置くだけなのに、建築確認って要るんですか——。」

屋外サウナの導入を考え始めた宿のオーナーが、いちばん最初にぶつかる疑問がこれです。検索すると「10㎡以下なら不要」「基礎を打たなければ建築物ではない」といった断片が出てきますが、条文まで戻って書かれたものは多くありません。しかも2025年4月に建築基準法の確認・検査の対象範囲が変わり、2026年3月には消防の省令にサウナの新しい区分ができました。数年前の記事をそのまま信じると、判断を間違えます。

判断がぶれる原因は、あなたの読解力ではありません。「屋外サウナ」という言葉が、まったく性格の違う2つのものをまとめて指してしまっていることにあります。イベントのたびに張って畳む可搬型のテントサウナと、基礎の上に据え付けて配線・配管まで通す定置型のバレルサウナ。前者は建築物にならないことが多く、後者は建築物として扱われるのが原則です。この2つを分けないまま「サウナ 建築確認」と調べても、答えは出てきません。

もうひとつ、多くの記事が触れないのが土地の条件です。建築確認は全国一律の制度ではなく、都市計画区域の内か外かで結論が変わります。和歌山県の資料では、県土のうち都市計画区域は約2割にとどまります。南紀で候補になる土地の多くは、そもそも区域外なのです。

この記事では、観光地の宿や店舗の集客支援に取り組む立場から、屋外サウナの建築確認申請の要否を判定する7ステップと、そのままコピペで使える8本の確認プロンプト、そして事前協議でつまずかないためのチェックリストを公開します。法令の条文と国土交通省・消防庁・和歌山県の一次資料だけを根拠にしていますが、最終的な判断はあなたの土地を所管する特定行政庁と所轄消防にしかできません。この記事は、その窓口に行く前に自分の頭を整理するための道具として使ってください。設置予定地の住所と、置きたいサウナのサイズが分かる資料を手元に用意しながら読み進めてください。

目次
  1. まず結論:屋外サウナの建築確認を判定する7ステップ(即効テンプレ)
  2. 屋外サウナは「建築物」か|テントサウナとの違いと判定の4軸
  3. 建築確認の要否を判定する7ステップ(完全版)
    1. ステップ1: 設置形態を「可搬型/定置型」に仕分ける
    2. ステップ2: 土地が都市計画区域の内か外かを調べる
    3. ステップ3: 防火地域・準防火地域の指定を確認する
    4. ステップ4: 階数と延べ面積で第6条第1項の号を特定する
    5. ステップ5: 新築か増築かを区別する(10㎡ルールの落とし穴)
    6. ステップ6: 建築基準法以外の網を洗い出す
    7. ステップ7: 特定行政庁と所轄消防に事前協議を申し込む
  4. 事業形態別の判定例(南紀の土地条件で見る)
  5. 【要注意】屋外サウナの設置でつまずく4つの失敗パターン
    1. 失敗1: 「10㎡以下だから確認申請は不要」と新築に当てはめる
    2. 失敗2: サウナ棟の面積だけを見て、増築後の全体で判定しない
    3. 失敗3: 建築の窓口だけで完結させ、消防に相談していない
    4. 失敗4: 確認申請が不要な土地で、建築基準法そのものを守らなくてよいと考える
  6. 確認申請が要る屋外サウナ・要らない屋外サウナの違い(チェックリスト)
  7. 消防の基準は2026年3月に変わった|「簡易サウナ設備」新設と南紀の土地条件
  8. よくある質問
    1. Q. 屋外サウナの設置に建築確認申請は必ず必要ですか?
    2. Q. バレルサウナは建築基準法の「建築物」に当たりますか?
    3. Q. テントサウナも建築確認申請の対象になりますか?
    4. Q. 10㎡以下なら建築確認申請は不要と聞きましたが本当ですか?
    5. Q. 都市計画区域外なら建築基準法を守らなくてもいいのですか?
    6. Q. 建築確認のほかに、どんな届出が必要ですか?
    7. Q. 宿泊者以外にもサウナを使わせたい場合はどうなりますか?
    8. Q. 事前協議には何を持っていけばいいですか?
  9. まとめ:今日から始める3つのアクション
  10. 参考・出典

まず結論:屋外サウナの建築確認を判定する7ステップ(即効テンプレ)

最初に全体像です。上から順に7つ確認すれば、建築確認申請が要るのか要らないのか、要るとしてどこに何を出すのかまで、輪郭がはっきりします。

ステップ 確認すること 今日できる最初の一歩
1. 設置形態 可搬型か定置型か(土地への定着性) メーカーの図面で基礎・配線の仕様を見る
2. 区域 都市計画区域の内か外か 設置予定地の住所を市町村の都市計画担当に伝えて聞く
3. 防火指定 防火地域・準防火地域に入っていないか 同じ問い合わせでまとめて確認する
4. 規模 階数と延べ面積(平屋か、200㎡以下か) サウナ棟の外寸から床面積を計算する
5. 新築か増築か 敷地に既存の建物があるか 敷地内の既存棟の用途と床面積を書き出す
6. 他法令 自然公園法・農地法・開発許可・省エネ 土地の登記地目と公園区域の区分を調べる
7. 事前協議 特定行政庁と所轄消防に相談する 振興局の建築課と消防本部の予防係に電話する

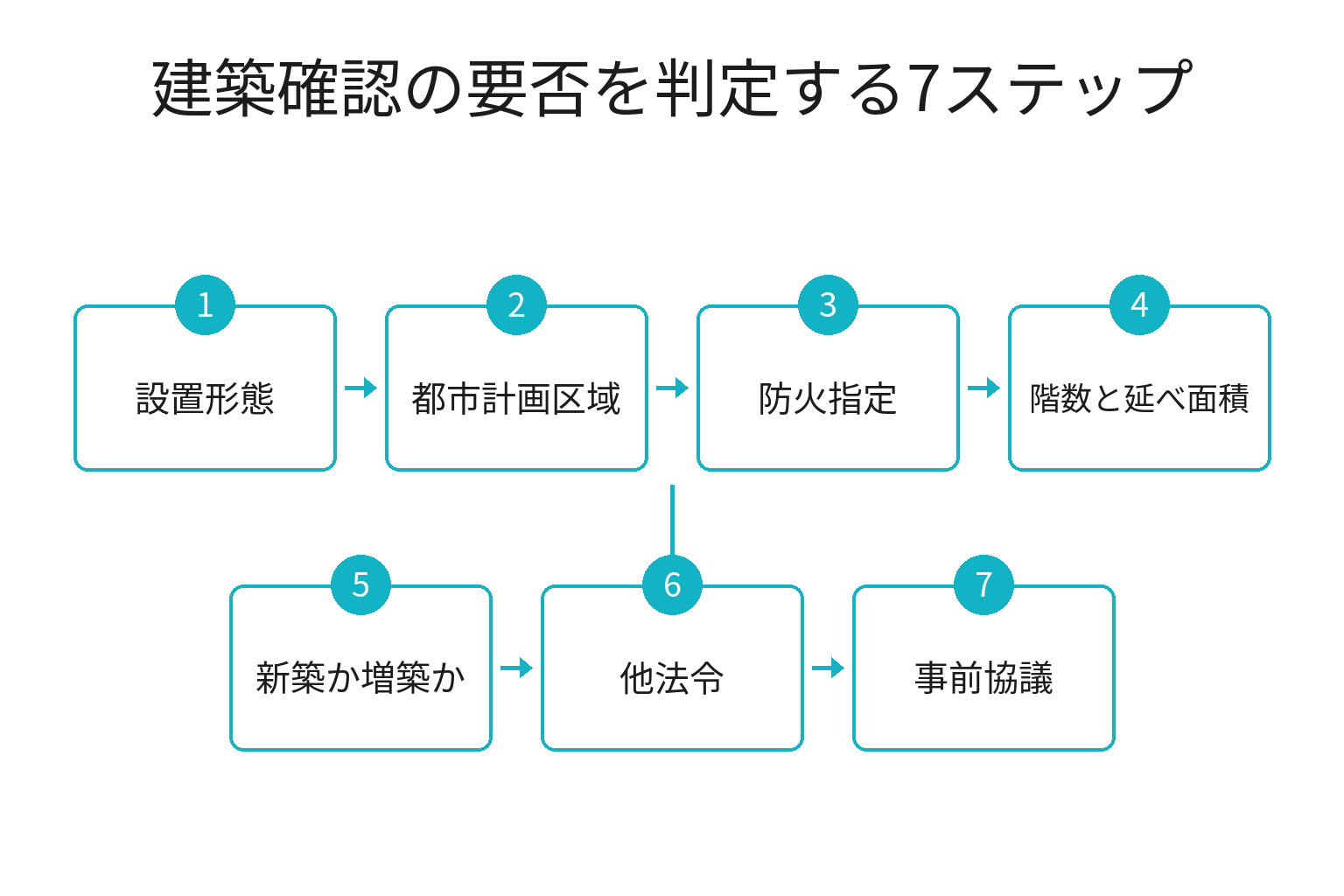

屋外サウナの建築確認申請の要否を判定する7ステップのフロー図

ポイントは順番です。多くの人はいきなりステップ4の「10㎡以下かどうか」から入りますが、そこは判定の入口ではありません。ステップ1で建築物に当たらないと整理できれば、そもそも建築確認の話は発生しません。逆に、ステップ2で都市計画区域の外だと分かれば、規模の条件しだいで確認申請そのものが不要になります。順番を守るだけで、無駄な調べ物が半分以下になります。

所要時間の目安は、ステップ1〜5が机上で1〜2時間、ステップ6の調べ物が数日、ステップ7の事前協議で1〜2週間です。最初の1〜2時間は誰でも自分で進められます。そのうえで、判定の答え合わせを窓口でしてもらう——この段取りが、いちばん早くて確実です。

屋外サウナは「建築物」か|テントサウナとの違いと判定の4軸

本記事で言う「屋外サウナ」とは、宿やグランピング施設の敷地内に、屋外で使う目的で設置するサウナ室全般を指します。バレル(木樽)型、小屋型、コンテナ改造型、テント型がここに含まれます。

出発点になるのは、建築基準法の定義です。建築基準法(e-Gov法令検索)第2条第1号は、建築物を「土地に定着する工作物のうち、屋根及び柱若しくは壁を有するもの(これに類する構造のものを含む。)」と定めています。バレルサウナも小屋型サウナも、屋根と壁は備えています。したがって分かれ目は、事実上「土地に定着しているか」の一点です。

「土地に定着」の解釈を知るうえで参考になるのが、コンテナについての国土交通省の見解です。国土交通省「コンテナを利用した建築物の取扱いについて」は、「このような随時かつ任意に移動できないコンテナは、その形態及び使用の実態から建築基準法第2条第1号に規定する建築物に該当します」と明記しています。判断の軸は、車輪の有無やメーカーの説明ではなく、「随時かつ任意に移動できるか」という実態です。

この考え方を屋外サウナに当てはめると、次の4つが判定軸になります。

  • 固定方法: 基礎・アンカー・土間コンクリートで固定していれば、定着性は強く認められる方向に働く
  • 設備の接続: 電気配線、給排水管、煙突を建物側や地中に固定接続しているほど、移動の自由度は下がる
  • 設置期間: 常設で年中同じ場所に置くのか、シーズンごとに撤去するのか
  • 使用の実態: 予約商品として毎日稼働させているのか、イベント時だけ持ち込むのか

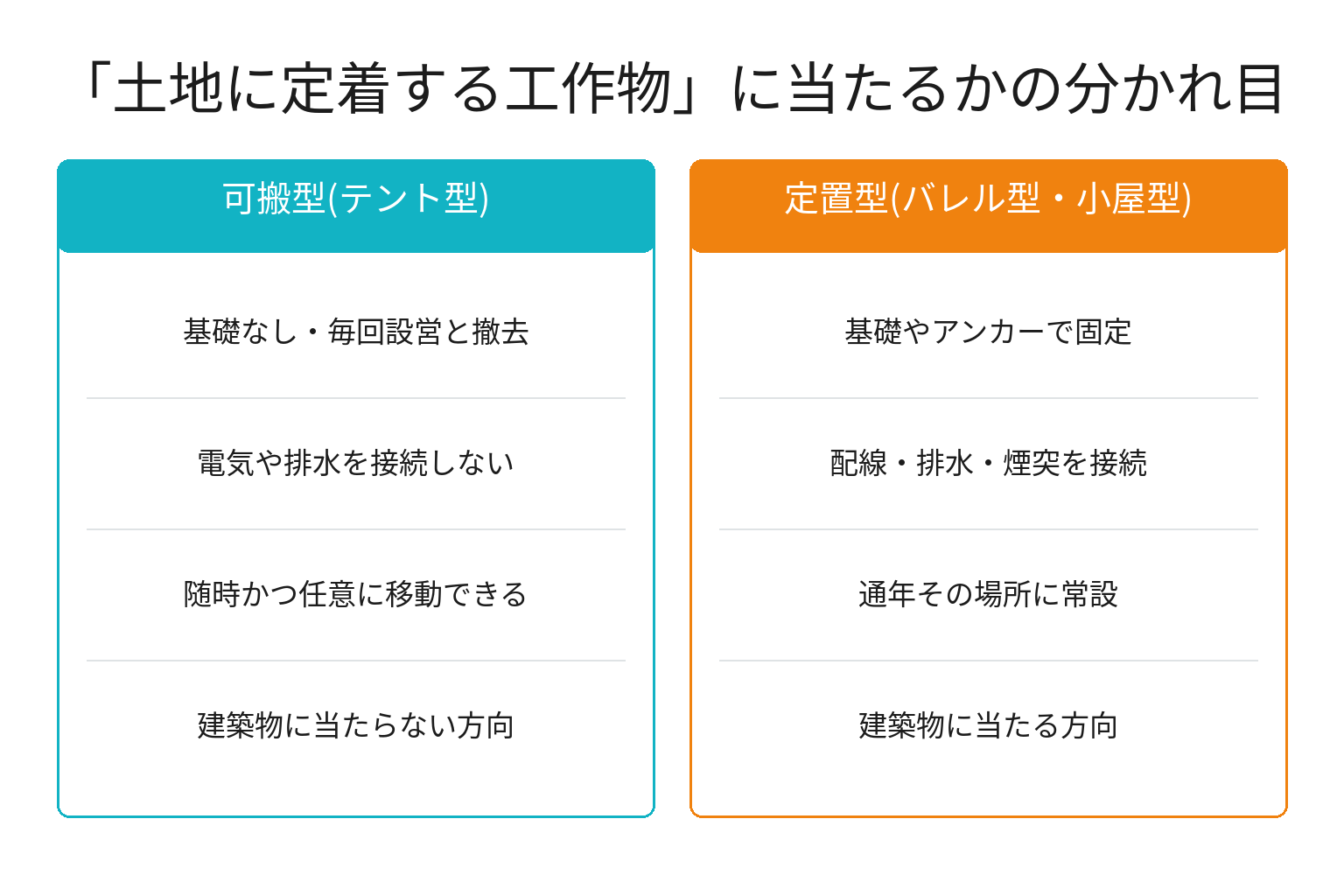

テントサウナとバレルサウナの建築物該当性を比較した図解

イベントのたびに設営と撤去を繰り返すテントサウナは、この4軸のいずれにも当てはまりにくく、建築物として扱われないケースが一般的です。一方、基礎の上に据えて配線を通したバレルサウナは、木製で車輪がついていても、実態として動かさないなら建築物と判断される方向に傾きます。ここが、可搬型を前提に書かれた記事の結論を、定置型にそのまま持ち込んではいけない理由です。

なお、建築基準法第2条第2号は特殊建築物の例として「公衆浴場」「旅館」を挙げています。宿泊施設に付属するサウナ棟は、旅館の用途に供する部分として扱われることになり、この点が後述するステップ4・5で効いてきます。

建築確認の要否を判定する7ステップ(完全版)

ここからが本体です。各ステップの確認プロンプトは、ChatGPTなどの対話型AIに貼り付けて、調べた材料を整理する用途で使います。AIは条文の適用を代わりに決めてくれる存在ではありません。あくまで「窓口に持っていく質問を漏れなく組み立てる」ための下書き役として使ってください。

ステップ1: 設置形態を「可搬型/定置型」に仕分ける

最初にやるのは、メーカーの図面と施工仕様書を開くことです。見るべきは3か所。基礎の指定があるか、電気の引き込み方法が仮設か本設か、煙突や排水を建物・地中に接続するか。この3つが「常設・本設・接続あり」に寄るほど、建築物として扱われる可能性が高くなります。カタログの「移動できます」という表現は、法的な判定とは別ものだと考えてください。

あなたは建築基準法の手続きに詳しいアドバイザーです。以下の材料から、この屋外サウナが建築基準法第2条第1号の「土地に定着する工作物」に当たるかどうかの論点を整理してください。

【材料】
・製品タイプ: (例: バレルサウナ/小屋型/コンテナ改造/テント型)
・外寸と床面積: (例: 幅2.2m×奥行3.0m=6.6㎡)
・基礎の仕様: (例: コンクリート基礎/束石/直置き/なし)
・電気の引き込み: (例: 屋内分電盤から本設配線/仮設ドラム)
・給排水と煙突: (例: 給排水なし・煙突は本体固定)
・設置期間: (例: 通年常設/4〜10月のみ設営)

出力: ①定着性を肯定する事実 ②否定する事実 ③特定行政庁に確認すべき質問を3つ。断定は避け、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、この段階で結論を出そうとしないことです。定着性の判断は特定行政庁の裁量に幅があり、同じ製品でも自治体によって扱いが分かれることがあります。ここで作るのは答えではなく、質問です。

ステップ2: 土地が都市計画区域の内か外かを調べる

次に土地です。建築基準法第6条第1項は、確認申請が必要な建築物を第1号から第3号まで挙げています。このうち第3号は「前二号に掲げる建築物を除くほか、都市計画区域若しくは準都市計画区域内又は都道府県知事が関係市町村の意見を聴いてその区域の全部若しくは一部について指定する区域内における建築物」です。裏を返すと、第1号にも第2号にも当たらない小規模な建築物は、都市計画区域の外であれば確認申請の対象から外れます。

調べ方は簡単で、設置予定地の住所を市町村の都市計画担当課に伝えて聞くのが最短です。あわせて、知事が指定する区域に入っていないかも同じ電話で確認してください。和歌山県の場合、和歌山県「建築物を建てる際の手続きについて」に、那賀・伊都・有田・日高・西牟婁・東牟婁といった振興局ごとの申請先が整理されています。白浜町・上富田町・すさみ町のある西牟婁郡は西牟婁振興局、串本町・那智勝浦町・太地町・古座川町のある東牟婁郡は東牟婁振興局が窓口の目安になりますが、最新の管轄は同ページで確認してください。

あなたは土地の法規制を整理するアシスタントです。以下の材料をもとに、屋外サウナの設置予定地について役所に確認すべき事項を、電話でそのまま読み上げられる質問文の形にしてください。

【材料】
・設置予定地の住所:
・敷地面積と登記地目: (例: 800㎡・宅地/山林/田)
・既に分かっていること: (例: 用途地域は不明、防火指定は不明)
・置きたいもの: (例: バレルサウナ1棟・床面積6.6㎡・平屋)

出力: ①市町村の都市計画担当への質問文 ②県の建築課への質問文 ③消防本部への質問文。各3〜5問。分からない前提を勝手に埋めず、不明な点は「要確認」と書いてください。

※そのままコピーして使えます

注意点は、「区域外だから何もいらない」と早合点しないことです。確認申請の要否と、他の法令の要否はまったく別の話です。ステップ6でまとめて洗い出します。

ステップ3: 防火地域・準防火地域の指定を確認する

3つ目は防火指定です。建築基準法第6条第2項は、「前項の規定は、防火地域及び準防火地域外において建築物を増築し、改築し、又は移転しようとする場合で、その増築、改築又は移転に係る部分の床面積の合計が十平方メートル以内であるときについては、適用しない」と定めています。世に言う「10㎡ルール」の正体です。

ここで押さえるべきは2つ。第一に、この例外は防火地域・準防火地域の外でしか使えないこと。第二に、対象が「増築・改築・移転」に限られ、新築は含まれないことです。防火指定は都市計画区域の中で市街地に指定されるのが通例なので、南紀の郊外の土地では指定なしのケースが多くなりますが、思い込みで進めず必ず確認してください。

あなたは建築基準法の条文整理が得意なアシスタントです。以下の材料をもとに、建築基準法第6条第2項の適用可否を場合分けで整理してください。

【材料】
・防火地域・準防火地域の指定: (例: 指定なし/準防火地域)
・工事の区分: (例: 更地に新築/既存の宿の敷地内に別棟を追加)
・サウナ棟の床面積: (例: 6.6㎡)

出力: ①第6条第2項が使えるか ②使えない場合に次に見るべき条文 ③この整理を特定行政庁に確認する際の言い回し。条文の文言を勝手に言い換えず、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、「10㎡以内なら何をしても自由」ではないことです。第6条第2項が外すのは第1項の手続だけで、建築基準法の技術基準そのものは残ります。

ステップ4: 階数と延べ面積で第6条第1項の号を特定する

4つ目が規模です。第6条第1項の第1号と第2号は、区域に関係なく全国どこでも確認申請の対象になります。

  • 第1号: 別表第一(い)欄に掲げる用途に供する特殊建築物で、その用途に供する部分の床面積の合計が200㎡を超えるもの
  • 第2号: 前号に掲げる建築物を除くほか、二以上の階数を有し、又は延べ面積が200㎡を超える建築物
  • 第3号: 前二号に掲げる建築物を除くほか、都市計画区域・準都市計画区域内などにおける建築物

この区分は、2025年4月1日に全面施行された改正で整理されたものです。国土交通省「建築確認・検査の対象となる建築物の規模等の見直し」は、都市計画区域外について「構造によらず、階数2以上または延べ面積200㎡超の建築物は建築確認の対象になりました」と説明しています。かつては木造なら2階建てでも区域外は対象外でしたが、今は2階以上なら区域外でも確認申請が必要です。

逆に言えば、平屋で延べ面積200㎡以下という条件を満たす限り、都市計画区域外での扱いは改正前と変わりません。一般的なバレルサウナは床面積5〜12㎡程度の平屋ですから、この条件は多くの場合クリアします。

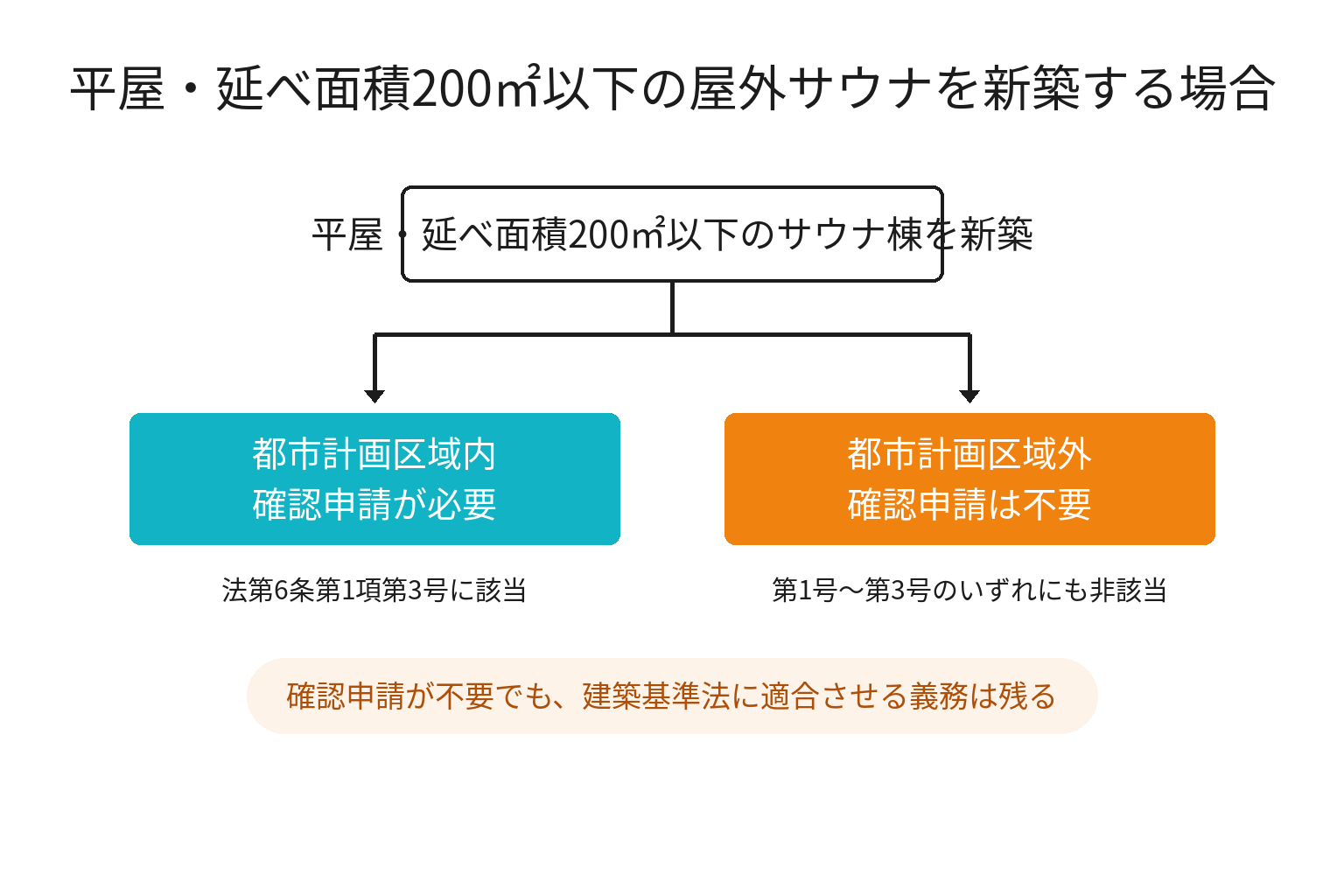

都市計画区域の内外で屋外サウナの建築確認申請の要否が分かれる図解
あなたは建築基準法第6条の要否判定を整理するアシスタントです。以下の材料から、第1号・第2号・第3号のどれに当たるかを順番に検討してください。

【材料】
・サウナ棟の階数と延べ面積: (例: 平屋・6.6㎡)
・同じ敷地にある既存建築物の用途と床面積: (例: 民宿・延べ260㎡)
・都市計画区域の内外: (例: 区域外)
・防火地域・準防火地域: (例: 指定なし)

出力: ①各号の該当・非該当と理由 ②増築後の全体で判定が変わる可能性 ③結論の確度と、特定行政庁に確認すべき点。条文にない要件を足さず、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、床面積の測り方です。軒の出やデッキ部分を含めるかで200㎡や10㎡の境界をまたぐことは、小さなサウナ棟では起きにくいものの、複数棟を並べる計画では現実に起こります。図面の数字をそのまま使わず、算定方法を窓口で確認してください。

ステップ5: 新築か増築かを区別する(10㎡ルールの落とし穴)

5つ目が、実務でいちばん誤解の多いところです。既に建物がある敷地に新しい棟を建てる場合、建築基準法上は「増築」として扱われるのが一般的です。そして第6条第1項の柱書は、「増築しようとする場合においては、建築物が増築後において第一号又は第二号に規定する規模のものとなる場合を含む」と定めています。

つまり、増築の判定はサウナ棟単体ではなく、増築後の敷地全体で行われます。延べ260㎡の民宿の敷地に6.6㎡のバレルサウナを増築するなら、増築後の旅館用途の合計は266.6㎡。第1号の「200㎡を超える」に当たるため、都市計画区域の外であっても第6条第1項の対象です。

ここで効いてくるのが、ステップ3で確認した第6条第2項です。防火地域・準防火地域の外で、増築部分の床面積の合計が10㎡以内であれば、第1項の規定は適用されません。同じ6.6㎡のサウナ棟でも、この条件を満たせば確認申請は不要になります。一方、11㎡のサウナ棟にした瞬間、確認申請が必要になります。

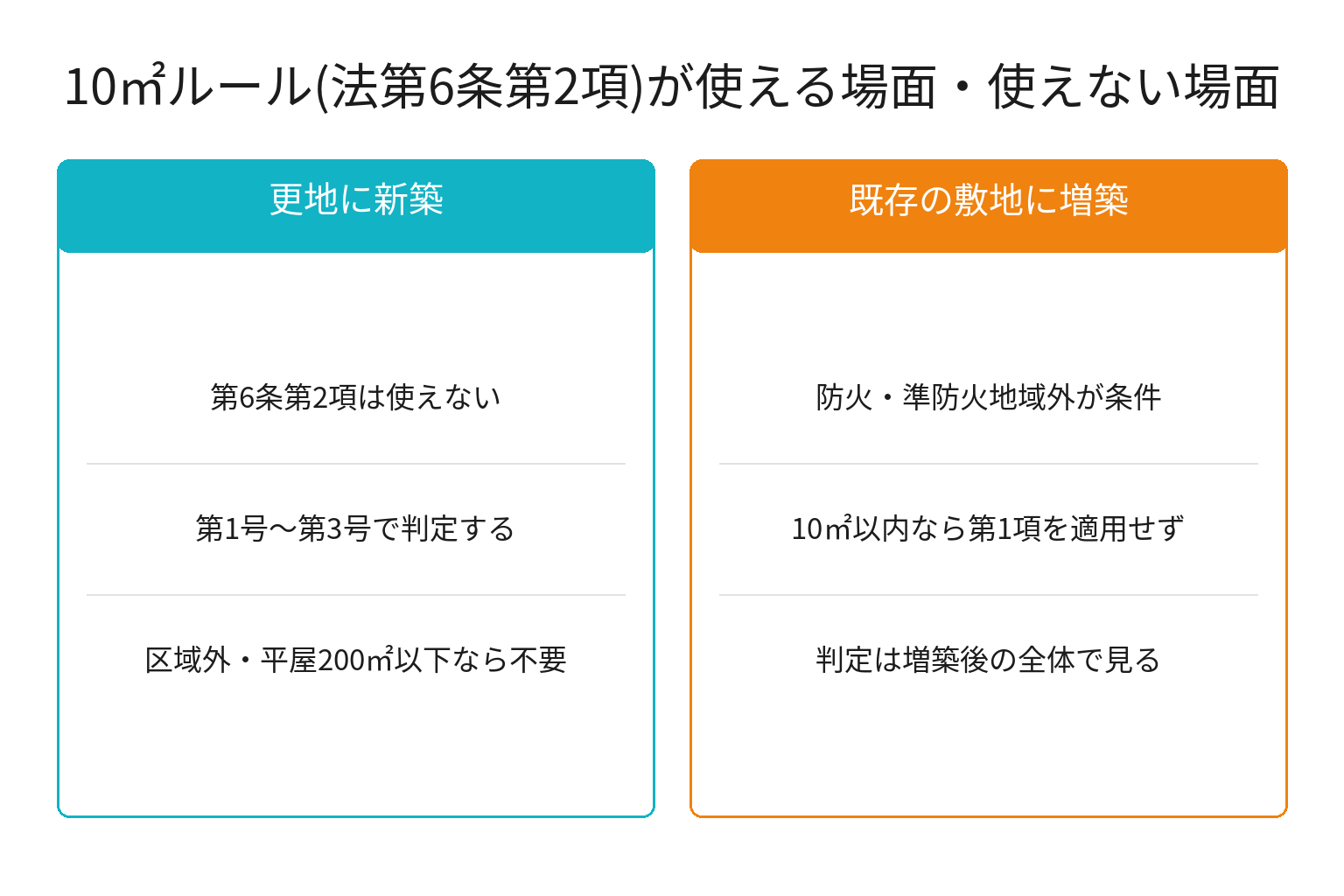

建築基準法の10㎡ルールが増築にしか使えないことを示す図解
あなたは建築基準法第6条の適用を整理するアシスタントです。以下の材料で、工事の区分と判定の順番を整理してください。

【材料】
・敷地の状況: (例: 既存の民宿1棟あり/更地)
・既存建築物の用途と延べ面積: (例: 旅館・260㎡)
・追加するサウナ棟の床面積: (例: 6.6㎡)
・防火地域・準防火地域の指定: (例: 指定なし)
・都市計画区域の内外: (例: 区域外)

出力: ①この工事は新築か増築か ②増築後の全体規模での号の判定 ③第6条第2項の適用可否 ④床面積を10㎡以内に収める設計にした場合と超えた場合の違い。事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、「敷地」の範囲です。同一敷地とみなすかどうかは、用途上の一体性や区画の状況から判断され、登記の筆とは一致しません。母屋から離れた場所に建てるから別敷地、という自己判断は通りません。

ステップ6: 建築基準法以外の網を洗い出す

6つ目は、建築確認の外側にある規制です。確認申請が不要でも、次の手続が必要になることがあります。

  • 自然公園法: 国立公園・国定公園の特別地域内では、工作物の新築・改築・増築に許可が必要です(第20条第3項第1号)。普通地域では、環境省令で定める規模を超える工作物の新築等が届出の対象になります(第33条)。手続の全体像は環境省「国立公園における届出・申請」で確認できます。南紀は吉野熊野国立公園の区域が広く、区分の確認は必須です。
  • 農地法: 登記地目が田・畑なら、建てる前に農地転用の手続が要ります。
  • 都市計画法の開発許可: 造成を伴う場合、区域と規模によって許可が必要になります。
  • 建築物省エネ法: 2025年4月から省エネ基準への適合義務の対象が広がりました。ごく小規模なものは対象外とされていますが、線引きは国土交通省「省エネ基準適合義務の対象拡大について」と窓口で確認してください。
  • 消防法令: 火を使う設備の設置届や、防火対象物の用途変更に伴う届出が必要になる場合があります。詳細は後述します。
あなたは各種法令の窓口整理が得意なアシスタントです。以下の材料から、屋外サウナの設置にあたって建築基準法以外に確認すべき法令と窓口の一覧表を作ってください。

【材料】
・設置予定地の住所と地目: (例: 和歌山県〇〇町・地目は山林)
・自然公園の区域区分: (例: 不明/普通地域/特別地域)
・造成の有無と面積: (例: 整地のみ・約100㎡)
・熱源: (例: 薪ストーブ/電気ストーブ)
・利用者: (例: 宿泊者専用/外来も受け入れる)

出力: 法令名/該当しそうな理由/窓口/確認する質問、の4列表。該当が不明なものは「要確認」と書き、事実に基づかない推測は「仮説」と明記してください。

※そのままコピーして使えます

注意点は、地目と自然公園の区分は登記簿や地図を見ただけでは確定しないことです。必ず所管部署に照会してください。

ステップ7: 特定行政庁と所轄消防に事前協議を申し込む

最後は窓口です。ステップ1〜6で作った資料を持って、建築の窓口と消防の窓口の両方に事前協議を申し込みます。両方、が重要です。建築側で「確認申請は不要です」と言われても、消防側の届出が消えるわけではありません。

持っていく資料は、①設置予定地の位置図と敷地図、②サウナ棟の平面図・立面図と床面積、③基礎と設備接続の仕様が分かる施工図、④既存建築物の用途と延べ面積、⑤熱源とストーブの定格出力、の5点です。この5点があれば、ほとんどの論点はその場で整理できます。

あなたは行政協議の準備を支援するアシスタントです。以下の材料から、特定行政庁の建築窓口と所轄消防の予防担当に持参する「事前協議メモ」を1枚にまとめてください。

【材料】
・計画概要: (例: 民宿の敷地内にバレルサウナ1棟・宿泊者専用)
・サウナ棟: (例: 平屋6.6㎡・コンクリート基礎・薪ストーブ定格出力5kW)
・敷地: (例: 都市計画区域外・防火指定なし・既存旅館260㎡)
・自分の仮判定: (例: 増築・10㎡以内なので確認申請は不要と考えている)

出力: ①計画の要約5行 ②自分の仮判定とその根拠条文 ③確認したい論点を優先順の質問リストで ④回答をその場で記録する欄。自分の仮判定を結論として書かず、あくまで「確認したい仮説」として提示してください。

※そのままコピーして使えます

あなたは打ち合わせ記録の整理が得意なアシスタントです。以下の材料から、行政協議の結果を社内共有できる形にまとめてください。

【材料】
・協議先と担当部署・日付:
・こちらの説明内容:
・先方の回答: (箇条書きでそのまま)
・宿題になった事項:

出力: ①決まったこと ②保留のまま残ったこと ③次にやること(担当と期限つき) ④回答が変わりうる前提条件。先方が言っていないことを補わず、聞き取れなかった箇所は「未確認」と書いてください。

※そのままコピーして使えます

事前協議で聞いた内容は、必ず日付と担当者名つきで記録に残してください。担当者の異動や、設計変更で前提が変わったときに、記録の有無が後の手戻りの大きさを決めます。

事業形態別の判定例(南紀の土地条件で見る)

同じ「屋外サウナ」でも、事業の形によって最初に見るべき論点は変わります。自分の計画に近い行から確認してください。

事業形態 想定される設置形態 最初に確認する条文・窓口
民宿・ペンションに1棟だけ常設 バレルサウナ・宿泊者専用 第6条第1項第1号と第2項(増築後の全体規模と10㎡)
グランピング施設に複数棟を常設 各サイトにバレル・小屋型 第6条第1項第2号(合計延べ面積と階数)/開発許可
日帰りサウナとして外来にも開放 小屋型・コンテナ型 公衆浴場法の許可と用途の扱い(保健所・建築窓口)
イベント・貸切でテントサウナを運用 可搬型テント 第2条第1号の定着性/消防の火気設備の届出

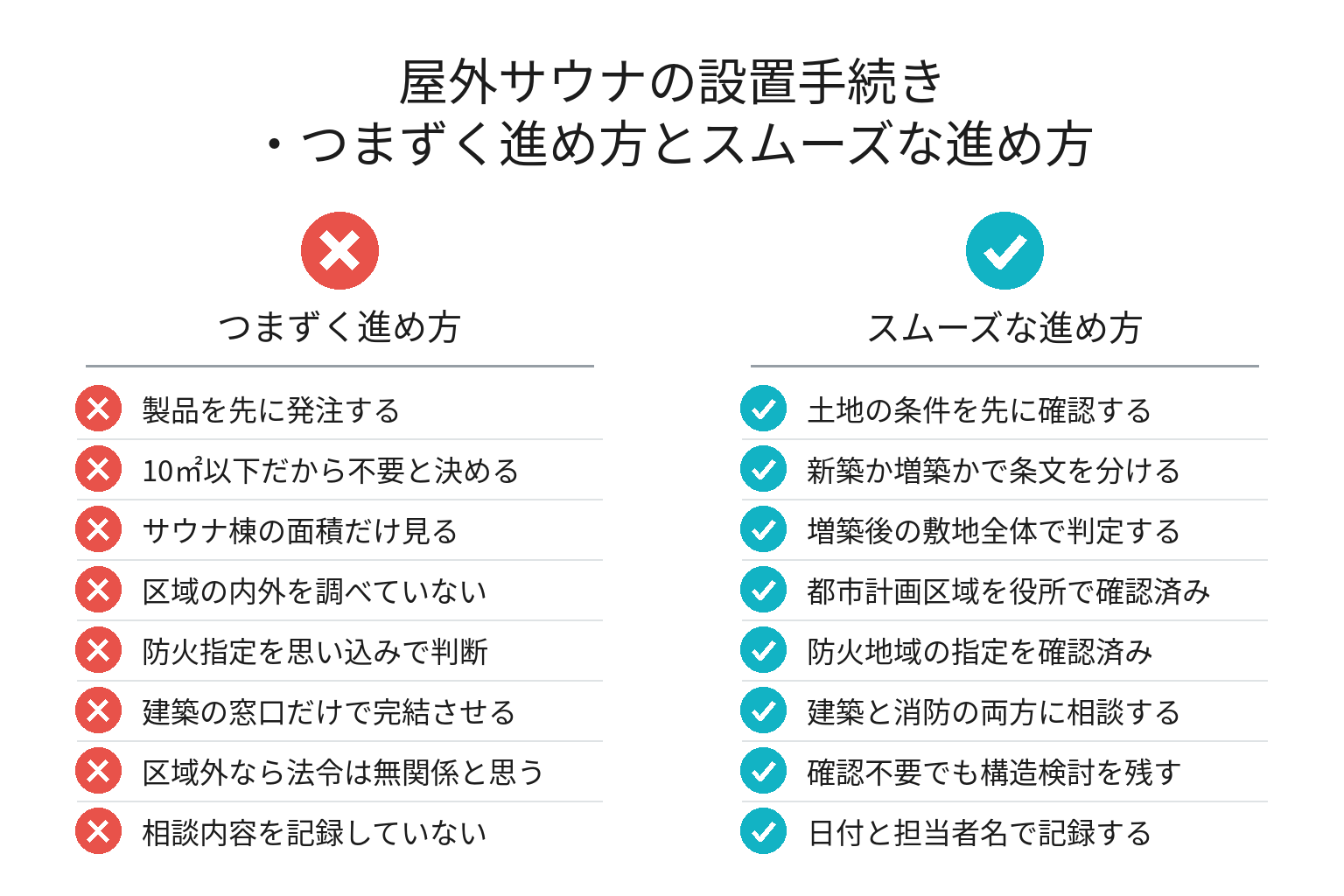

屋外サウナの設置手続きでつまずく進め方とスムーズな進め方のチェックリスト図解

共通するのは、どの形態でも「土地の条件」→「設置形態」→「規模」の順で見ることです。製品選定から入ると、判定のたびに前提が動いて堂々巡りになります。

グランピング施設で複数棟を計画する場合は特に注意が必要です。サウナ棟1つは平屋6.6㎡でも、宿泊棟を含めた敷地全体の延べ面積が200㎡を超えれば、区域外でも第6条第1項第2号の対象になります。開業手続の全体像はグランピング開業の許可と費用|手続き7ステップとチェックリスト【2026年9月】にまとめています。サウナ室の広さやベンチ段数を先に決めておくと床面積の計算が早く、その考え方はサウナ室の定員設計|ベンチ段数と広さの逆算7ステップ【2026年9月】で解説しています。

【要注意】屋外サウナの設置でつまずく4つの失敗パターン

7ステップを踏んでも、次の4つのどれかに当てはまると手戻りが発生します。着工前に確認してください。

失敗1: 「10㎡以下だから確認申請は不要」と新築に当てはめる

❌ よくある間違い: 更地に6.6㎡のバレルサウナを新築するのに、第6条第2項を根拠に確認申請を出さない。

⭕ 正しいアプローチ: 第6条第2項の文言に戻る。適用されるのは「増築し、改築し、又は移転しようとする場合」だけで、新築は入っていません。更地への新築は、第1項の第1号〜第3号で判定します。

なぜ重要か: 更地への新築でも、都市計画区域外・平屋・200㎡以下なら結果的に確認申請は不要になり得ます。結論は同じでも、根拠条文が違います。窓口で「10㎡以下なので」と説明した瞬間に、この人は条文を読んでいないと判断され、以降の協議が丁寧な説明のやり直しから始まってしまいます。

失敗2: サウナ棟の面積だけを見て、増築後の全体で判定しない

❌ よくある間違い: 延べ280㎡の宿の敷地に12㎡のサウナ棟を増築するとき、「12㎡だから小規模」と考えて手続を省く。

⭕ 正しいアプローチ: 増築後の旅館用途の合計292㎡で第1号を判定する。200㎡を超えるため第1項の対象になり、増築部分が10㎡を超えるので第2項の例外も使えません。区域外でも確認申請が必要です。

なぜ重要か: 面積を10㎡以内に収めるか、11㎡超で確認申請を出すかは、設計の初期段階でしか選べない分岐だからです。基礎を打ってから気づくと、選択肢は「申請して是正する」しか残りません。

失敗3: 建築の窓口だけで完結させ、消防に相談していない

❌ よくある間違い: 建築課で「確認申請は不要」と言われた時点で手続が終わったと考え、消防本部に連絡しない。

⭕ 正しいアプローチ: 建築と消防は別の法体系だと理解し、必ず両方に事前協議する。火を使う設備の位置・構造・管理は市町村の火災予防条例で定められており、届出が要るかどうかは所轄消防にしか判断できません。

なぜ重要か: 薪ストーブを使う屋外サウナは、火気設備そのものだからです。2026年3月31日には、この分野の省令が実際に変わりました(後述)。建築の答えだけを持って着工すると、営業直前の消防検査で止まる可能性があります。

失敗4: 確認申請が不要な土地で、建築基準法そのものを守らなくてよいと考える

❌ よくある間違い: 都市計画区域外だから何を建ててもよいと考え、構造や防火の検討を省く。

⭕ 正しいアプローチ: 第6条は手続の規定であり、技術基準の免除ではないと理解する。確認申請が不要でも、建築物である以上、建築基準法の規定に適合させる義務は残り、特定行政庁は違反建築物に是正を求めることができます(第9条)。

なぜ重要か: 確認申請を出していない建物には検査済証が交付されません。旅館業や公衆浴場の許可申請、金融機関の融資審査、火災保険の加入や施設賠償の手続で、建物の適法性を示す書類を求められたときに、代わりに何を出すのかを決めておく必要があります。確認申請という「適法性を第三者が確かめた記録」が最初から存在しない以上、その代わりになるものは自分で用意しておくしかありません。設計者に構造の検討書と仕様書を残してもらうだけで、後の説明は格段に楽になります。

ここまでの内容は、電話と役所の窓口だけで進められます。それでも「図面や資料をまとめる手が足りない」「サウナを入れた後の集客まで一緒に考えたい」という宿があるのも事実です。私たちは白浜(和歌山)への移住準備を進めながら、観光地の宿や店舗のSNS運用・集客支援に取り組んでいます(宮古島・伊豆へも現地訪問で対応)。無料ヒアリングは最大60分、ご用意いただくのは設置予定地の住所と置きたいサウナの資料だけで、契約前提の営業はいたしません。提案が不要なら30分の情報交換のみでも歓迎です。なお、建築確認申請や消防の届出そのものの代行は行いません。設計・申請は建築士に、法令判断は特定行政庁と所轄消防にお任せください。

確認申請が要る屋外サウナ・要らない屋外サウナの違い(チェックリスト)

現在地の確認に使ってください。図面と土地の資料を見ながら、答えられるものにチェックを入れます。

  • □ 設置するサウナが可搬型か定置型か、基礎と配線の仕様まで説明できる
  • □ 設置予定地が都市計画区域の内か外か、役所に確認済みである
  • □ 防火地域・準防火地域の指定の有無を、役所に確認済みである
  • □ サウナ棟の階数と床面積を、算定方法まで含めて言える
  • □ 同じ敷地の既存建築物の用途と延べ面積を書き出してある
  • □ この工事が新築か増築かを判断し、その理由を説明できる
  • □ 自然公園法・農地法・開発許可・省エネの4つを確認済みである
  • □ 建築の窓口と消防の窓口の両方に、日付つきで相談した記録がある

特に見落とされやすいのが、6つ目の「新築か増築か」です。ここを取り違えると、根拠条文がまるごと入れ替わります。チェックが3つ未満でも心配はいりません。この記事の7ステップは、上から順に進めればチェックが1つずつ埋まる構成にしてあります。

消防の基準は2026年3月に変わった|「簡易サウナ設備」新設と南紀の土地条件

「屋外サウナはグレーゾーンだ」と言われた時期もありましたが、状況は変わりました。制度の側が、屋外サウナの実態に追いついてきています。

消防庁は2025年3月27日、消防庁「可搬式サウナ等の特性に応じた防火安全対策に関する検討会」の報告書を公表しました。報告書は、テント型サウナ・バレル型サウナについて実験による安全性の検証を行った結果をまとめたもので、公表資料は「近年のサウナブームを背景に、これまでの浴場等に設置される固定式サウナとは異なる簡易サウナを設置する事例が全国で増加している」と現状を説明しています。

これを受けた省令改正が、総務省「対象火気設備等の位置、構造及び管理に関する条例の制定基準を定める省令の一部改正(令和7年11月12日公布)」です。総務省令第101号として2025年11月12日に公布され、2026年3月31日から施行されています。改正の中身は3つです。

第一に、火気設備の種類に「簡易サウナ設備」が新設されました。定義は「屋外その他の直接外気に接する場所に設けるテント型サウナ室(サウナ室のうちテントを活用したものをいう。)又はバレル型サウナ室(サウナ室のうち円筒形であり、かつ、木製のものをいう。)に設ける放熱設備であって、定格出力六キロワット以下のものであり、かつ、薪又は電気を熱源とするもの」。従来の「サウナ設備」は「一般サウナ設備」に名称が変わりました。ここで効くのが定格出力6kW以下という数値です。バレル型でも6kWを超えるストーブを入れれば、簡易サウナ設備ではなく一般サウナ設備として扱われることになります。

第二に、離隔距離の考え方が緩和されました。従来は周囲の可燃物の表面温度が100℃を超えない距離を保つ必要がありましたが、簡易サウナ設備は「可燃物が引火しない距離」でよいとされました。消防庁の公表資料は、これを可燃物の表面温度が200℃〜300℃を超えない距離に相当するものと説明しています。テントやバレルの狭い空間にストーブを置けるようにするための見直しです。

第三に、安全装置の要件が整理されました。温度が異常に上昇したとき直ちに熱源を遮断できる手動および自動の装置を設けるのが原則で、薪を熱源とする簡易サウナ設備については、周囲の火災発生時に速やかに使用できる位置に消火器を設置した場合はこの限りでない、という例外が置かれています。あわせて、固体燃料を使う簡易サウナ設備には不燃材料で造ったたき殻受けの付設が求められます。

土地の側の条件も、南紀は恵まれています。和歌山県「都市計画の概要(都市計画区域)」によると、平成30年3月31日現在で、和歌山県の行政区域472,380haに対し、都市計画区域は92,548ha。県土のおよそ2割です。市町別に見ると、白浜町は行政区域20,096haに対し都市計画区域が3,879ha(白浜1,911ha+日置川1,968ha)で約19%、すさみ町は17,446haに対し1,207haで約7%、串本町は13,567haに対し857ha(串本581ha+古座276ha)で約6%、那智勝浦町は18,331haに対し1,164haで約6%です。田辺市に至っては102,674haに対し4,143haで約4%にとどまります。一方で太地町は行政区域581haの全部が都市計画区域です。

つまり南紀の多くの土地では、平屋・延べ面積200㎡以下という条件を満たす限り、更地への新築で建築確認申請そのものが不要になる可能性が高いということです。ただし、太地町のように全域が都市計画区域の町もあります。「南紀だから区域外」という一般化はできません。住所単位で確認してください。

需要の側はどうか。観光庁「宿泊旅行統計調査(2025年・年間値(速報値))」(2026年2月27日公表)によると、2025年の延べ宿泊者数は6億5,348万人泊で前年比-0.8%、うち外国人は1億7,787万人泊で前年比+8.2%と伸びています。一方、客室稼働率は全体61.8%に対し、旅館は38.4%。旅館タイプの施設には、まだ埋まっていない部屋が6割あるということです。

制度が整い、土地の条件が有利で、旅館の稼働にはまだ余地がある。屋外サウナを「規制の隙間で何となくやるもの」から「手続を踏んで堂々と商品にするもの」に変える条件は、2026年に揃いました。

よくある質問

Q. 屋外サウナの設置に建築確認申請は必ず必要ですか?

必ずではありません。建築確認申請が必要かは、建築基準法第6条第1項の第1号〜第3号に当たるかで決まります。都市計画区域外にあり、平屋・延べ面積200㎡以下で、第1号の特殊建築物の規模にも当たらないなら、いずれの号にも該当せず確認申請は不要です。ただし判定は敷地の状況で変わるため、必ず特定行政庁に確認してください。

Q. バレルサウナは建築基準法の「建築物」に当たりますか?

屋根と壁に相当する構造は備えているので、争点は「土地に定着する工作物」に当たるかです。基礎で固定し、配線や排水を接続して常設するバレルサウナは、建築物として扱われるのが原則と考えてください。国土交通省はコンテナについて、随時かつ任意に移動できないものは建築物に該当するとの見解を示しており、同じ考え方が判断の参考になります。

Q. テントサウナも建築確認申請の対象になりますか?

使うたびに設営し、使い終わったら撤去する運用であれば、土地に定着していないため建築物には当たらず、建築確認申請の対象外となるのが一般的です。ただし、同じ場所に張りっぱなしにして常設で営業する場合は、実態から建築物と判断される可能性があります。営業許可や消防の届出は建築確認とは別に必要です。

Q. 10㎡以下なら建築確認申請は不要と聞きましたが本当ですか?

条件つきで本当です。建築基準法第6条第2項は、防火地域・準防火地域の外で「増築し、改築し、又は移転しようとする場合」に、その部分の床面積の合計が10㎡以内なら第1項を適用しないと定めています。新築には使えません。また増築の判定は増築後の建築物全体で行われるため、サウナ棟の面積だけを見て判断しないでください。

Q. 都市計画区域外なら建築基準法を守らなくてもいいのですか?

いいえ。第6条は確認申請という手続の規定であり、技術基準を免除するものではありません。建築物である以上、構造耐力や防火に関する規定に適合させる義務は残り、違反があれば特定行政庁が是正を求めることができます。確認申請が不要な場合でも、設計を建築士に依頼し、構造検討の記録を残しておくことをおすすめします。

Q. 建築確認のほかに、どんな届出が必要ですか?

代表的なのは、火を使う設備についての消防への届出です。市町村の火災予防条例で定められており、要否は所轄消防に確認します。ほかに、国立公園の特別地域内なら自然公園法の許可、農地なら農地転用、造成を伴うなら開発許可の検討が必要です。開業後の点検義務はグランピング施設のメンテナンス|法定点検7種の周期と年間カレンダー【2026年9月】にまとめています。

Q. 宿泊者以外にもサウナを使わせたい場合はどうなりますか?

宿泊者専用なら旅館業の許可の範囲で運用できますが、外来のお客様に有料で開放すると公衆浴場法の許可が別途必要になるのが一般的です。建築基準法上の用途の扱いも変わり得るため、建築と保健所の両方に相談してください。手順は宿のサウナを外来開放する手順|公衆浴場法の許可7ステップと衛生基準【2026年9月】で解説しています。

Q. 事前協議には何を持っていけばいいですか?

位置図・敷地図、サウナ棟の平面図と立面図、基礎と設備接続が分かる施工図、既存建築物の用途と延べ面積、熱源とストーブの定格出力の5点です。あわせて自分の仮判定を1枚にまとめて持参すると、話が早く進みます。宿としての営業許可を新たに取る場合の流れは和歌山の旅館業許可の取り方|簡易宿所の7ステップと手数料【2026年9月】を参照してください。

まとめ:今日から始める3つのアクション

  1. 今日やること: 設置予定地の住所と、置きたいサウナの床面積・基礎仕様・ストーブの定格出力を1枚に書き出す
  2. 今週中にやること: 市町村に都市計画区域と防火指定を、県の振興局建築課に確認申請の要否を、それぞれ電話で確認する
  3. 今月中にやること: ステップ7のプロンプトで事前協議メモを作り、建築の窓口と所轄消防の両方に相談の予約を入れる

7つすべてを一気に片付ける必要はありません。土地の条件さえ先に確定させておけば、製品選定も設計も、後戻りのない順番で進められます。

次回予告: サウナ室そのものの設計に進む方は、サウナ室の定員設計|ベンチ段数と広さの逆算7ステップ【2026年9月】で、客室数と稼働率から必要な広さを逆算する方法を解説しています。

参考・出典

あわせて読みたい

※本記事は公開されている法令および省庁・和歌山県の一次資料をもとに、2026年9月9日時点の情報を整理したものです。建築確認申請の要否、消防の届出の要否は、敷地と計画の個別事情によって判断が変わります。最終的な判断は必ず、設置予定地を所管する特定行政庁および所轄消防本部への事前協議で確認してください。当社は建築確認申請・消防届出の代行は行いません。実績は代表およびメンバー個人としての活動を含みます。

ASK AI

この記事を、いつものAIで深掘りする。

記事タイトルとURLを含む質問文が自動で入り、要点・自社への当てはめ・実行手順・注意点を相談できます。

※記事タイトルとURLを含む質問文を自動入力します。自動入力に対応していない場合は質問文をクリップボードへコピーしてAIを開きます。相談内容の保存・利用は各サービスの規約と設定に従い、株式会社Tipが会話内容を取得することはありません。

河原将太の写真

河原 将太株式会社Tip 代表取締役社長

東京都立大学在学中に事業を開始し法人化。大手エネルギー関連企業へのAIコンサルティング、上場企業を含む20社以上へのコンサルティング提供、1投稿で1億回以上再生されたSNSコンテンツの企画に携わる(実績は代表およびメンバー個人としての活動を含む)。現在は和歌山の企業・観光事業者へのSNS・AI・DX支援と、県内のホテル・リゾート開発構想に取り組む。詳しいプロフィール

本記事は、株式会社Tipが公開情報・一次情報・実務での検証結果をもとに作成し、必要に応じて更新しています。掲載内容は最終更新日時点の情報です。

公開日: 2026.09.11 最終更新日: 2026.09.11
